Huset byggs i Byxelkrok

Bilder och text från byggandet

Här finns bilder och text som beskriver hur bygget gick till. Vill du istället se byggnadsdokumenten så följ denna länk.

Ansvarig för bygget var Christer Grandin med firma Grandins Bygg på Öland, som i sin tur kontrakterade och planerade alla underleverantörer.

Första spadtaget

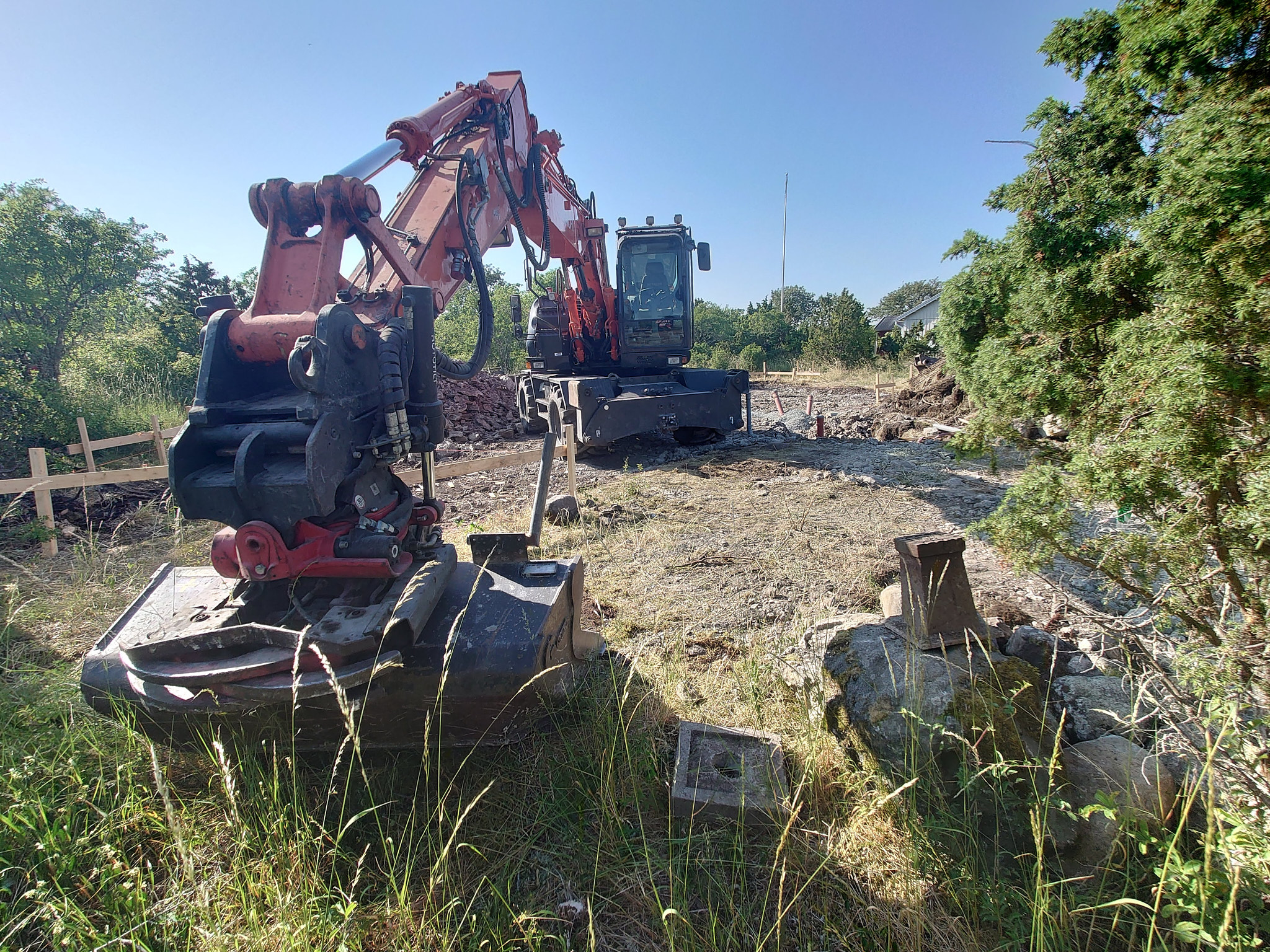

Första spadtaget

1 juni 2021 togs första spadtaget på byggandet av huset på 100 m2 på tomten i Byxelkrok.

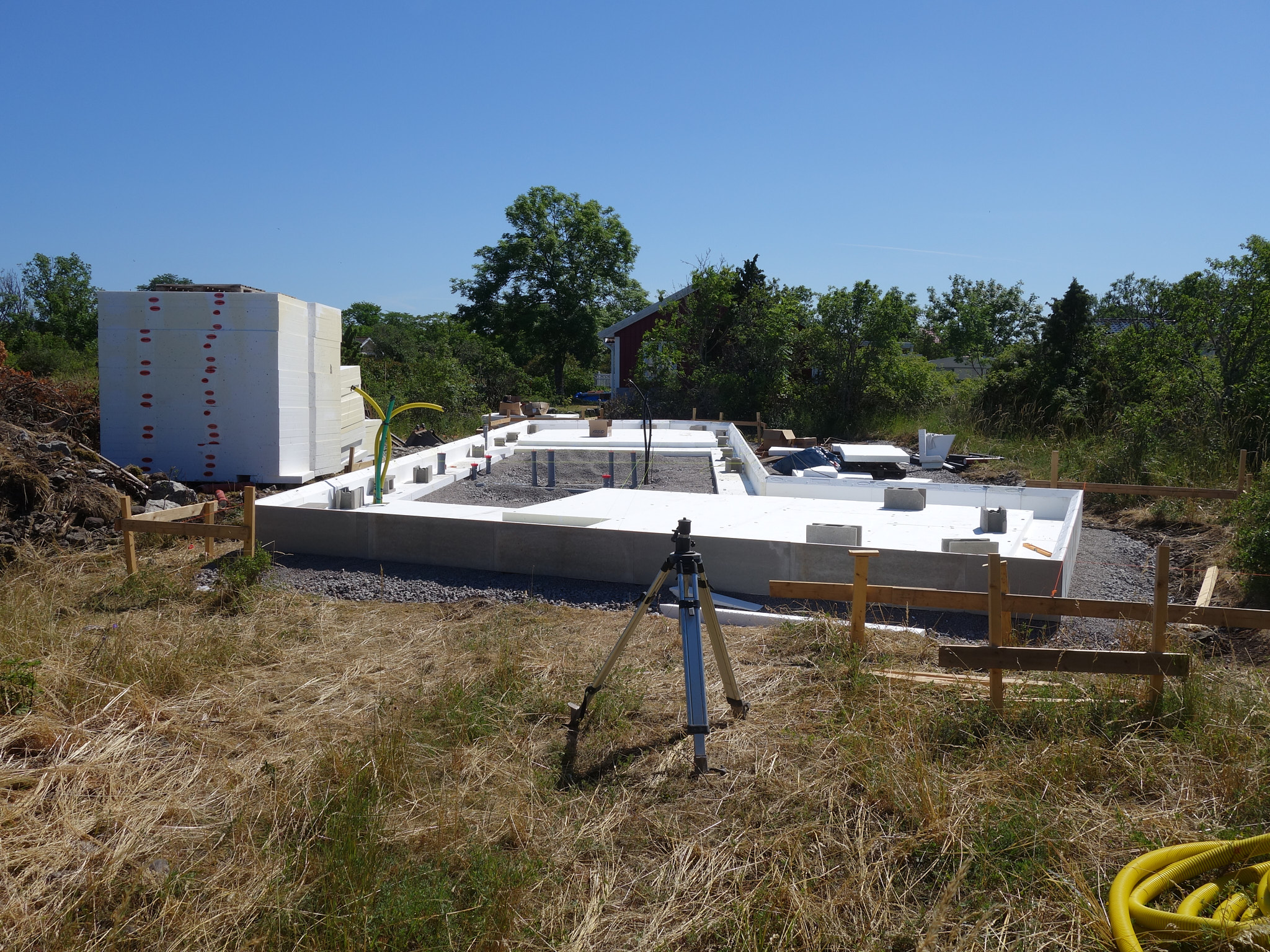

Grunden schaktas

Schaktning för grunden

Under juni schaktade Åkerbo gräv och åkeri. Marken skalades av ner till fast mark. Rör för vatten, el och fiber lades fram till huset.

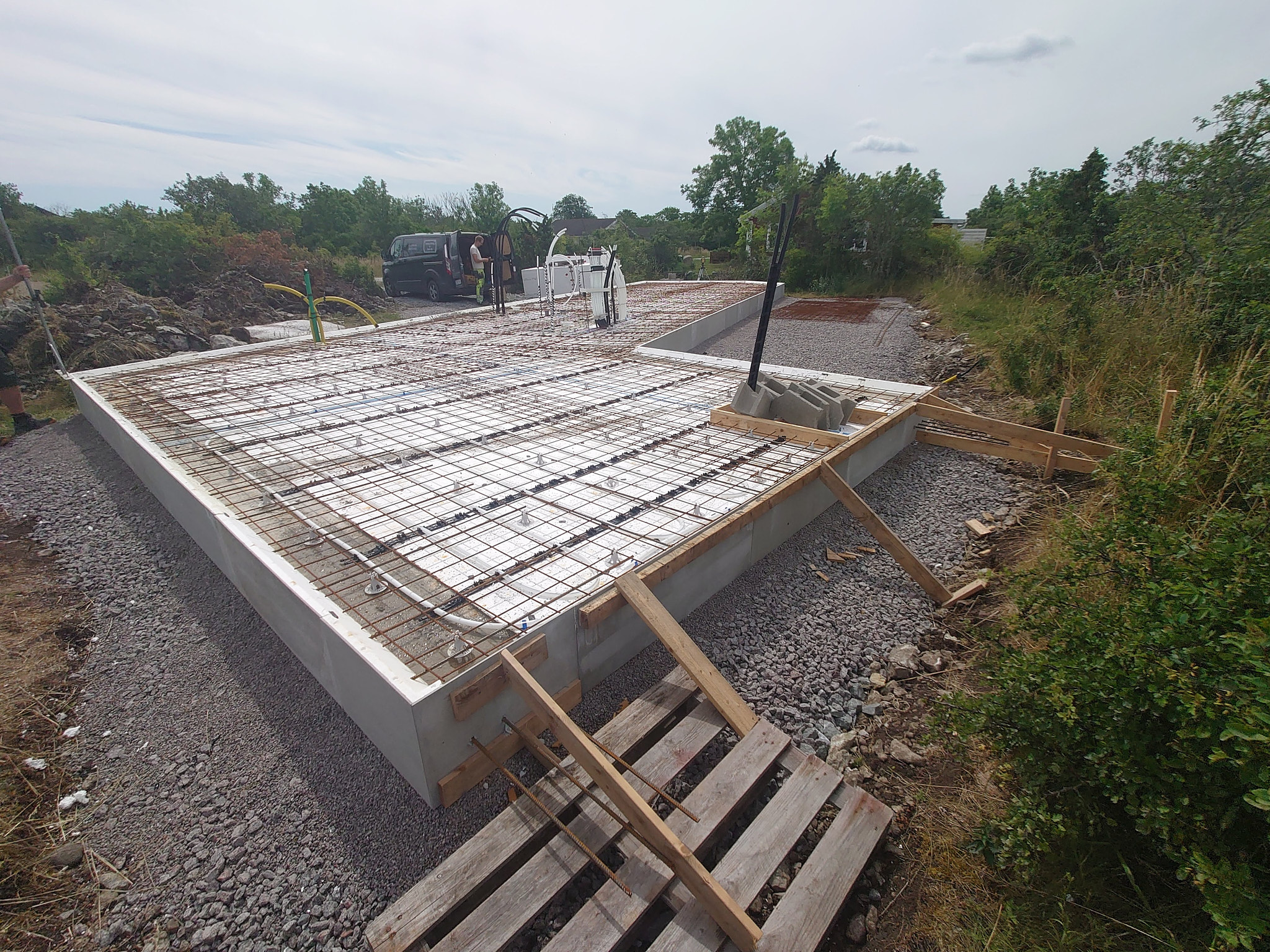

Grunden byggs

Grunden byggs

I slutet av juni byggdes grunden. Kantstöd sattes runt hela byggnaden. Sedan fylldes grunden med isolering. I isoleringen finns rör för vatten och över den rör för värme.

Besök av KA

Kontrollansvarig besöker

29 juni gjorde kontrollansvarig (KA) ett första besök för att titta på grunden.

Axel inspekterar

Morfar visar grunden

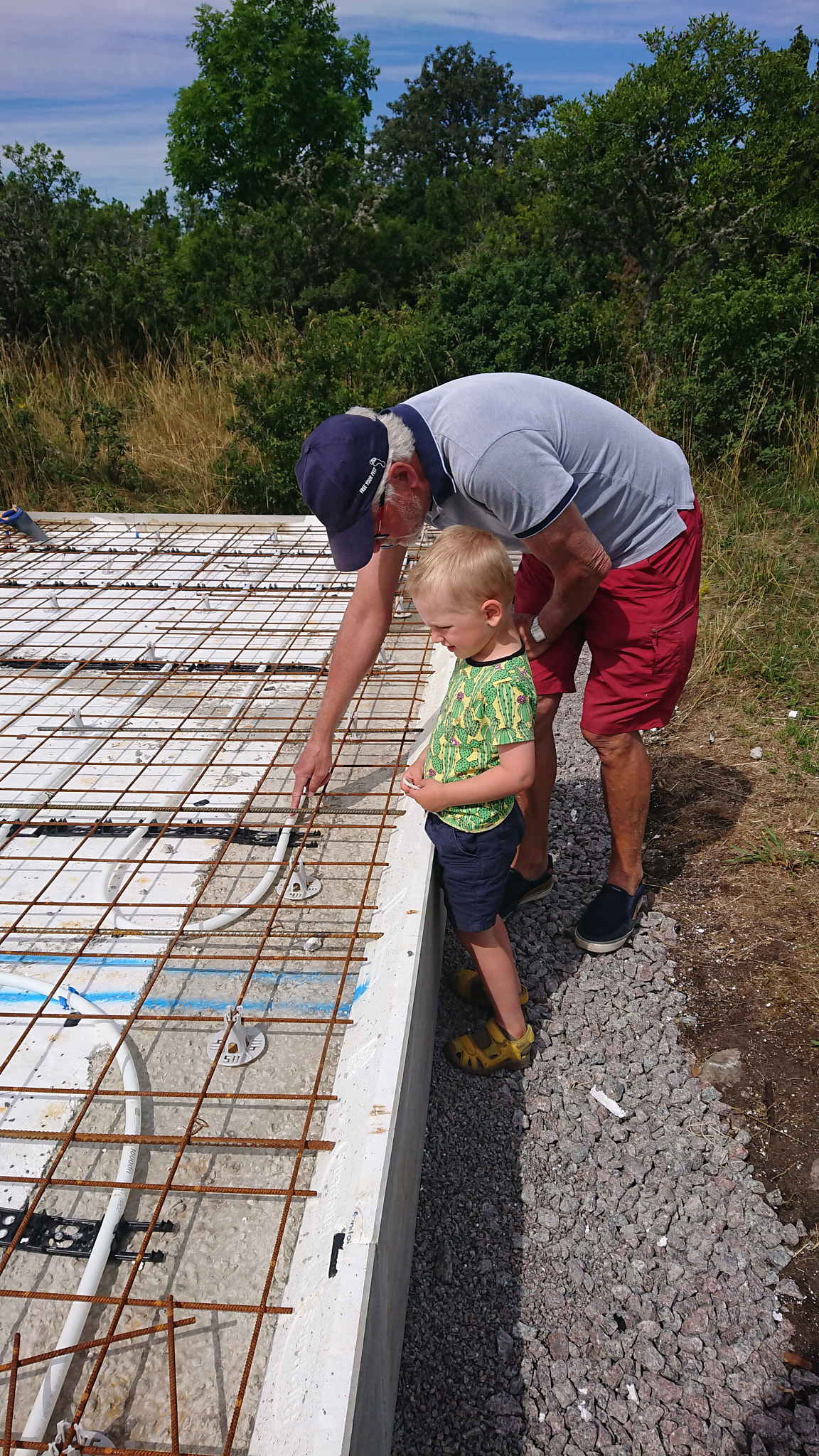

8 juli var allt klart för gjutning. Morfar visade Axel hur en grund ska byggas och vad som finns i den.

Klart för gjutning

Allt klart för gjutning

Över isoleringen ligger nu armeringen. Kantbalken är gjuten. Allt är klart för gjutning.

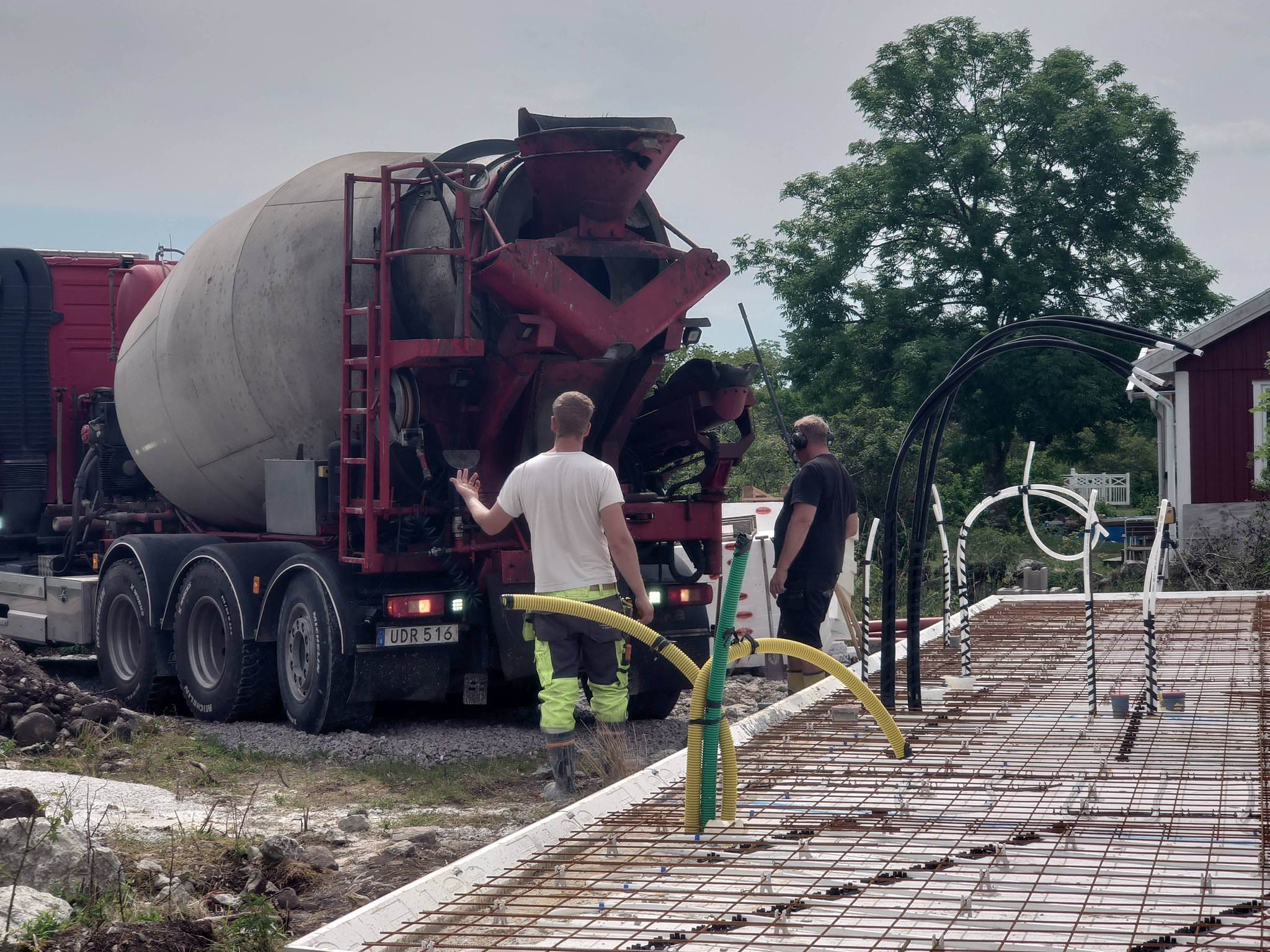

Betongbilen backar in

Betongbilen kommer

8 juli kom betongbilen och backade in på tomten.

Pannkakor och betong

Gjutningen börjar

Publiken åt pannkakor och njöt av föreställningen. Betongbilen hade kommit på plats och allt kunde börja.

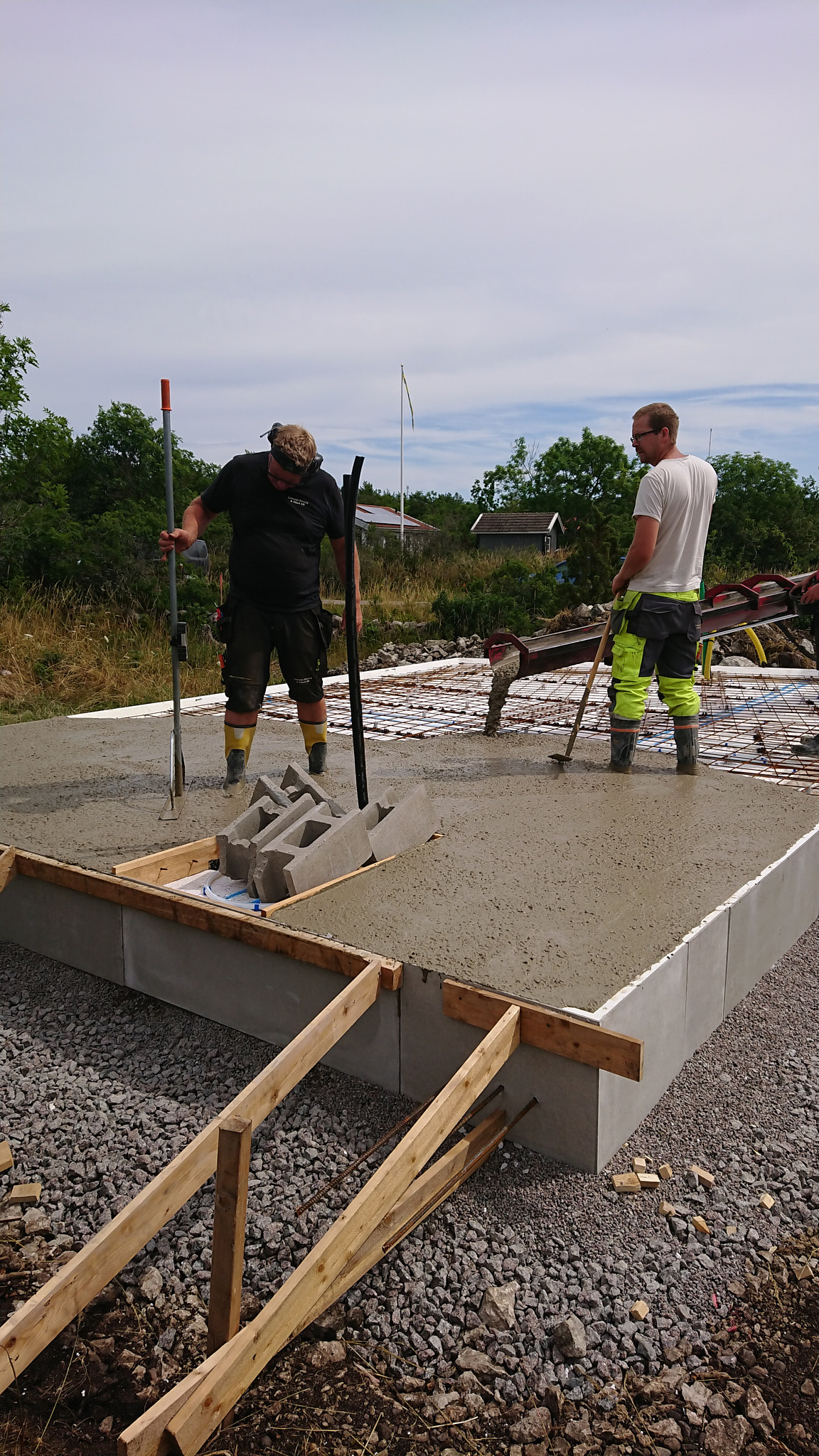

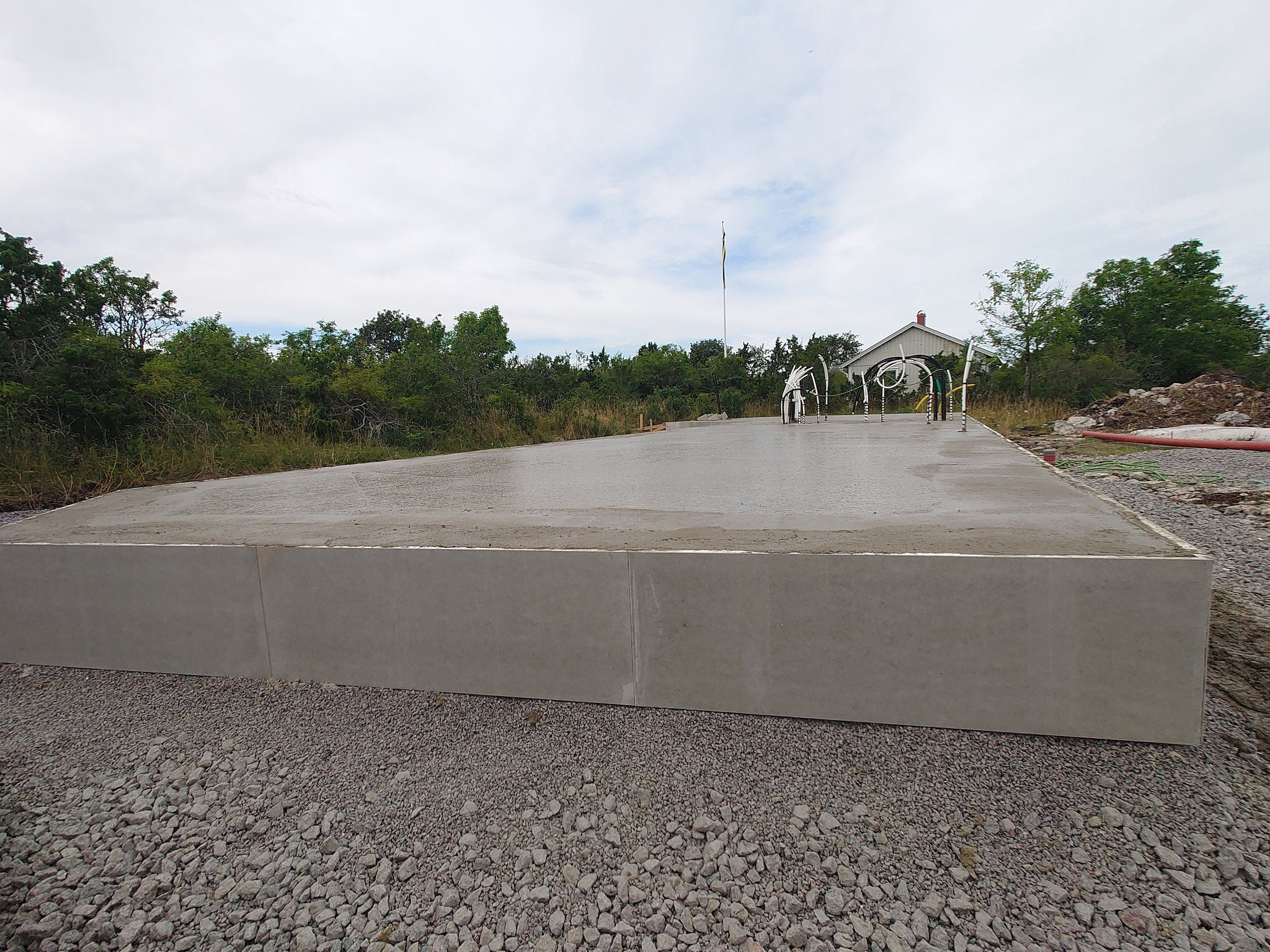

Gjutning

Grunden gjuts

Betongbilen pumpade ut betong över hela grunden. Rickard och medhjälpare såg till att hela ytan täcktes och att resultatet blev helt plant. Planheten kontrollerades med laserinstrument.

Gjutning klar

Gjutningen klar

Gjutningen blev klar innan semesterperioden. Nu fick betongen bränna och uttorkningen av grunden påbörjades medan alla tog semester.

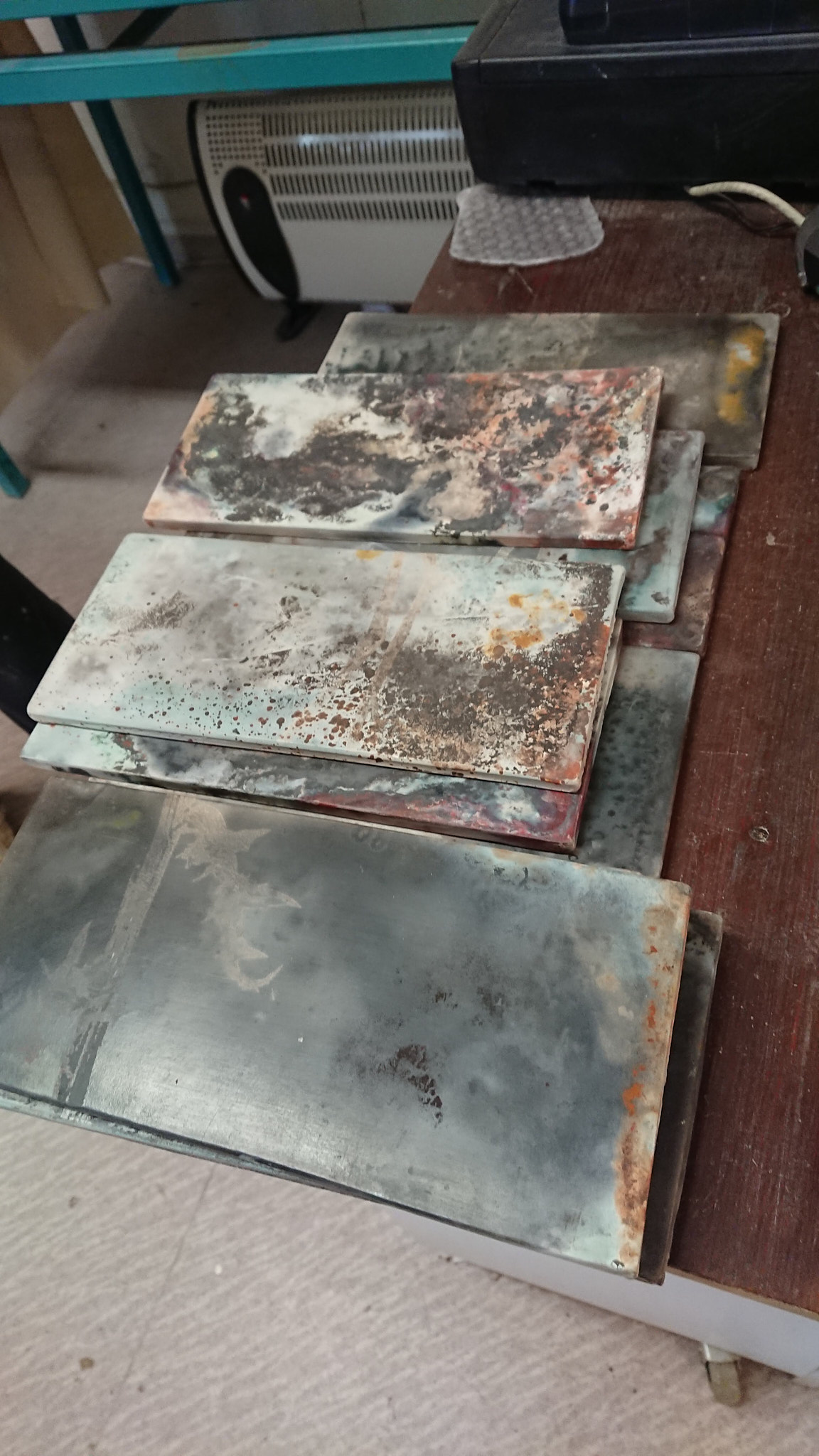

Keramikplattor till köksö

Besök på Keramik Haget

20 augusti besökte vi Caroline Möller på Keramik Haget. Det visade sig att det fanns några väldigt vackra keramiska plattor som skulle passa utmärkt på väggen mellan kaminen och köksön. De får bli husets konstnärliga utsmyckning.

Röjning

Röjning på tomten

12 september röjde Maria och Lennart en stor yta utanför arbetsområdet. Resultatet blev en 15 meter lång hög med ris.

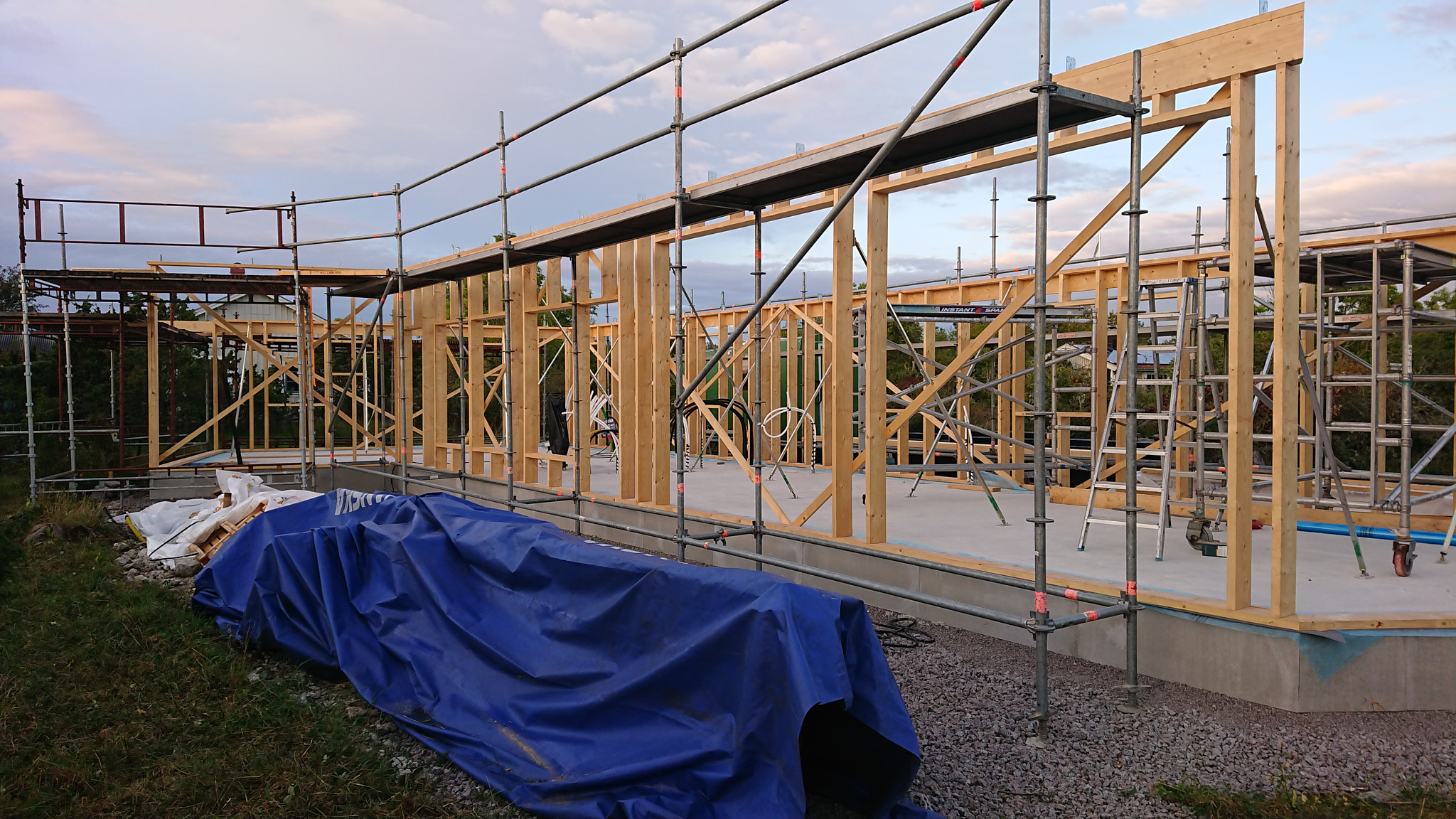

Stommen rest

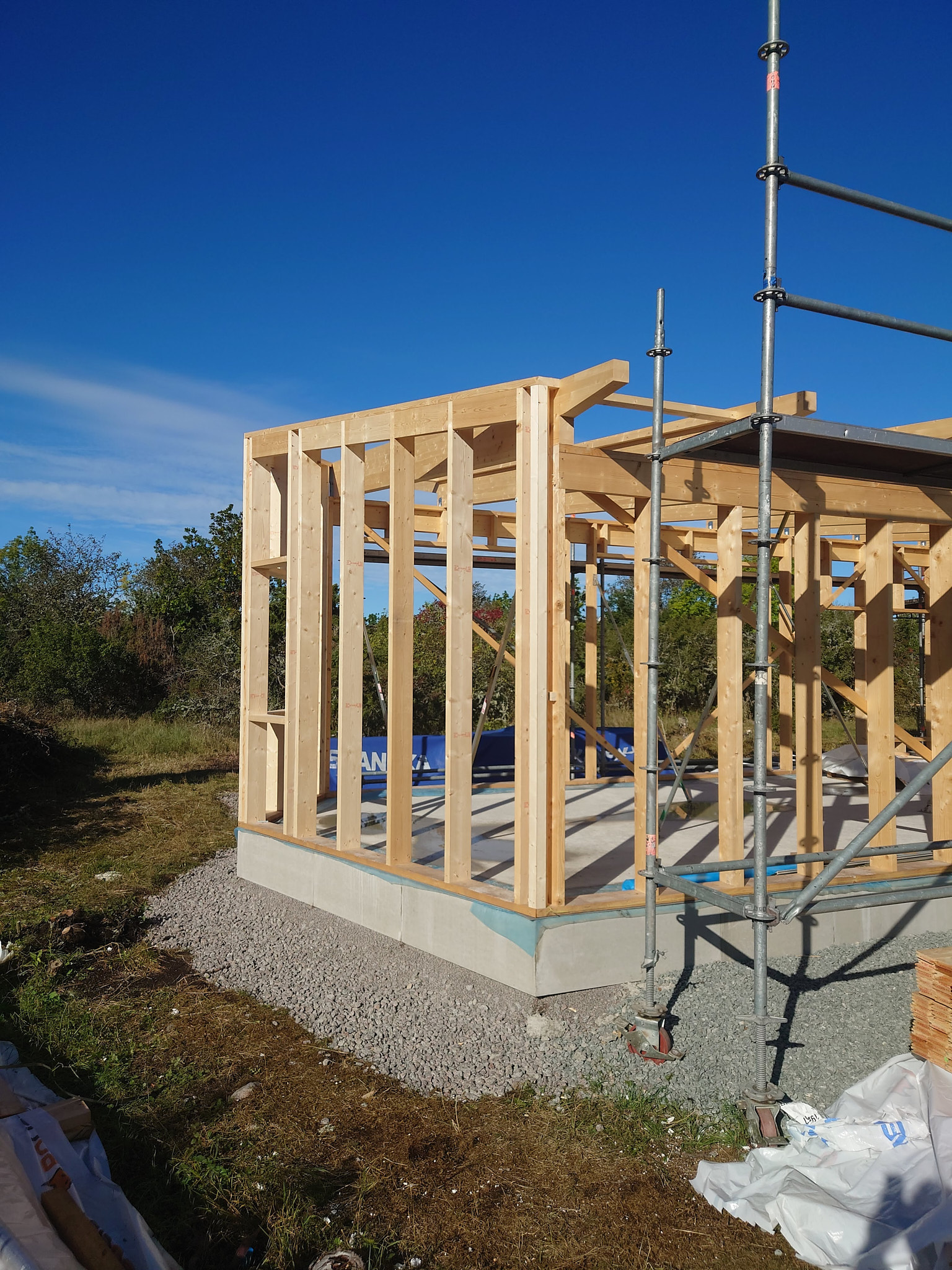

Stommen reses

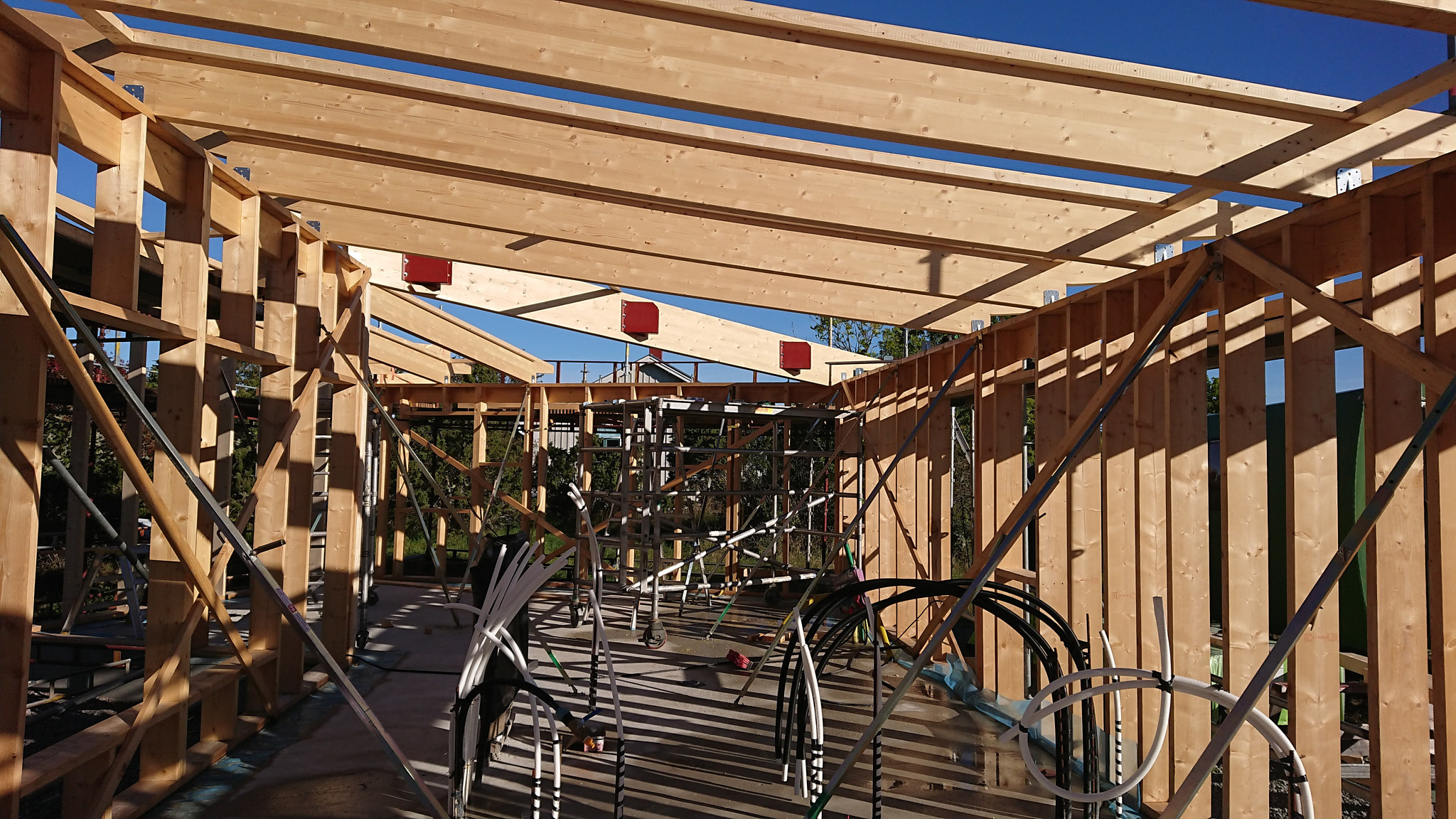

Under september restes stommen. Långsidorna var klara 12 september.

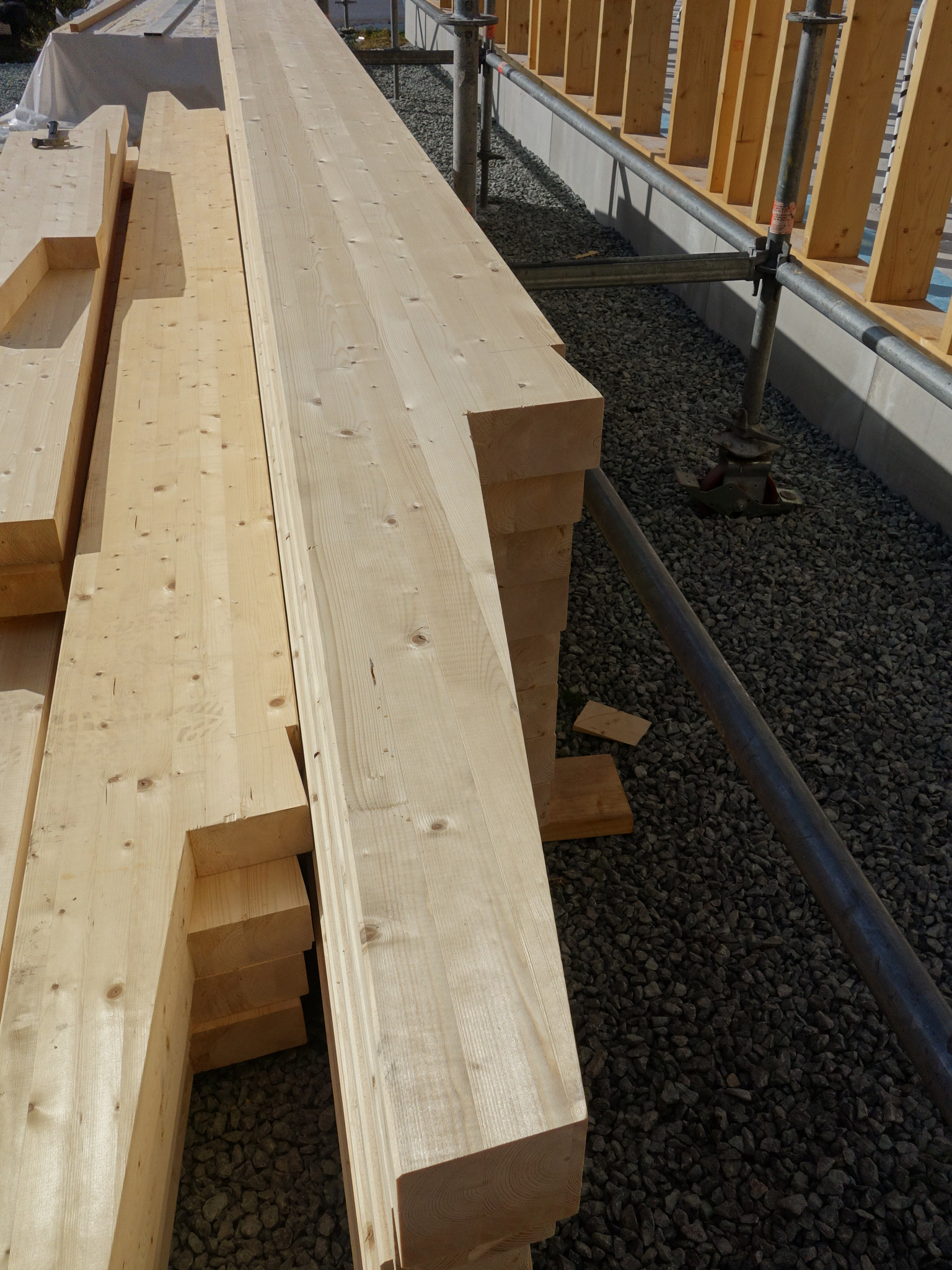

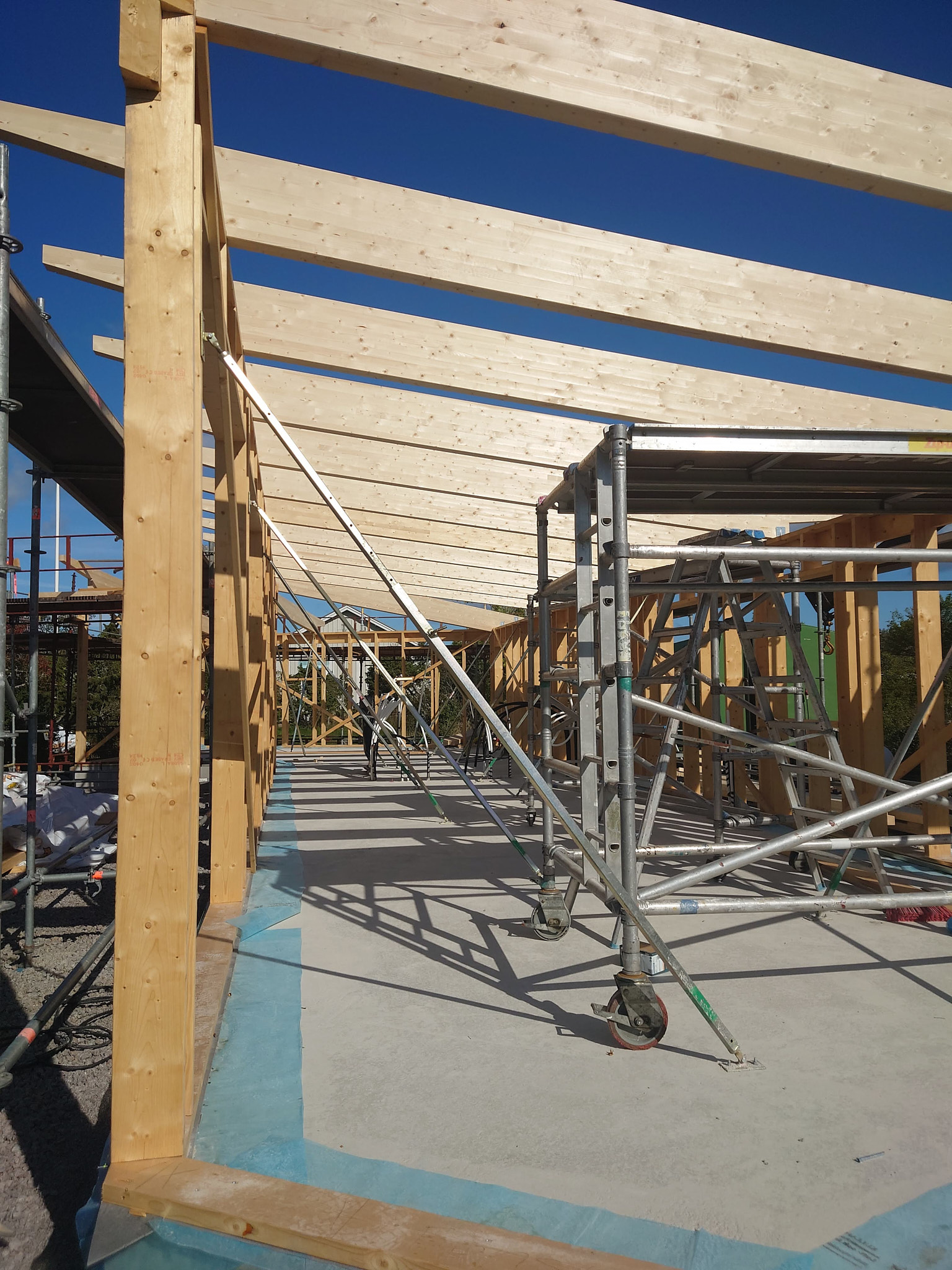

Takbalkar av limträ tillpassas

Tillpassning av takbalkarna

Limträbalkarna som ska bära taket tillpassades för att få rätt längd och form. Taksprånget formas innan balkarna sätts på plats.

Takbalkar klara för lyft

Takbalkarna klara

Takbalkarna blev klara efter hand.

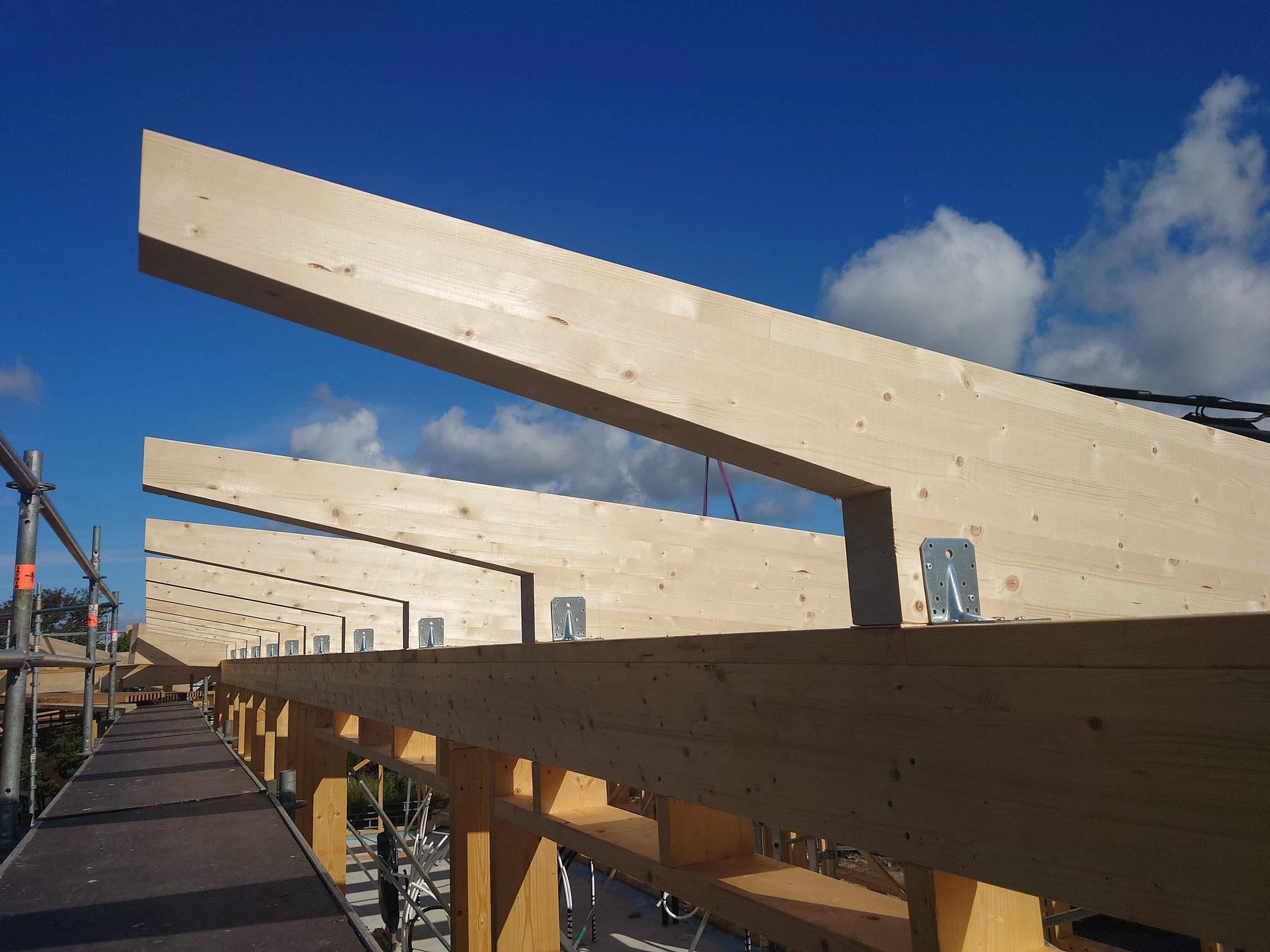

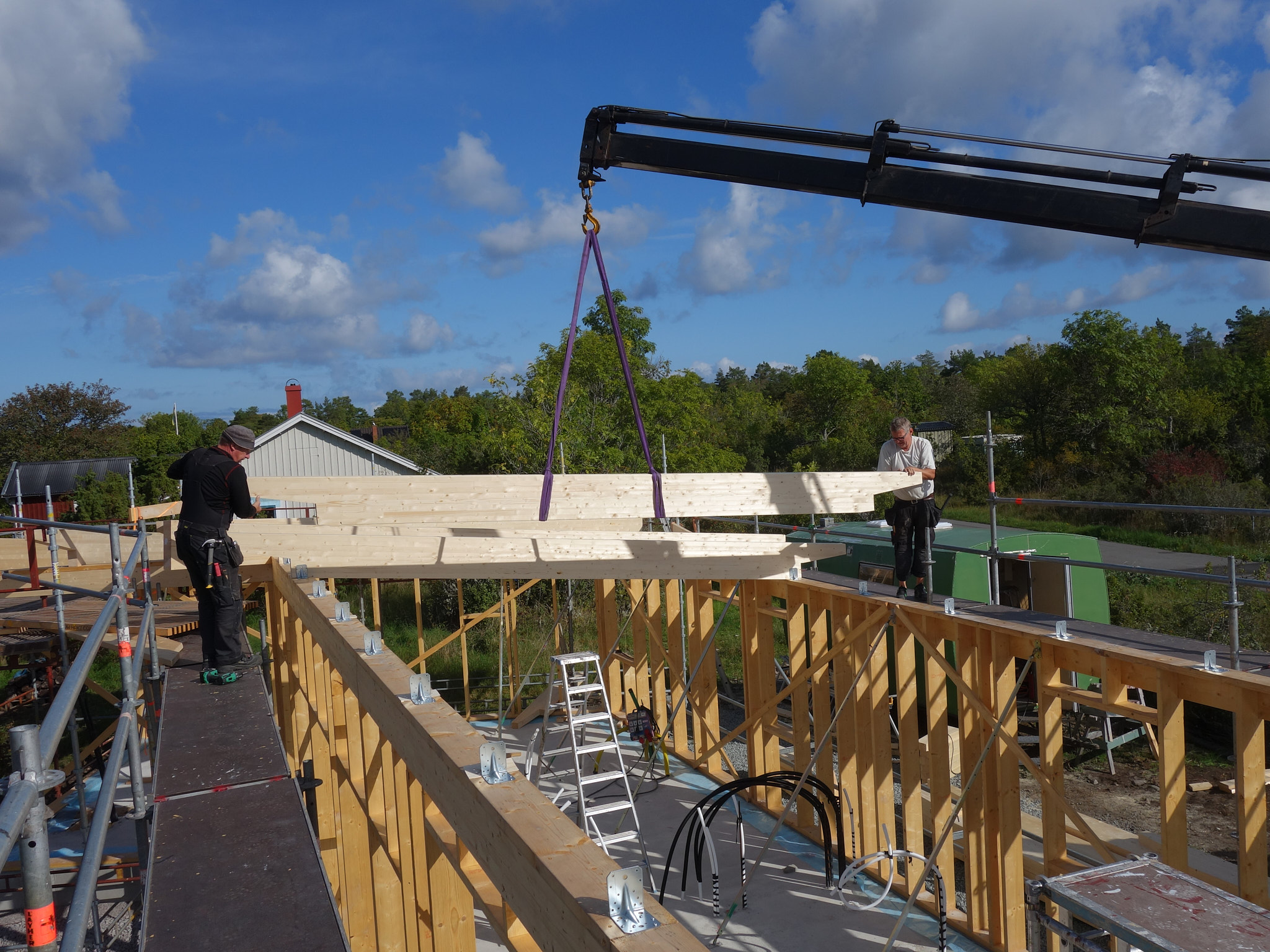

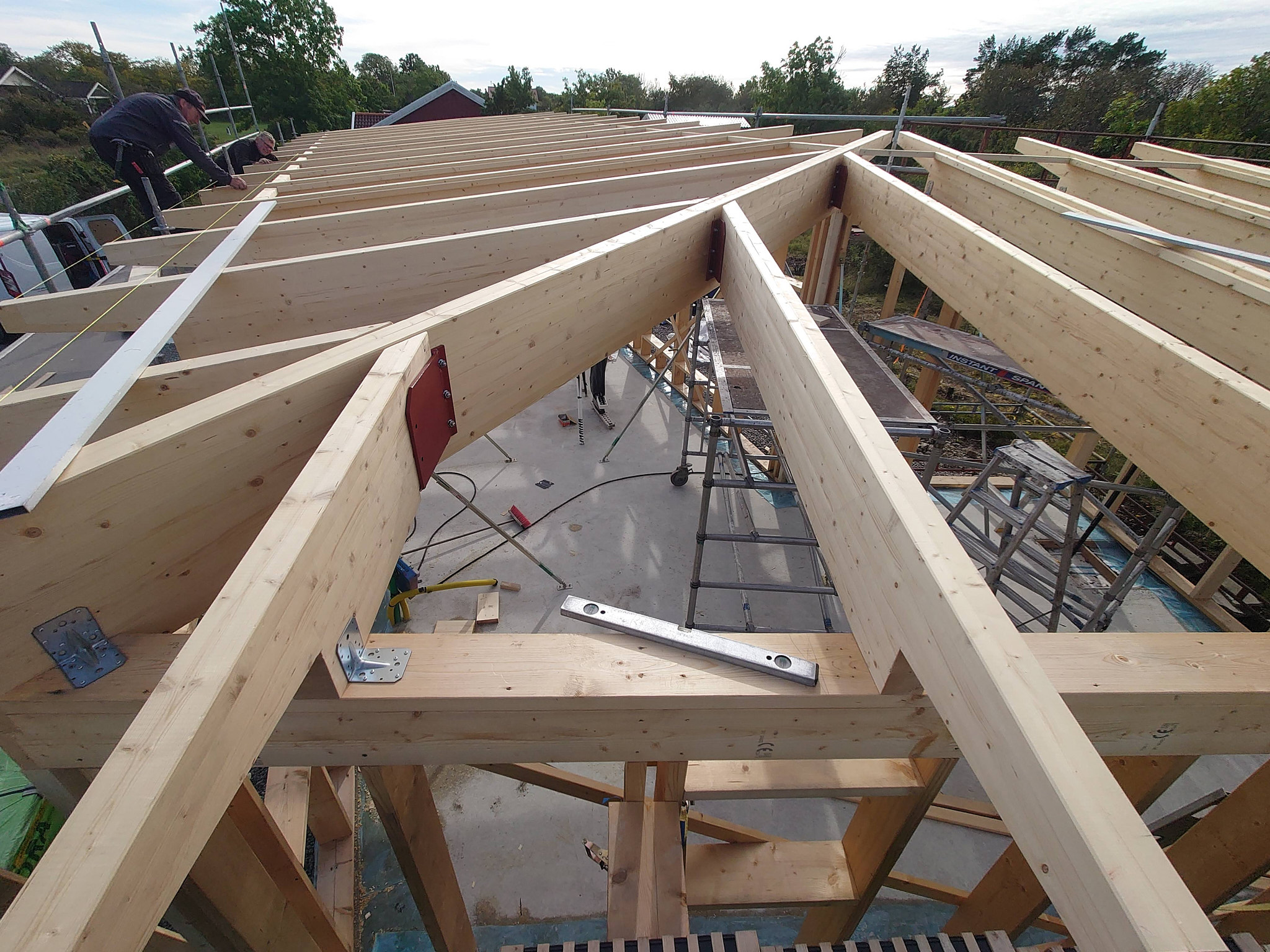

Kranbilen lyfter

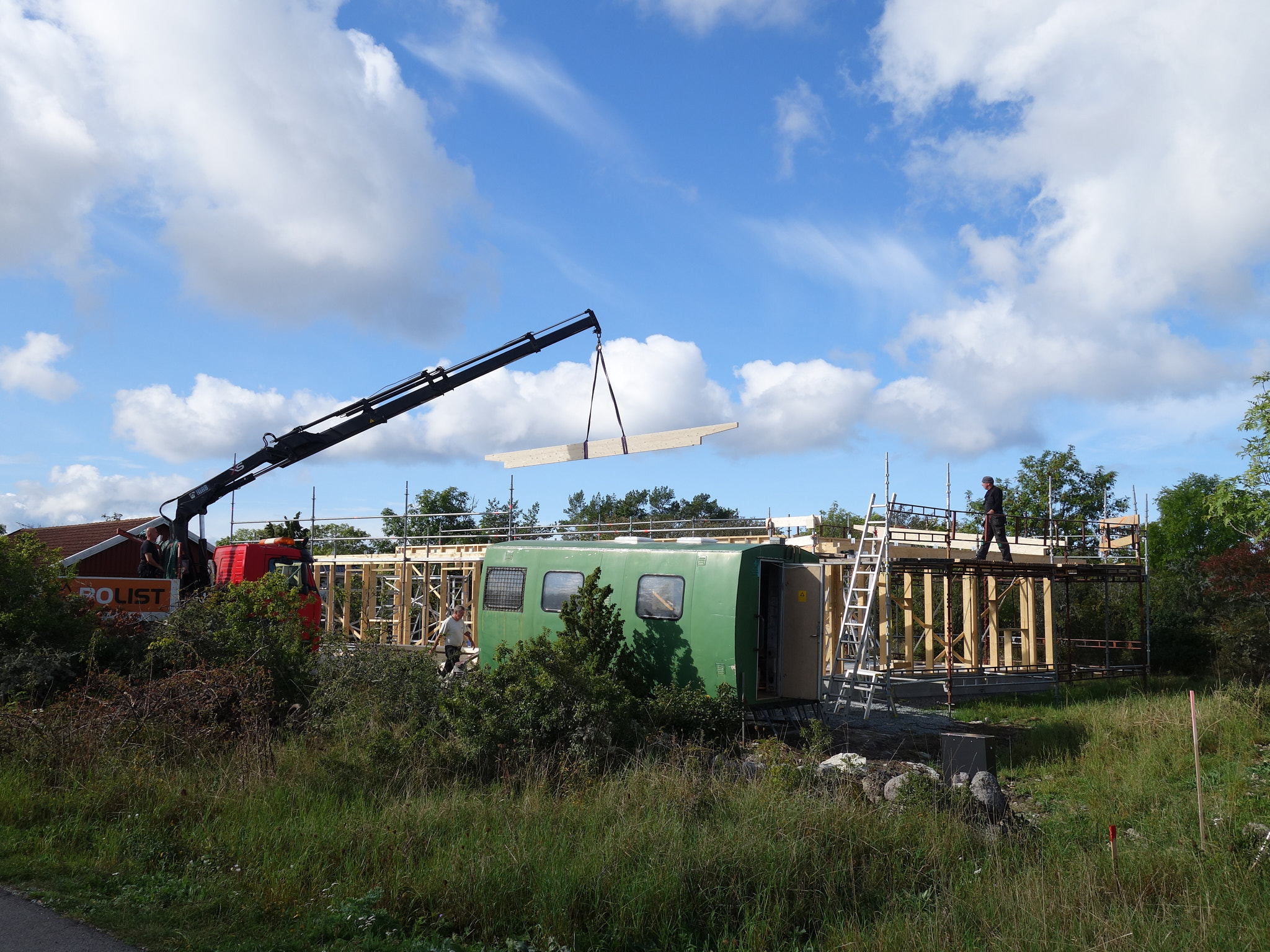

Takbalkarna lyfts på plats

15 september kom Bolist från Löttorp med kranbil och lyfte limträbalkarna på plats.

Takbalkarna passas in

Takbalkarna passas in

Takbalkarna lades på sina platser efter hand. Allt skedde med precision så att taket blev helt plant.

Känslan av rummet

Alla balkar på plats

Efter en och en halv timmas intensivt arbete låg alla balkar på plats. Nu kunde man för första gången uppleva formen på huset.

Balkarna på plats

Balkarna är fästade med vinkeljärn

Balkarna fästes till stommen med vinkeljärn. Direkt vid pålyftet av balkarna fästs de med ett par skruvar. Resterande skruvar och vinkeljärn monterades efter hand. Samtidigt kontrollerades att taket har blivit helt plant.

Diagonalbalken ligger på plats

Den stora diagonalbalken läggs på plats

Den 24 september läggs den stora balken, som går diagonalt i hörnan, på plats. Innan balken lyftes på plats var den justerad för att passa mellan väggarna och dessutom ha en vacker utskjutande del utanför fasaden.

De sista balkarna hänger på diagonalbalken

Resterande balkar fästs i diagonalbalken

De sista balkarna fästs i diagonalbalken. Det är de balkar som inte når tvärs över eftersom de ligger nära husets hörn.

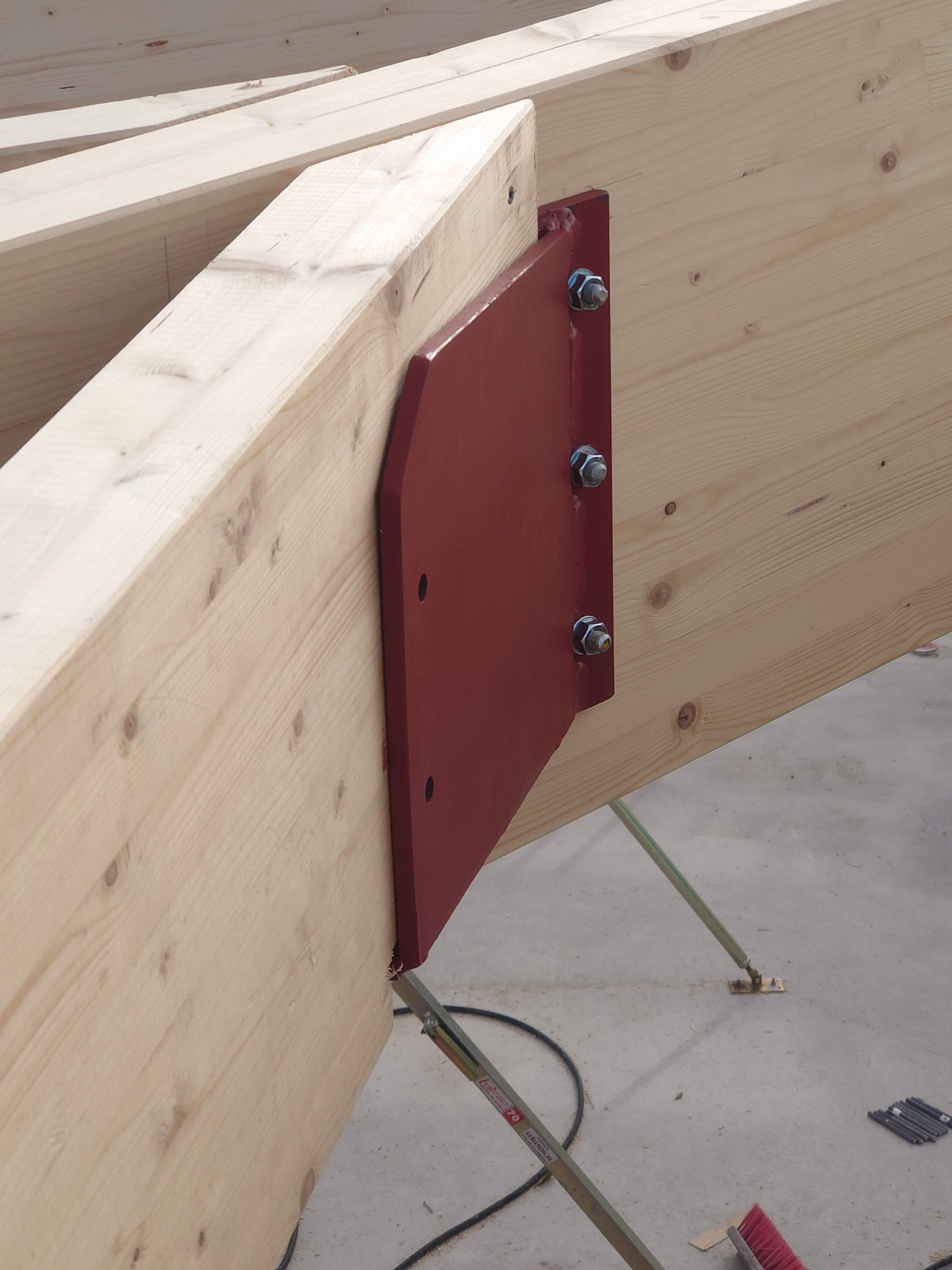

Specialtillverkade balkskor

Balkar hänger i balkskor

Infästningen i diagonalbalken görs med balkskor med storlek och vinklar som är anpassade speciellt för huset.

Gavelns stomme rest

Sista delarna av stommen resta

Stommen på gaveln med sin spets har kommit på plats. Den kallas numera för "fören" på grund av sin utformning.

Yttertaket på plats

Yttertaket har kommit på plats

Yttertaket har lagts över takbalkarna. Yttertaket består av ett lager trä, "svallet" och över det takpapp. I ett senare skede ska taket kläs med alu-plåt.

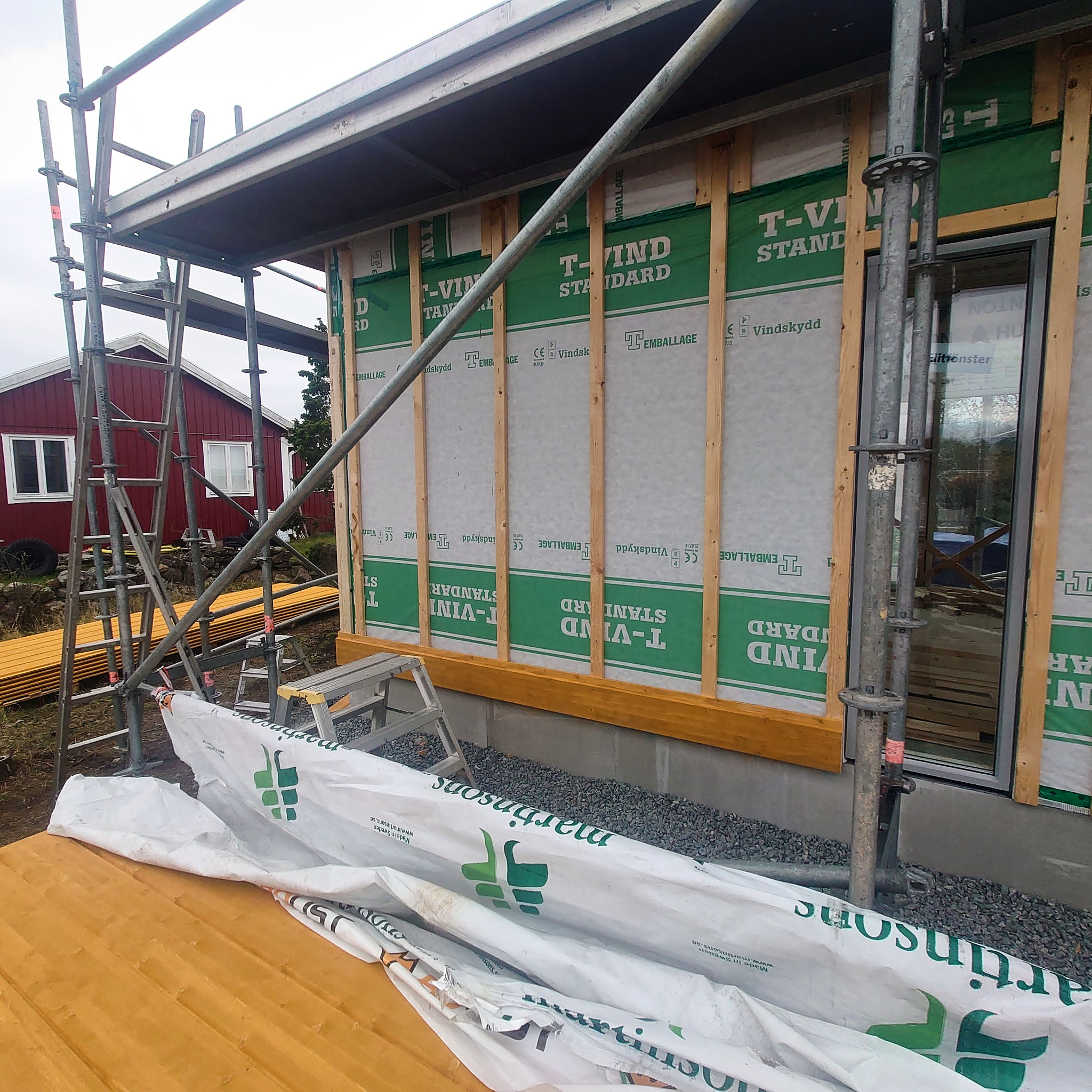

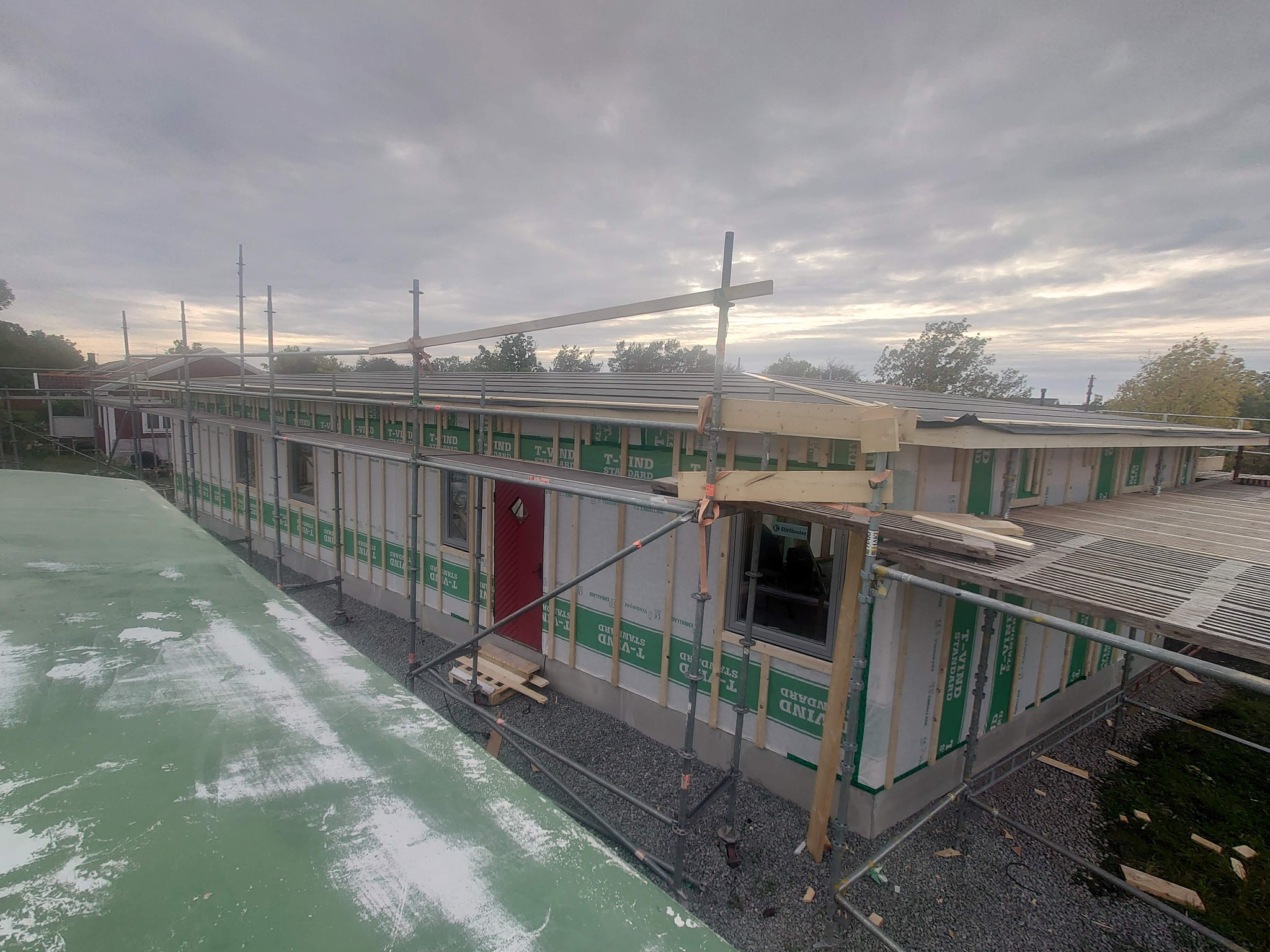

Väggarna har klätts med vindtät folie och då närmar vi oss läget som kallas "tätt hus".

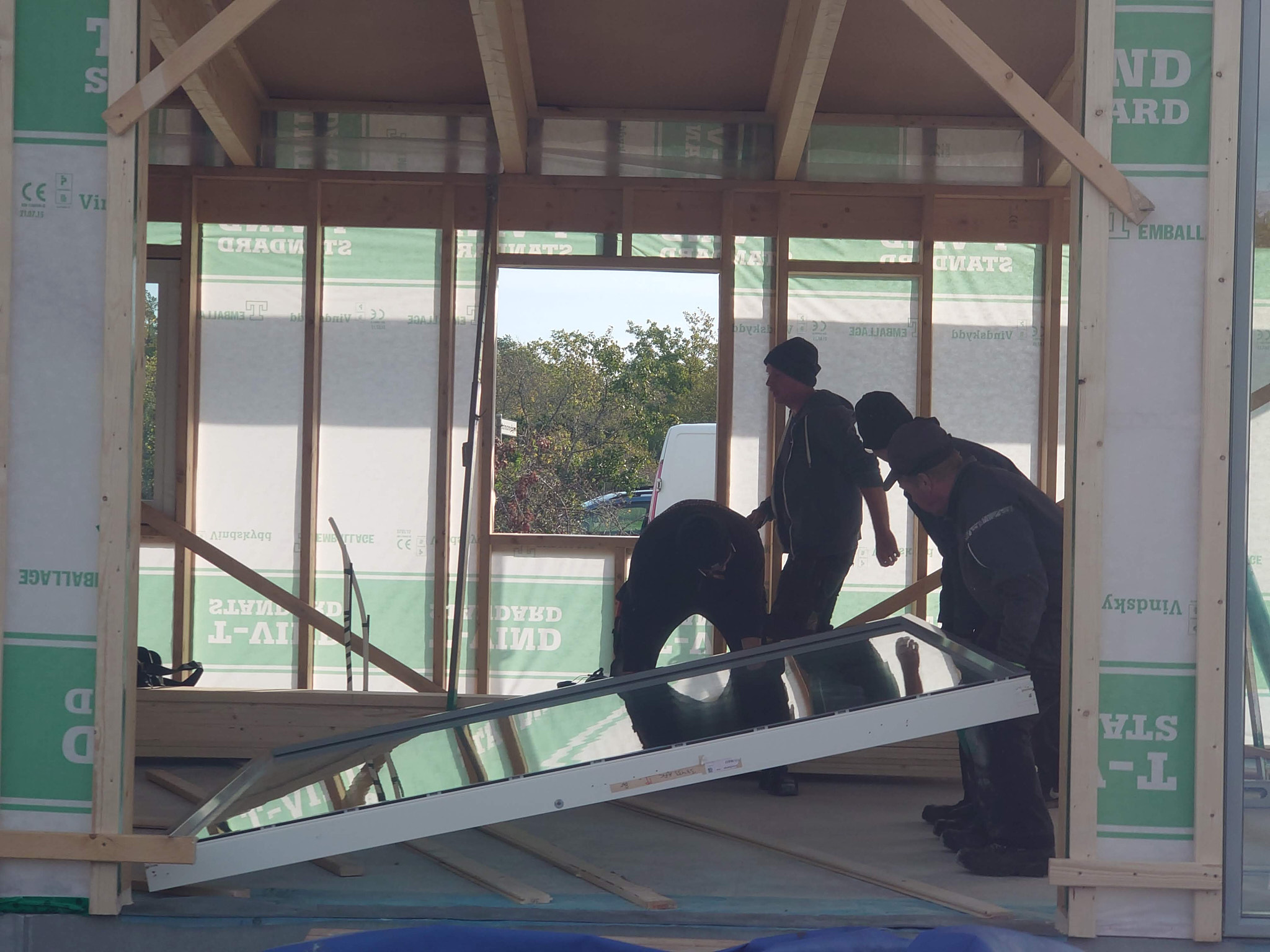

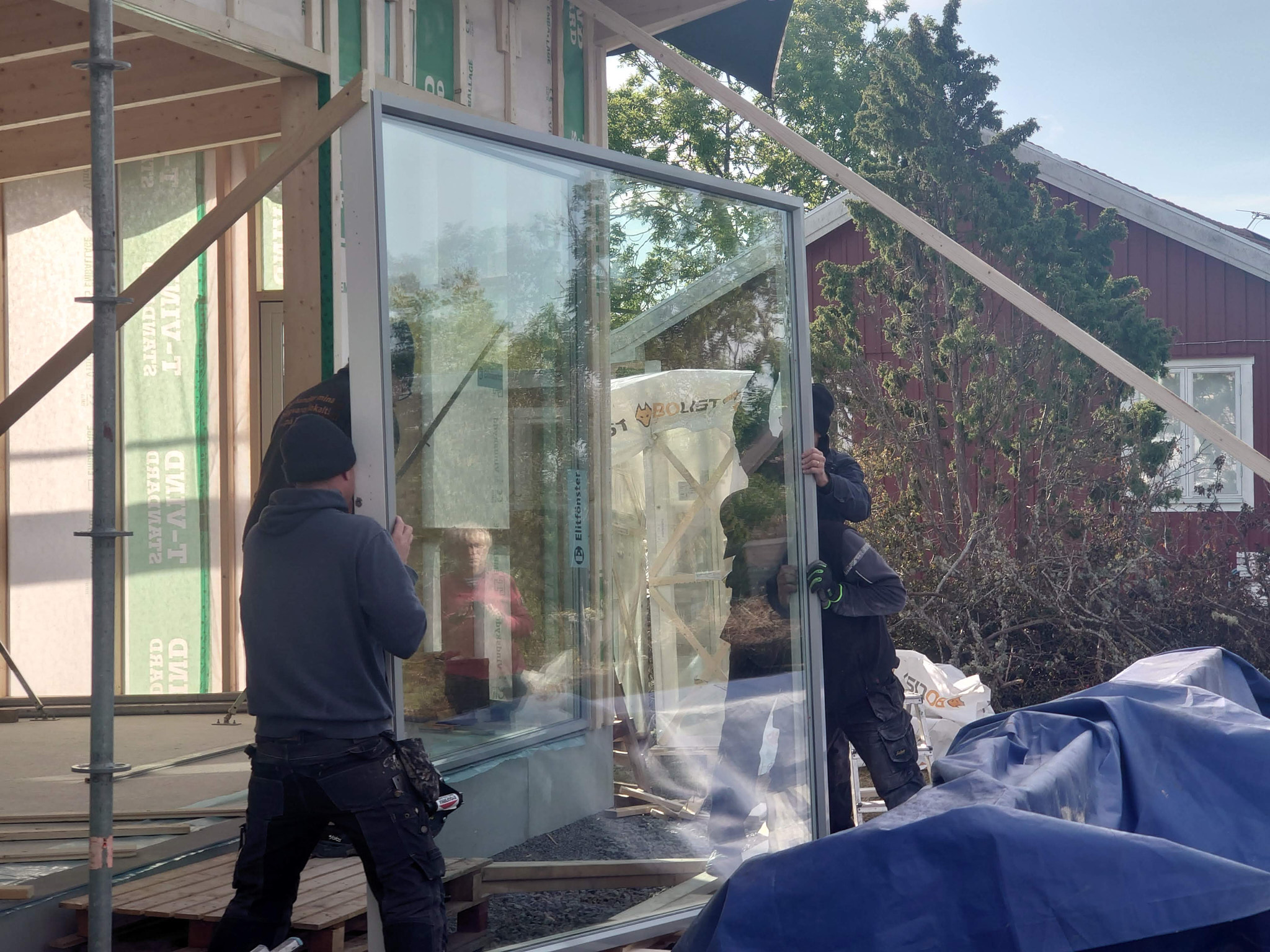

Stora fönstret lyfts in

Fönstren sätts på plats

Sista steget innan tätt hus är att sätta alla fönster och altandörrar på plats. På bilden är ett av de två stora fönstren på väg in i huset.

Stora fönstret lyfts på plats

Stora lyftet för stora fönstret

De stora fönstren väger ca 200 kg var. De lyftes på plats av fem personer som lotsade in det genom hålet och lyfte allt på plats.

Tätt hus

Tätt hus har uppnåtts

Här har tätt hus uppnåtts. Tak och väggar är täta och alla fönster är på plats.

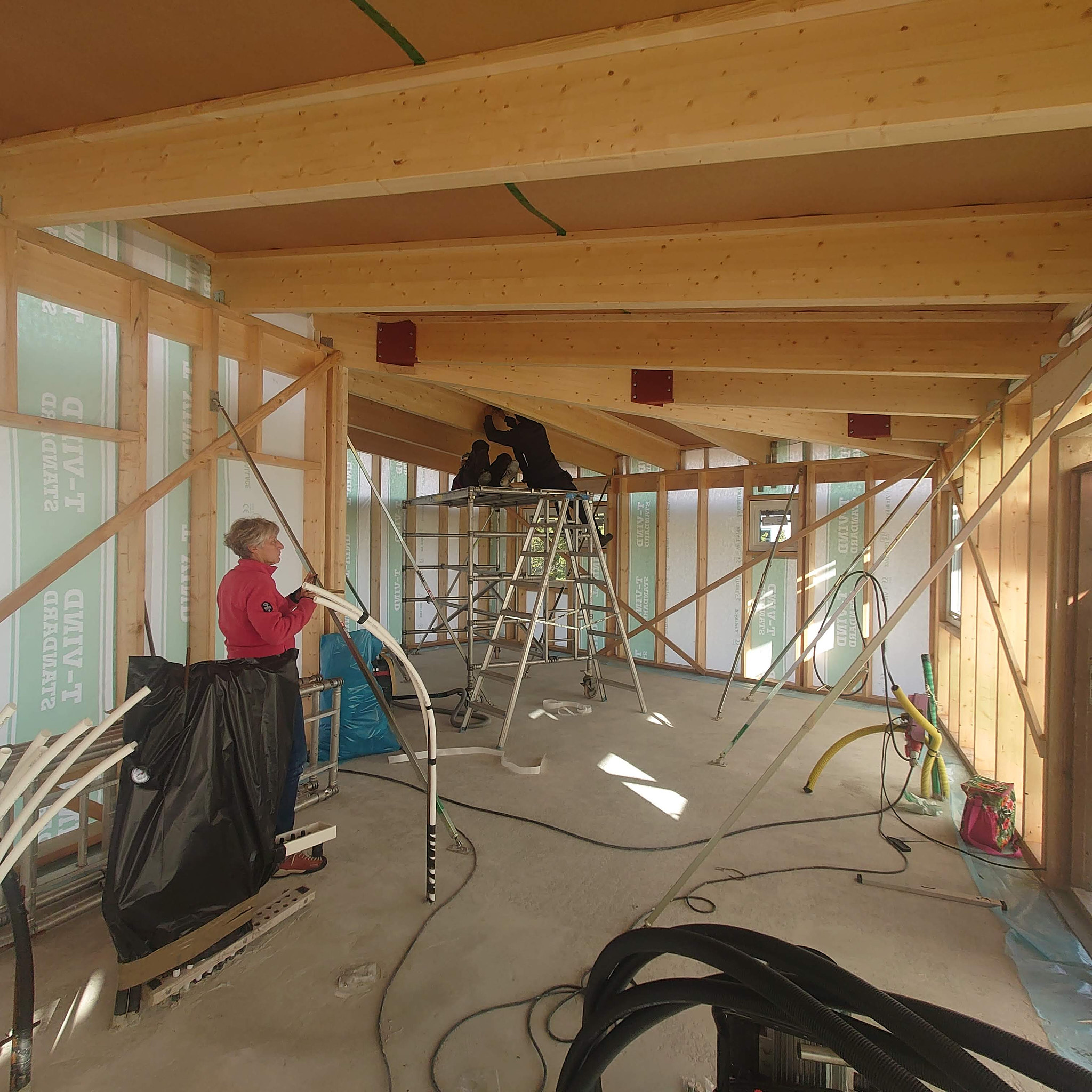

Värme- och torkaggregat drogs igång och ett par veckors torkning startade. Det gällde att få grunden helt torr innan den täcktes med golv och inredning.

Klart för målning

Dags att påbörja målningen

Målningen på utsidan är det moment som vi gör själva. Första steget var att måla takfoten. Den målningen måste göras innan takplåten monteras och innan ytterpanelen kommer på plats.

Arbetet utfördes helgen 8-10 oktober.

Göranssons slamfärg

Utsidan målas med slamfärg

Valet av färg föll på ockragul slamfärg från Göranssons i Sundborn. Färgen tillverkas på traditionellt vis på motsvarande sätt som falu rödfärg.

Färgen har en varmt gul nyans och är helt matt.

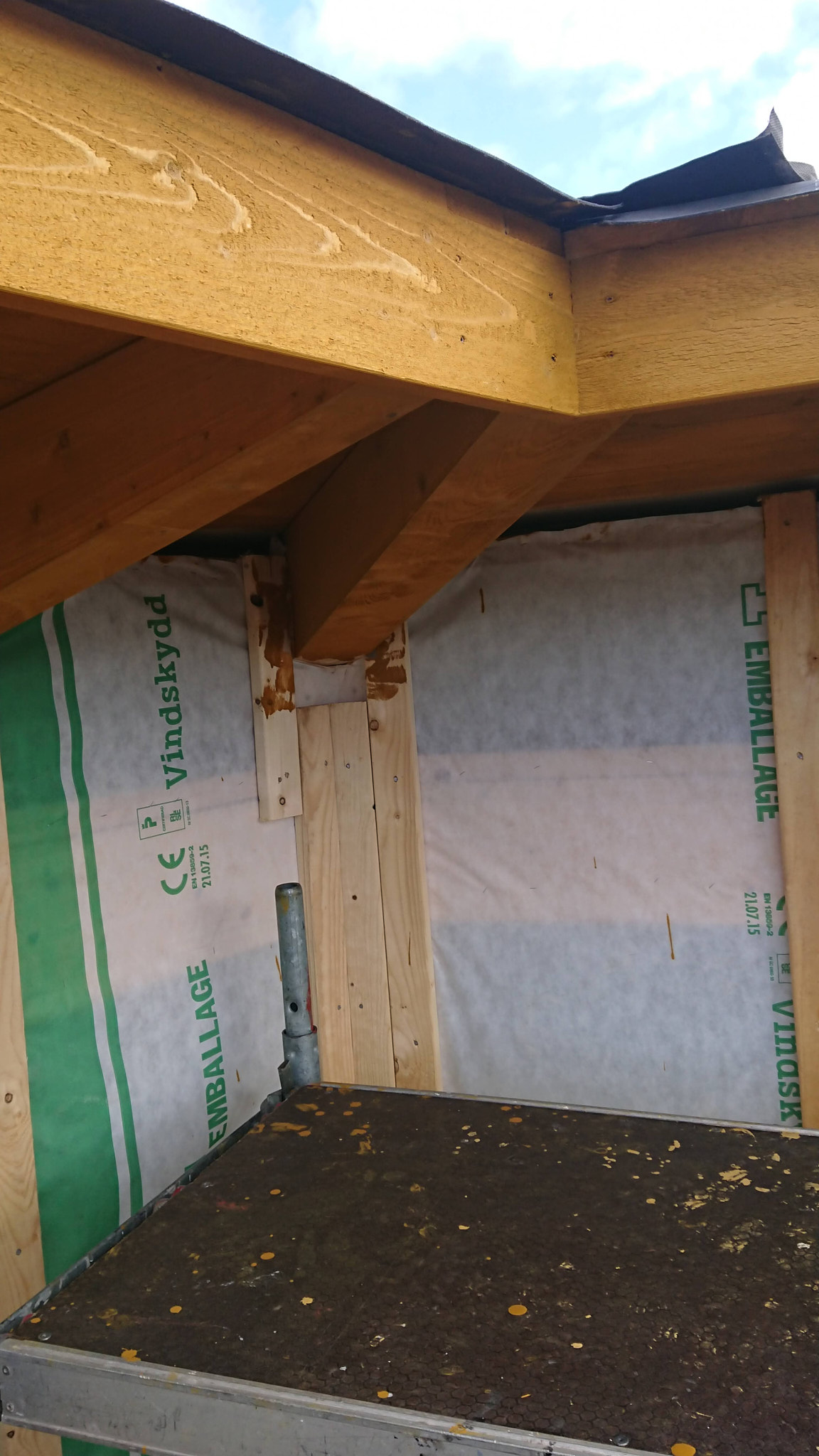

Trångt om utrymme under takutsprånget

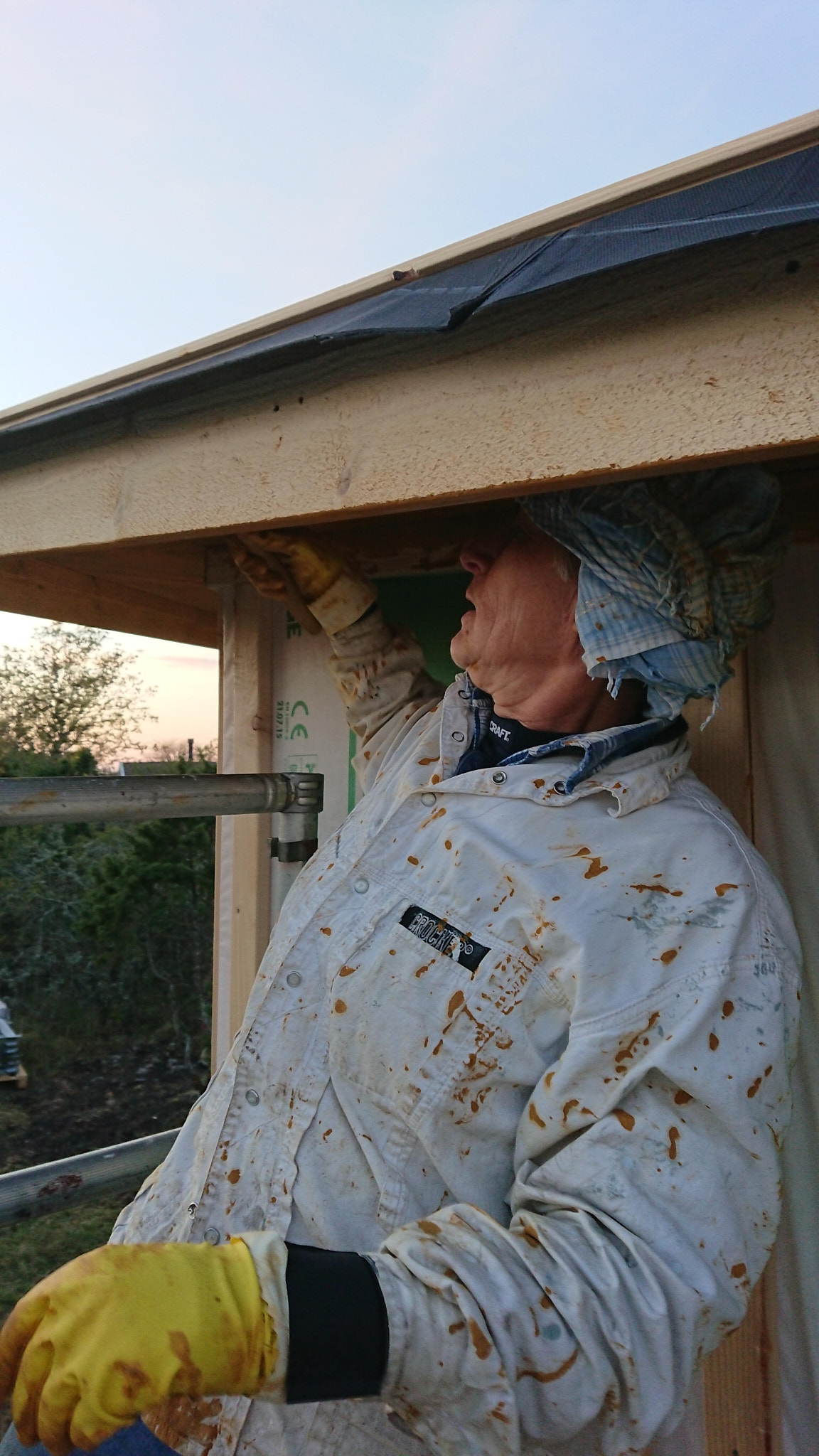

Målning under takfoten

Första momentet i målningen var att måla under takfoten. Det är inte det roligaste momentet eftersom färgen rinner nerför penseln och droppar en hel del.

Innan vi började måla täckte vi alla fönster och sockeln med plast för att inte få dem nerskvätta med färg.

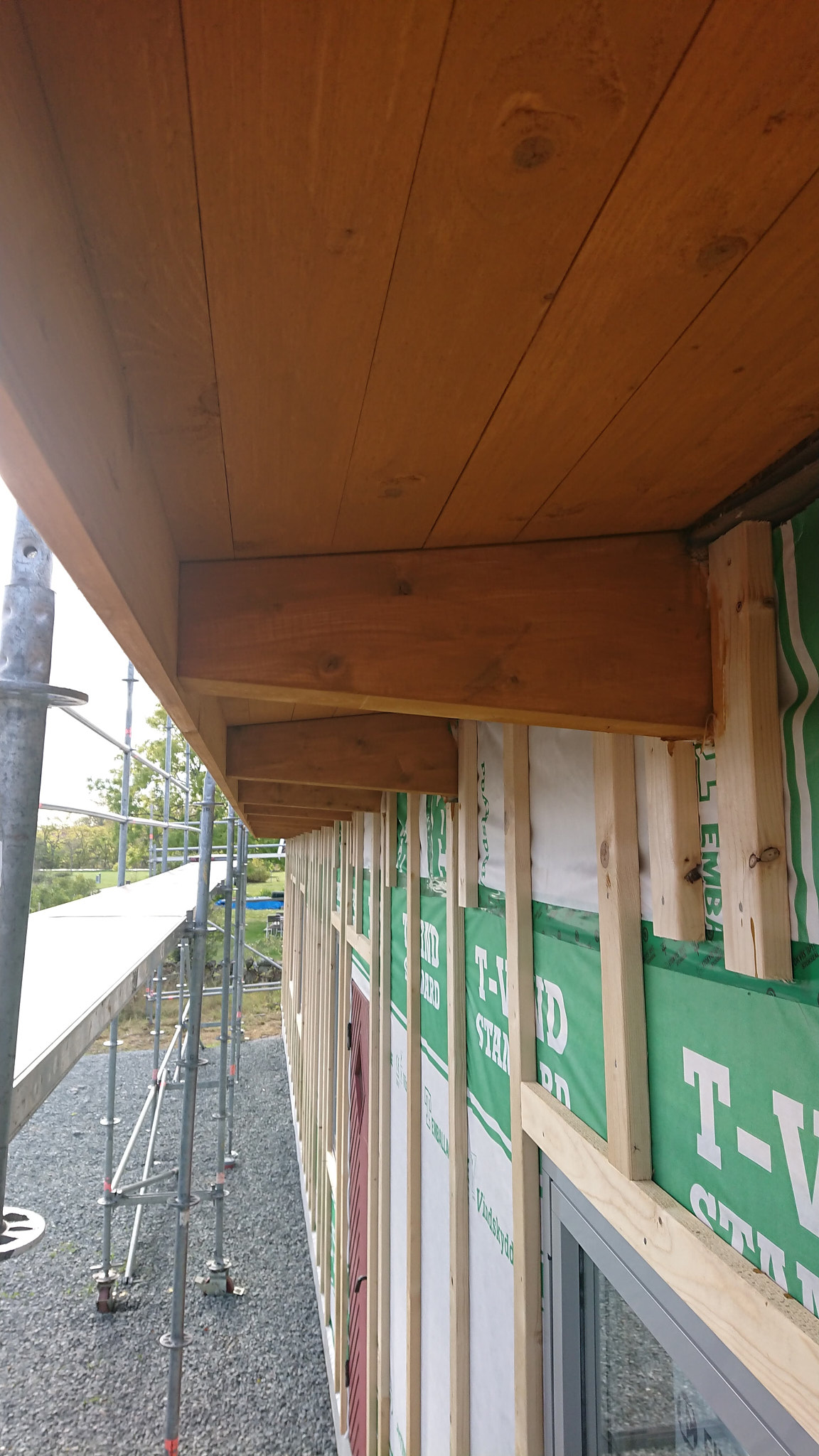

Färdigmålat takutsprång

Takfoten färdigmålad

Takfoten och de utstickande takbalkarna är färdigmålade. Nu kunde vi för första gången se hur färgen på huset skulle bli. Det kommer att bli en varmgul färg som passar bra ihop med den öländska naturens färger.

Allt klart för takplåten

Även fotbrädans utsida målad

Fotbrädan har målats på både utsida och insida. Därmed är allt klart för att lägga plåt på taket.

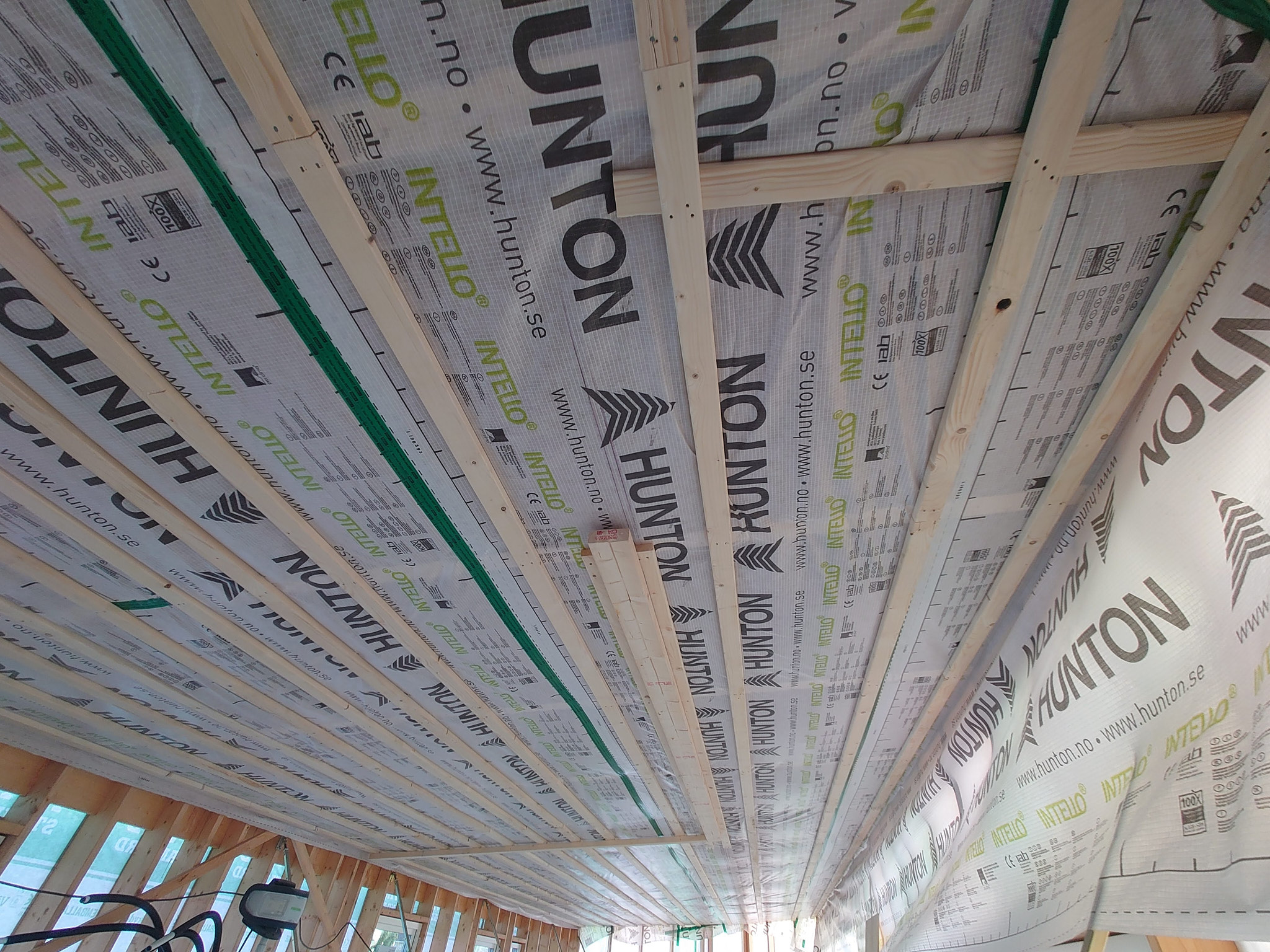

Hunton träfiberisolering i taket

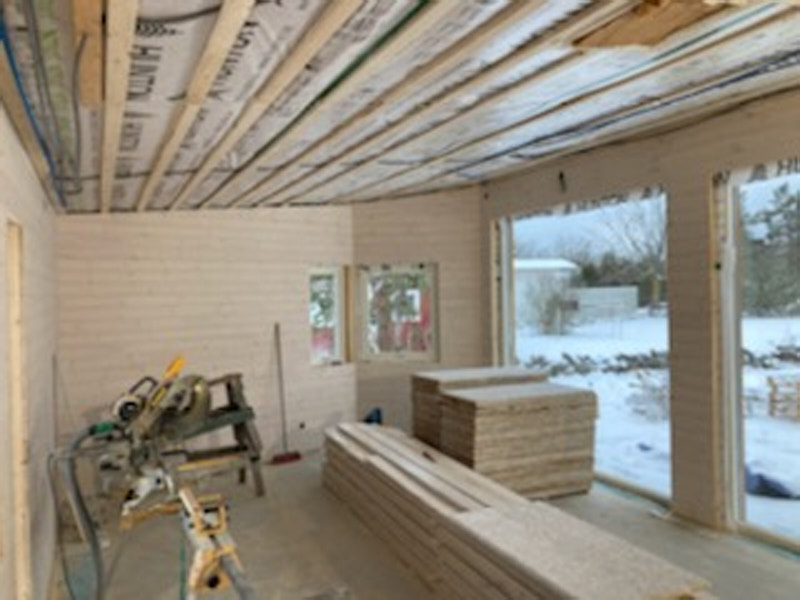

Taket isolerat

Under andra halvan av oktober isolerade snickarna taket. Vi valde Hunton träfiberisolering till hela huset. Det gör att vi slipper ha plastfolie på insidan av vägg och tak så att huset kan andas. Snickarna slipper hantera glas- eller stenull. Det krävs ingen skyddsutrustning för att hantera träfiberisolering, men det dammar en hel del.

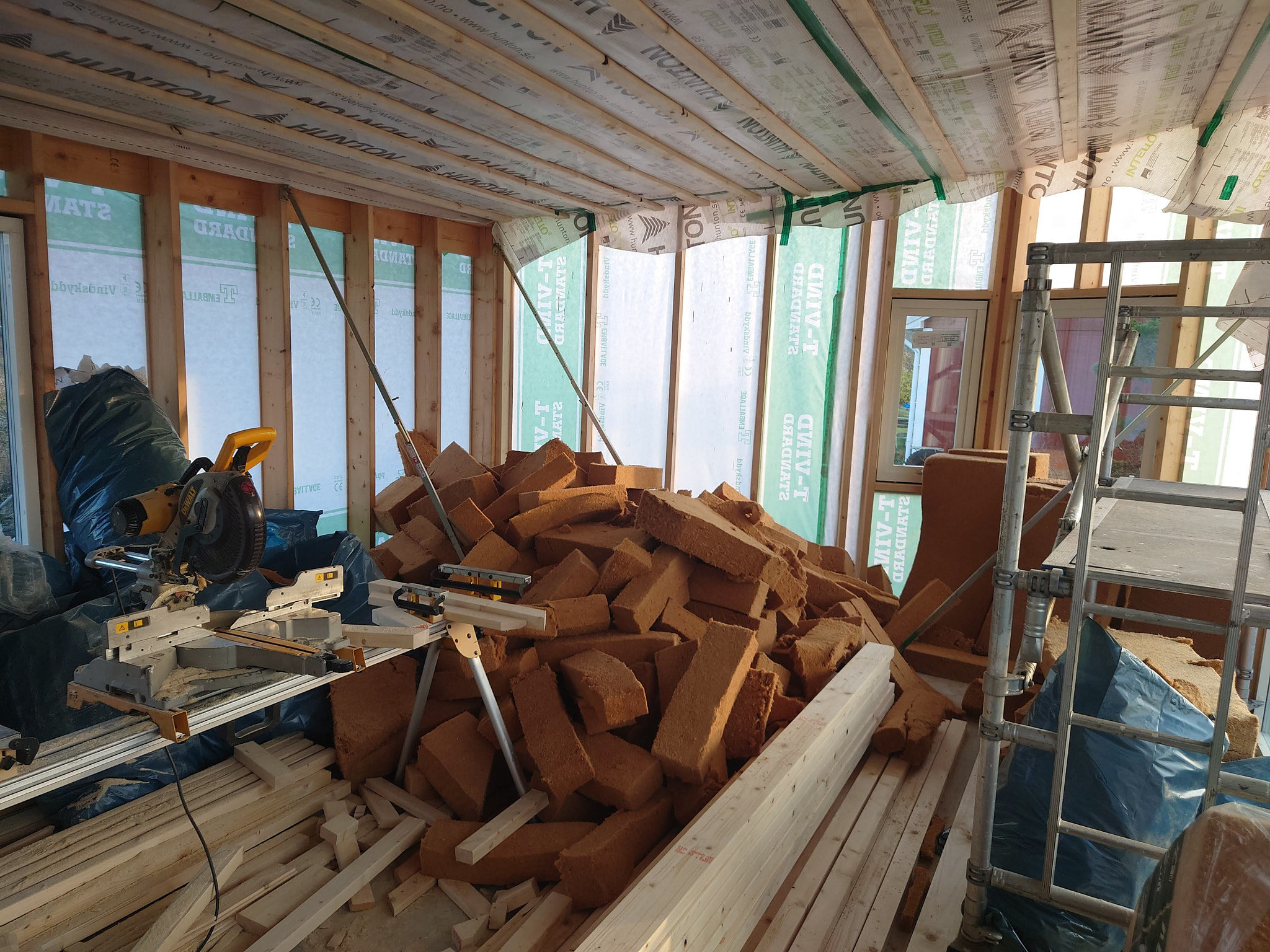

Ett berg med isolering

Ett berg med överbliven isolering

Det blev ett berg med rester efter isoleringen. För att en isolering ska ha kvalitet så får man inte pussla med småbitar. Då kan det bli mycket spill om storleken på skivorna inte stämmer med facken. Så blev det med mellanrummen mellan takbalkarna. Något kan återanvändas, men det blev många säckar till återvinningen.

En vy genom huset

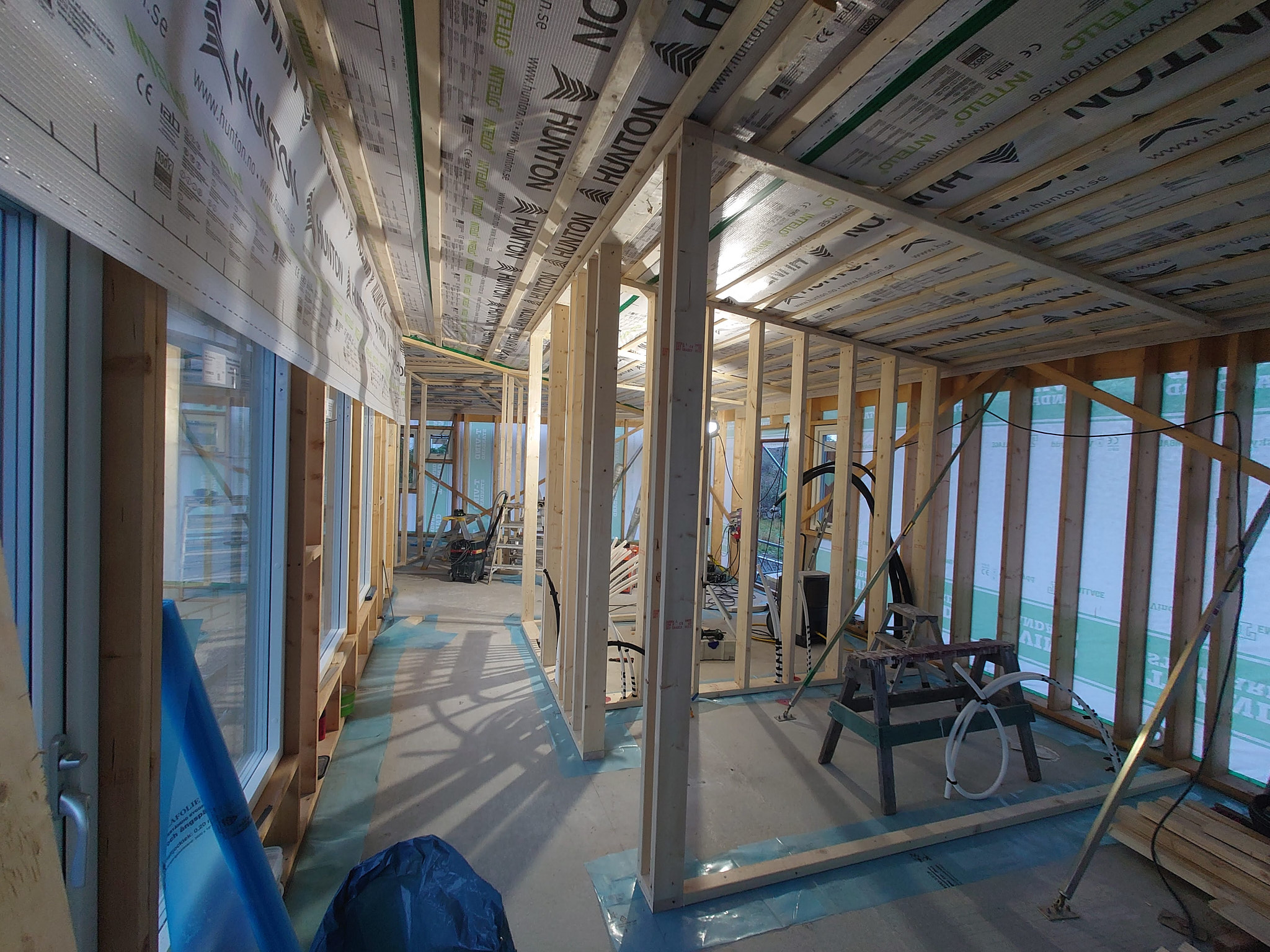

Sikten genom huset

När ytterdörren öppnas möts besökaren av en vy rakt igenom huset med fri sikt till tomtens insida.

Den här ytterdörren är en tillfällig dörr som användes under byggtiden.

En blick genom korridoren

Innerväggarna reglas

I slutet av oktober började snickarna regla för innerväggarna. På bilden växer de två duschrummen upp till höger. Till vänster går korridoren mellan sovdelen och allrummet.

Dubbelfalsad plåt på taket

Takplåten sätts på plats

Under veckan 8 - 12 november lades den mesta takplåten. Arbetet avslutades veckan efter. Det som läggs är dubbelfalsad aluminiumplåt som kommer från Borgholms Plåt. Klicka på bilden för att se omsorgen om detaljerna.

Detalj på plåtarbetet

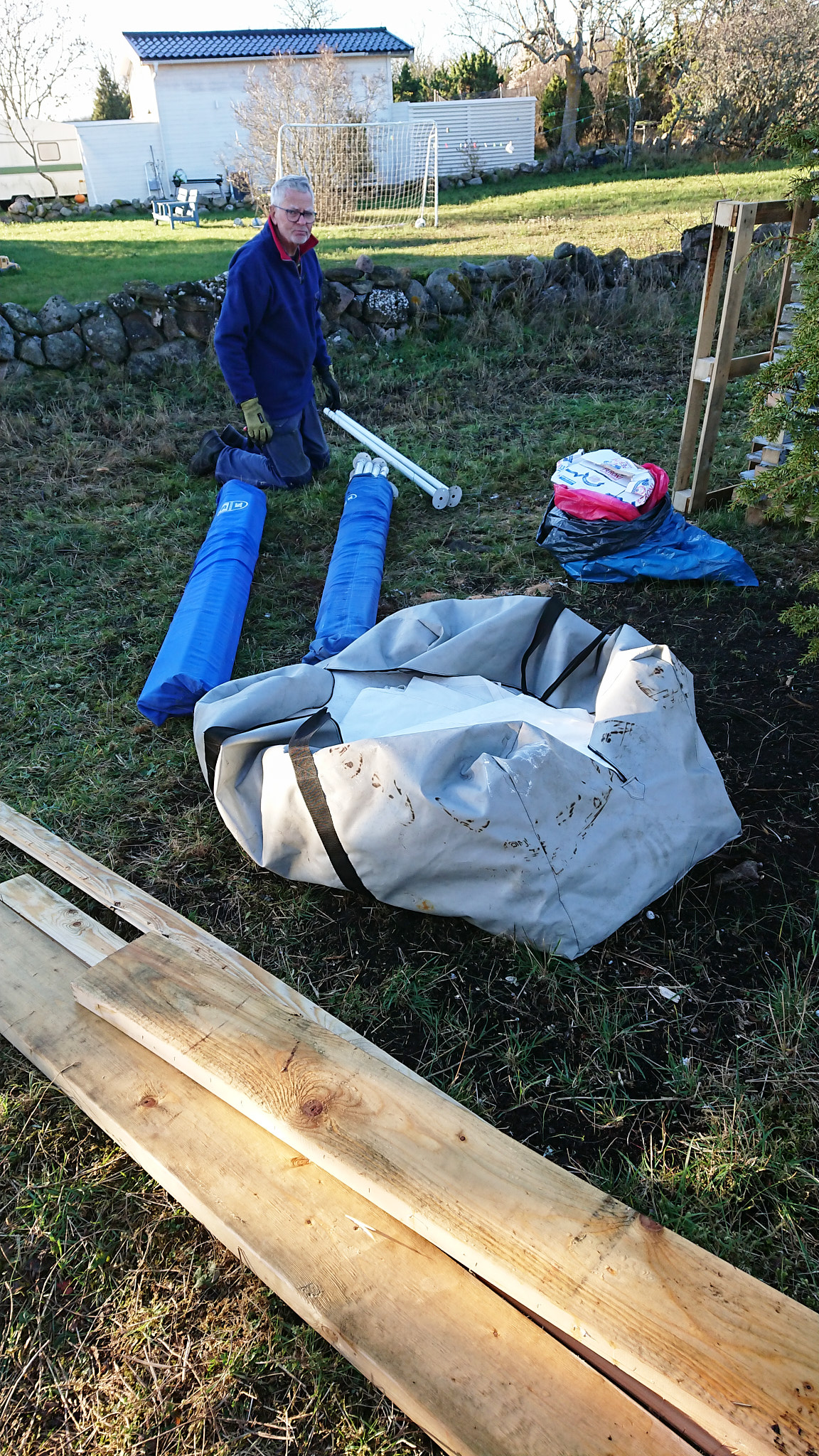

Tältet ska resas

Äntligen kom ytterpanelen

Den 10 november anlände ytterpanelen från Martinsons limträ. Leveranstiden var hela tre månader och det har satt ett hinder i byggandet. Egentligen var leveranstiden ännu längre eftersom Martinsons inte tog emot nya order före semesterperioden.

Panelen målades innan monteringen och eftersom det blev sent på året så har lånade vi ett tält att stå och måla i. Att montera partytält är alltid spännande och kan ge upphov till diskussioner :-).

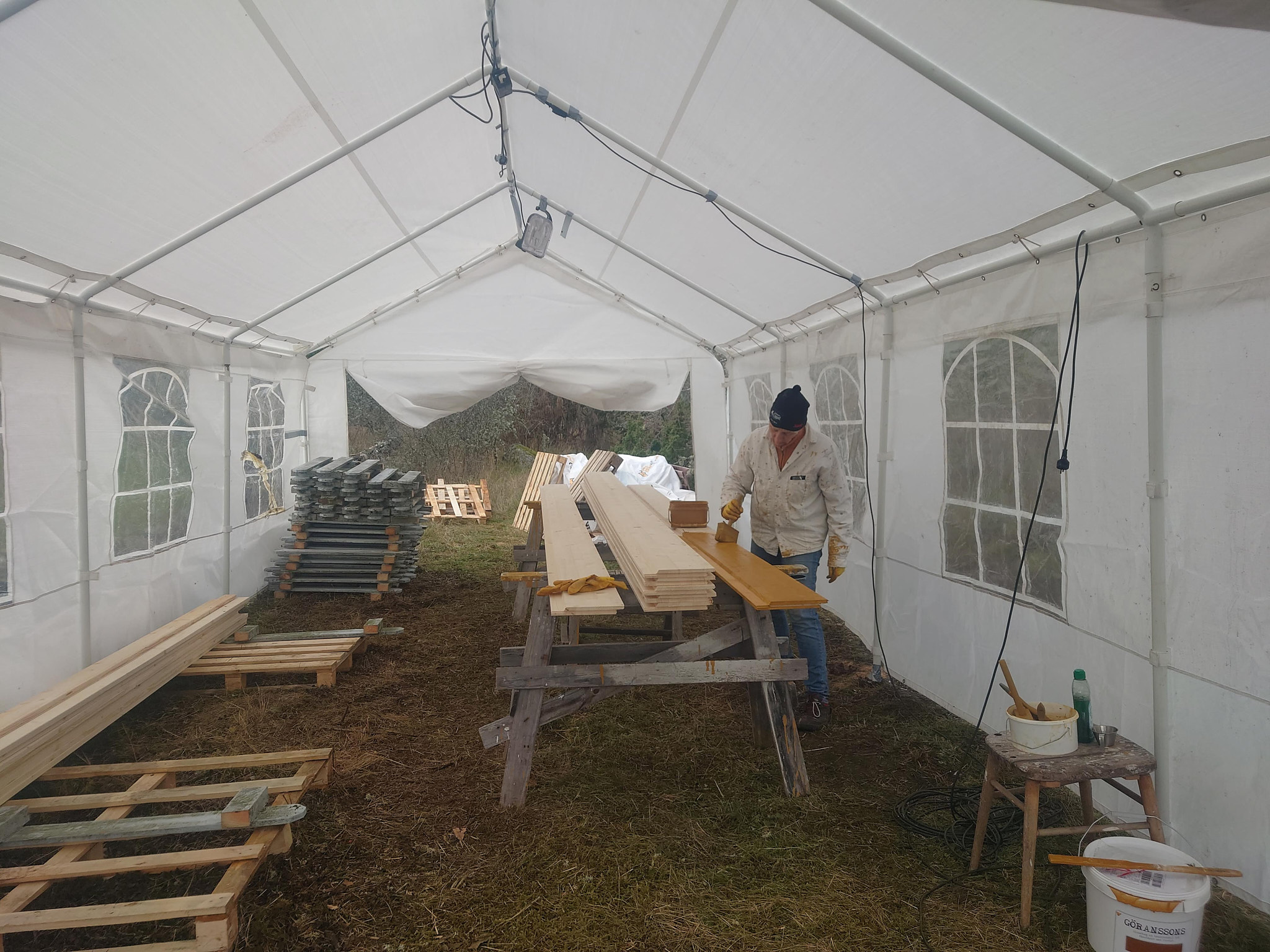

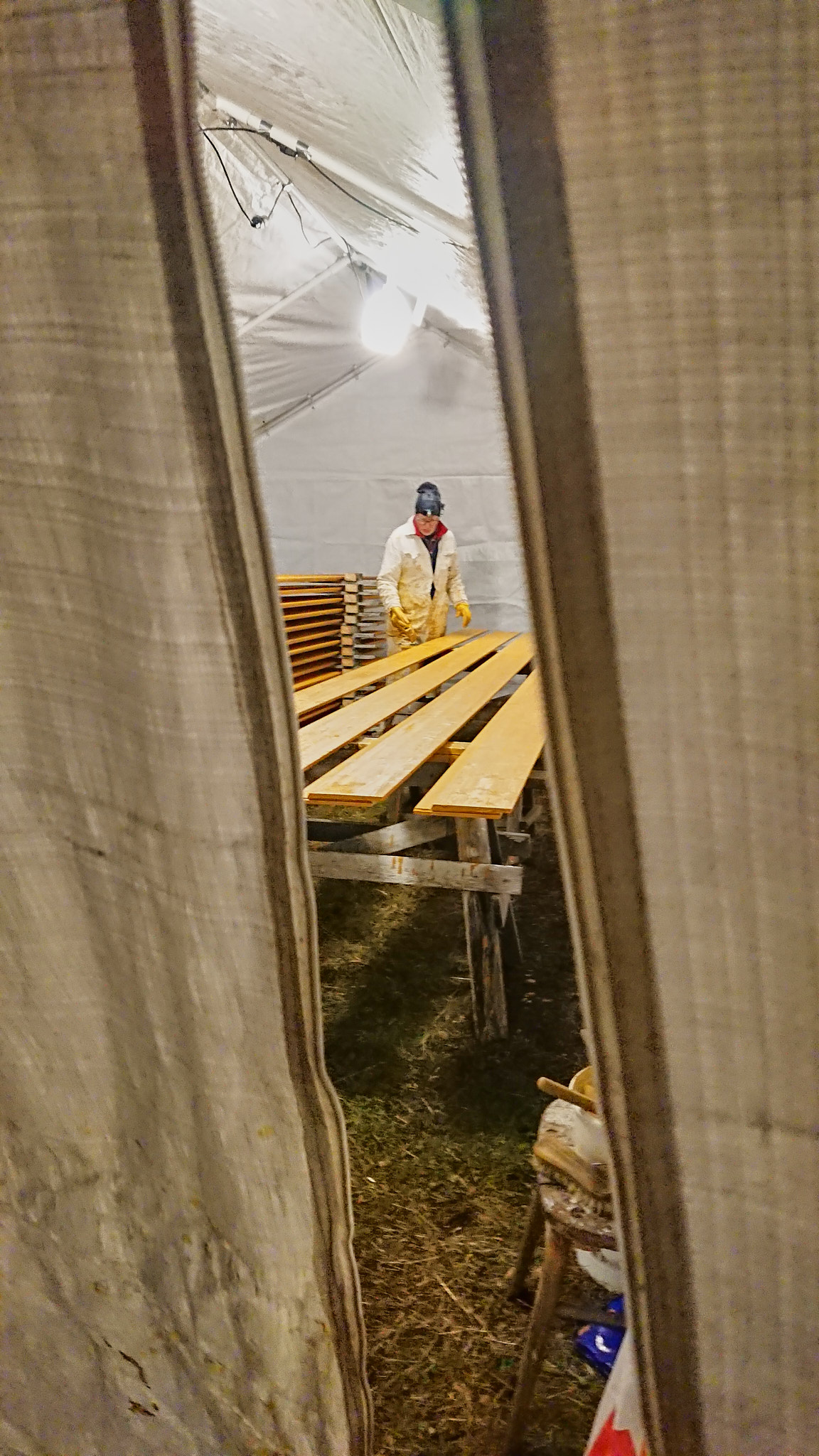

Målarverkstaden i tältet

Målning pågår

Tältet lånades från Salonens i Vänersborg. Vilken tur att vi fick låna tältet. Vilken tur att det inte blåste och var kallt när det skulle resas. Vilken tur att Christer och Jörgen kom förbi just när tältduken skulle dras över ställningen.

Full fart i måleriet

Målning på utsida och kanter

Utsidan och kanterna på panelbrädorna målades. Målningen på kanterna är viktig för den kommer man aldrig åt mer efter monteringen. Vi använde samma färg som på takfoten - Göranssons slamfärg från Sundborn.

Nymålad panel på torkning

Målad panel måste torka

Den målade panelen måste torka en dag innan den kan sättas upp. Då behöver den ligga luftigt utan att något ligger direkt mot den målade ytan.

Vilken tur att Glebes bytte staket på grannfastigheten i Kalmar och att vi kunde lägga beslag på det gamla. Vi sågade upp det spjäla för spjäla med resterna av reglarna kvar. Vips blev det utmärkta distanser att lägga mellan brädorna.

Så fick brädorna ligga en dag innan de staplades ute under plastskydd.

Kvällsarbete pågår

Målning tar tid

Vi påbörjade målning på fredag 12/11. Det följdes av en snabb resa till Linköping på lördagen för barndop. Fortsatt målning hela söndagen och måndagen. Flitens lampa lyste i tältet.

En tjuvtitt på sista strykningarna

Snart slut för dagen

På söndagen 14/11 höll vi på med målningen fram emot 20-tiden på kvällen. Här syns dagens sista brädor innan vi tog kväll.

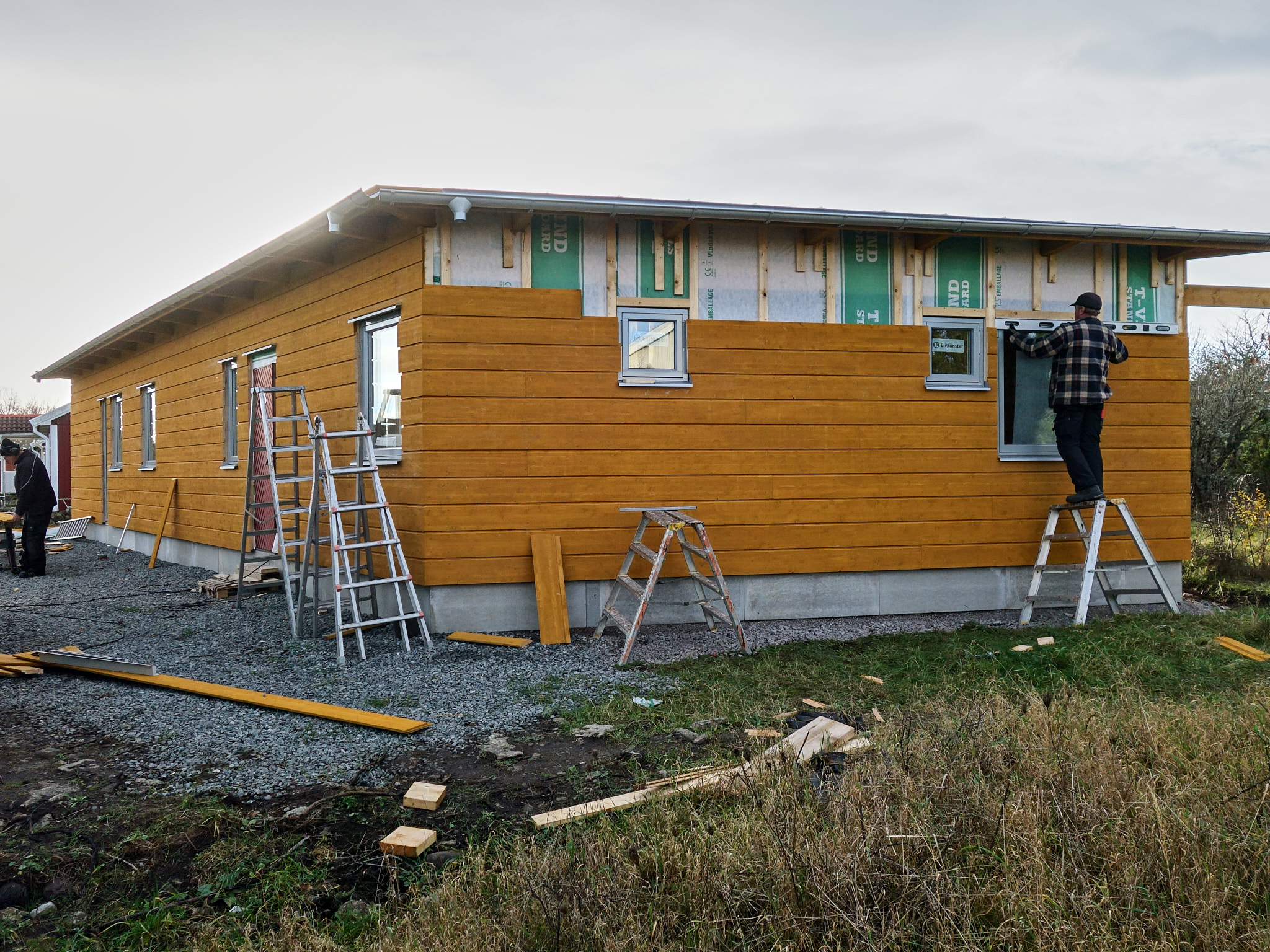

Första panelbrädan

Monteringen av panelen börjar

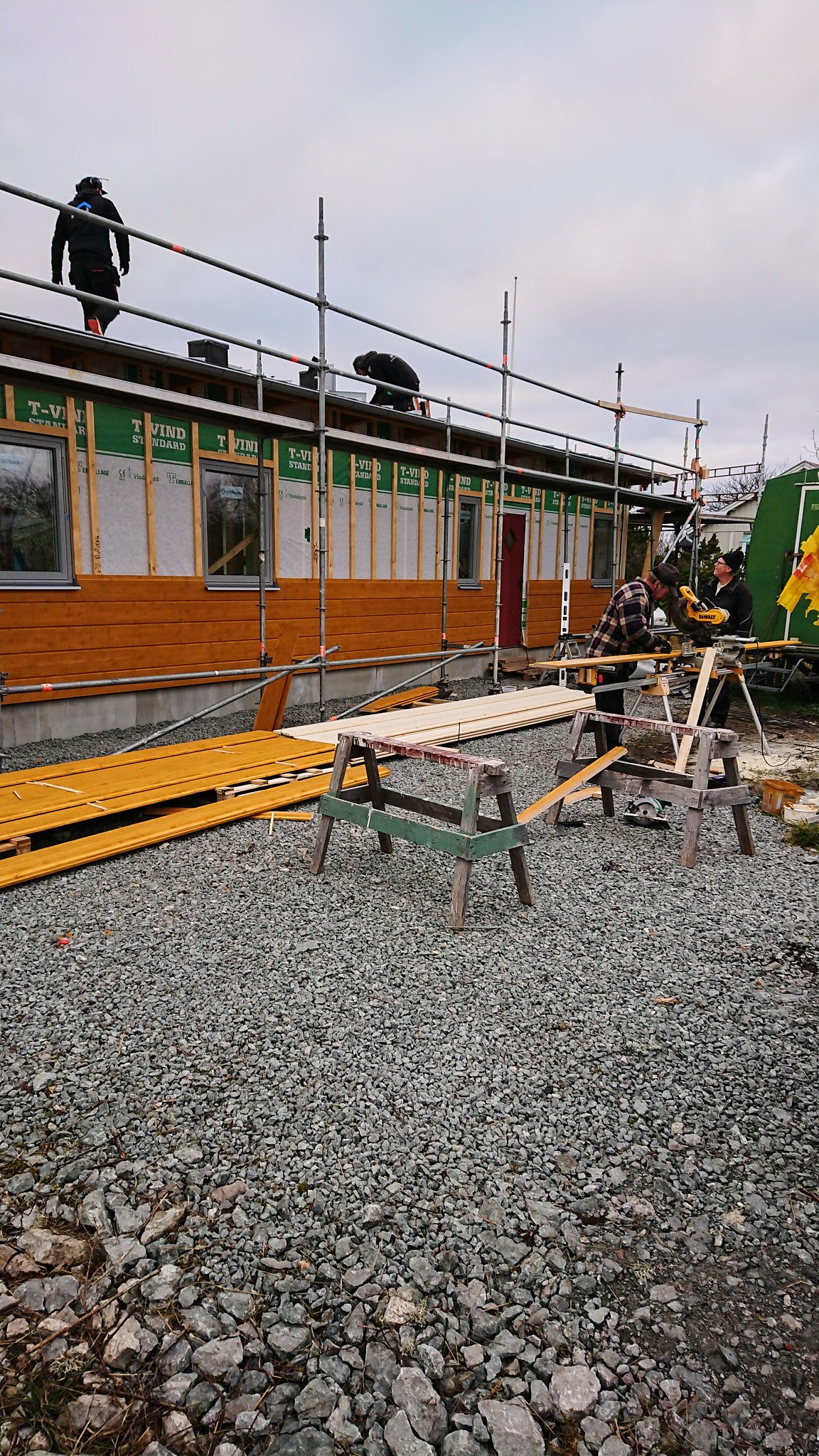

Måndagen den 15 november började Christer och Jörgen monteringen av panelen. Det är viktigt att få första brädan längst ner rätt. Annars blir allt snett. Den måste dessutom komma på samma höjd runt hela huset. Det får inte skilja något när monteringen har gått ett varv.

Panelen når underkant fönster

Panelen växer fram

Panelen växte upp skift för skift samtidigt som plåtslagarna fortsatte med takarbetet.

Första skiften på panelen växte relativt fort, sedan tog det längre tid när de skulle passas in mellan fönstren.

Stocken sågas till plank

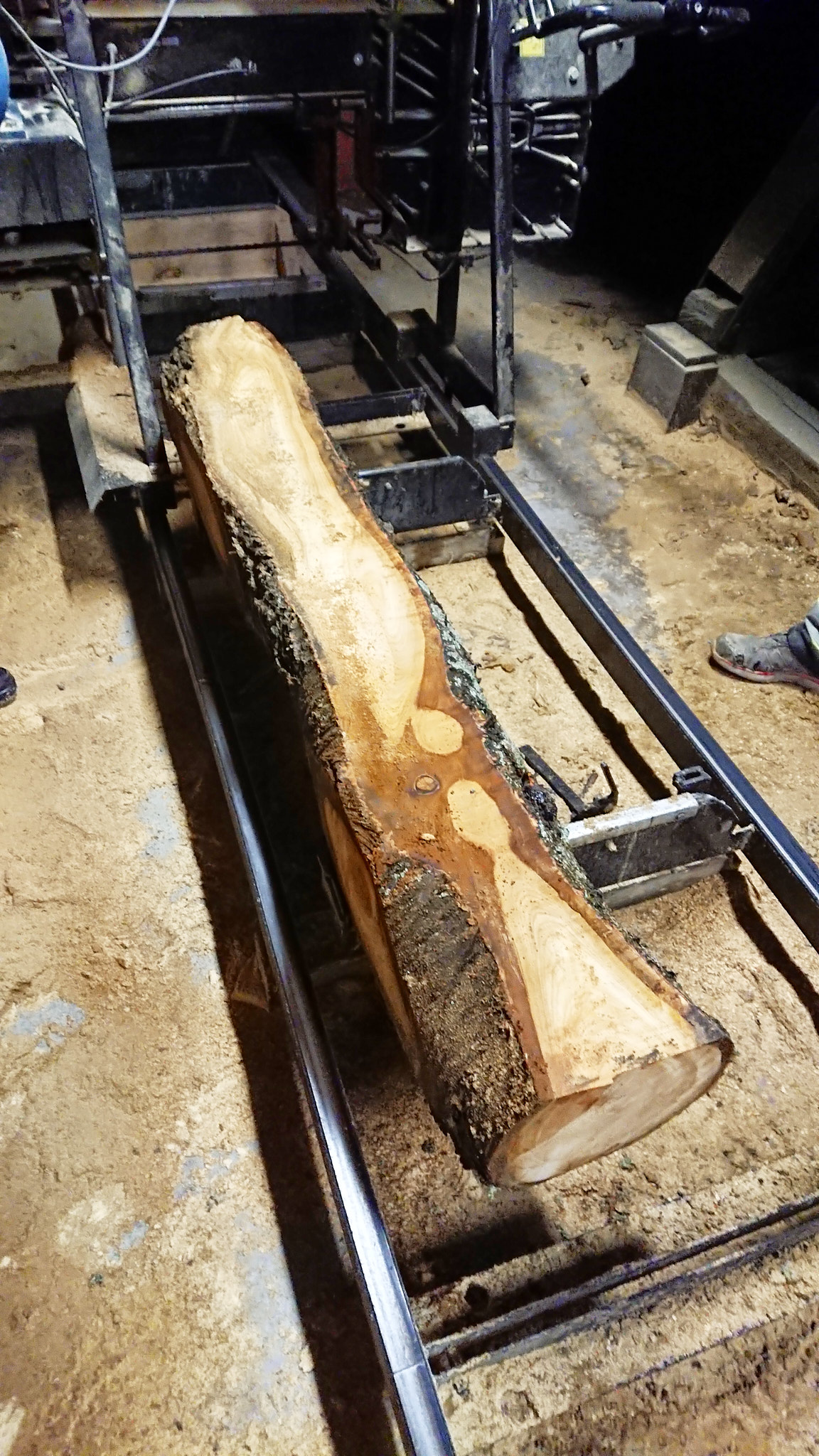

Såga stockar i Söderåkra

Medan snickarna monterade panel i Byxelkrok åkte vi till Söderåkra. Vi hade tagit ner två bigarråträd i Kalmar och stockarna skulle sågas till plank hos Thomas Johansson.

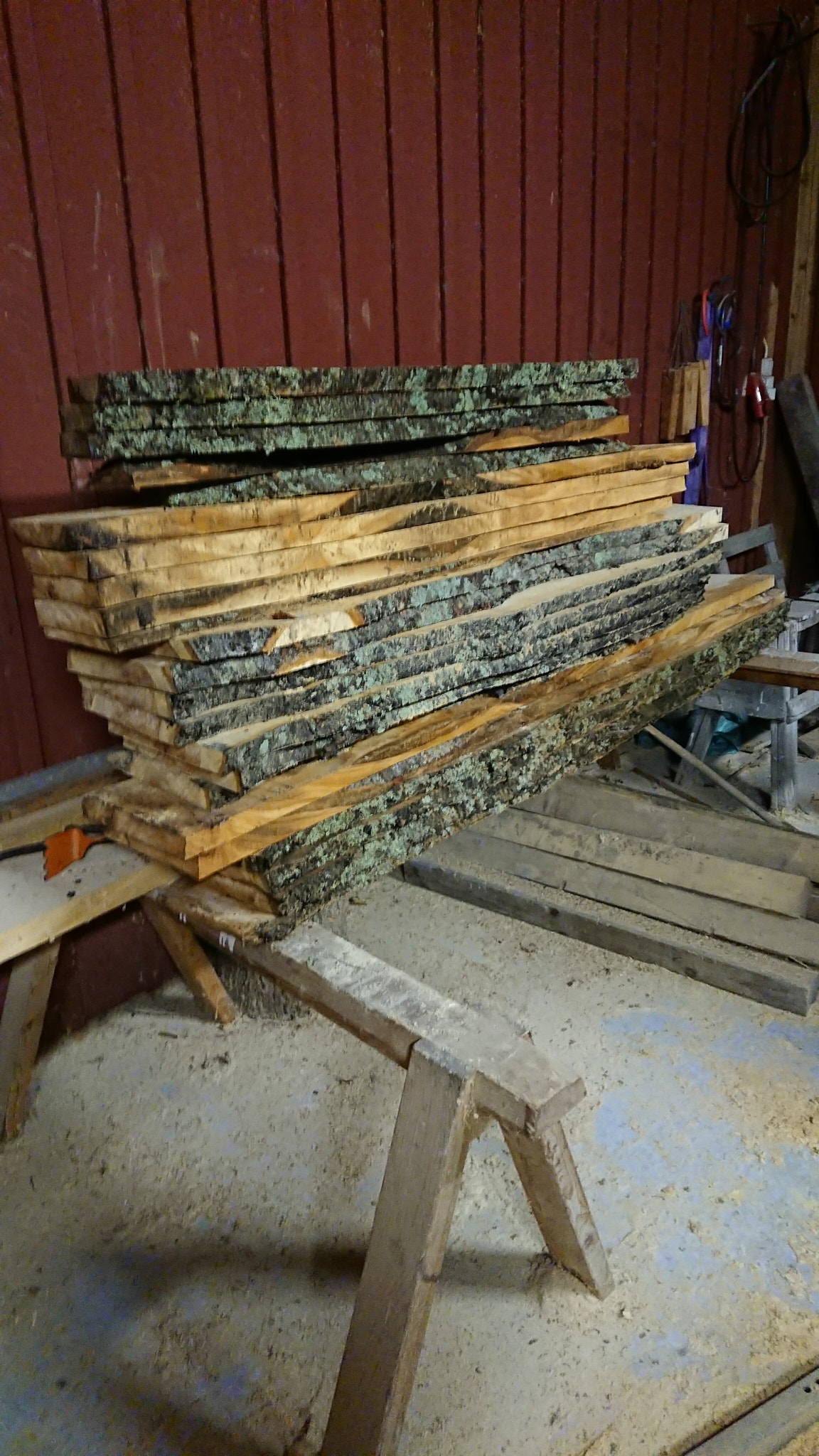

Plank på tork

Bigarråplank för torkning

När plankorna har torkat i ett och ett halvt år ska de hyvlas och limmas till bänkskivor till köket i Byxelkrok. Det är viktigt att torkningen sker sakta och noga så att virket inte vrider sig. Mesta tiden är torkning i rumstemperatur och det sista läggs de i en virkestork.

Det är tätt i skarven

Precision i hörnet

För att få ett lätt utseende på fasaden ville vi inte ha några knutar i hörnen. Då är det bra med duktiga snickare som kan såga med bra precision. Att dessutom inga hörn är räta gör inte saken lättare.

Nu är det bara att hoppas att virket är så bra att det inte slår sig efter ett år utan behåller formen.

Nästan uppe på två sidor

Två fasader växer fram

Veckans mål var att få klart två fasader. Bilden är tagen halv tre på eftermiddagen och det är ett par skift kvar. Jörgen kämpar med de sista panelbitarna runt fönstren.

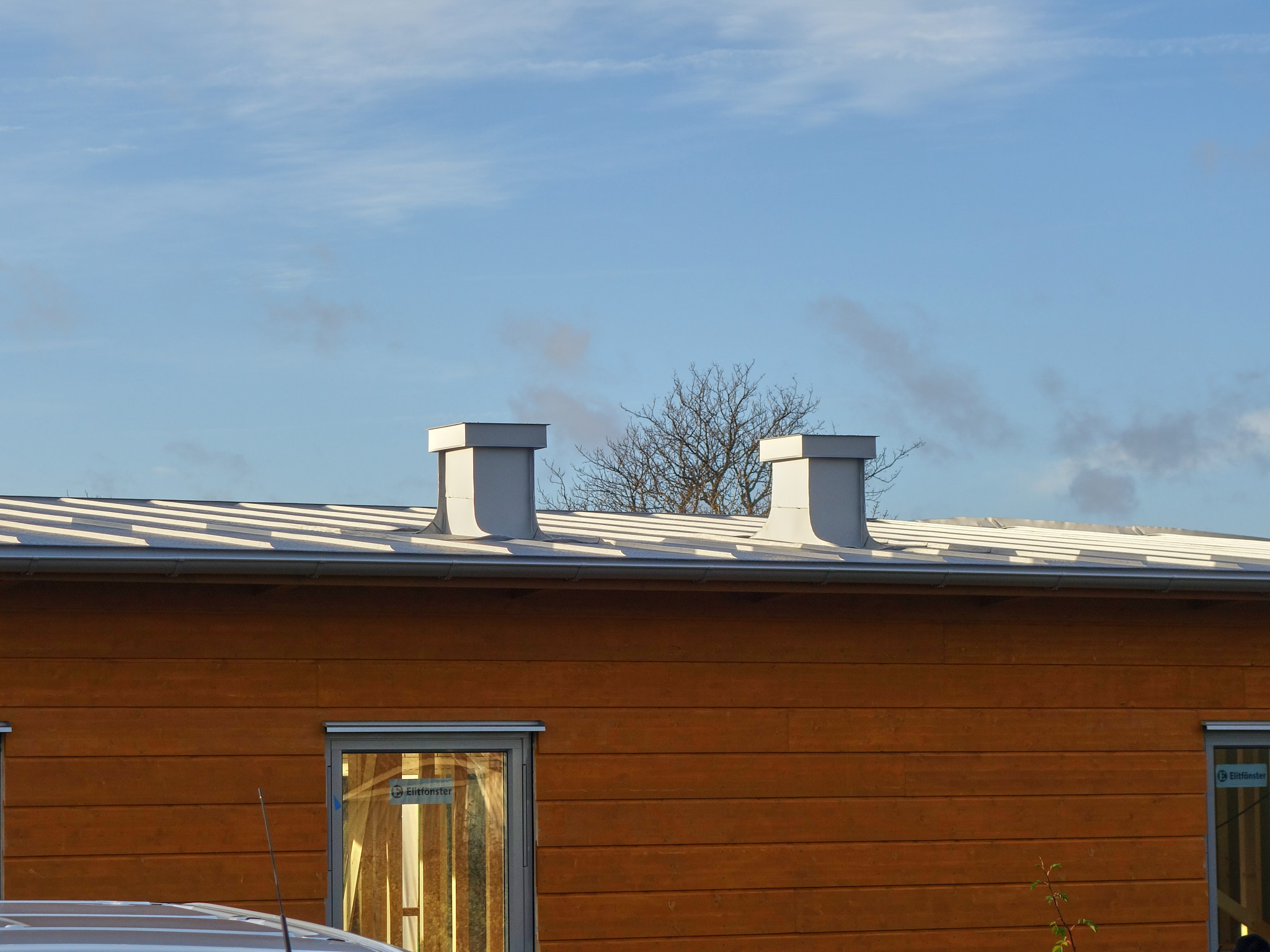

Plåttaket med två stoser

Taket klart - nästan

Under veckan hade också plåtslagarna avslutat sitt jobb. Bara ett par detaljer återstår. Det blev ett väldigt vackert tak med fint detaljarbete. På bilden syns de två takstosarna för köksfläkten och luftning av avloppet.

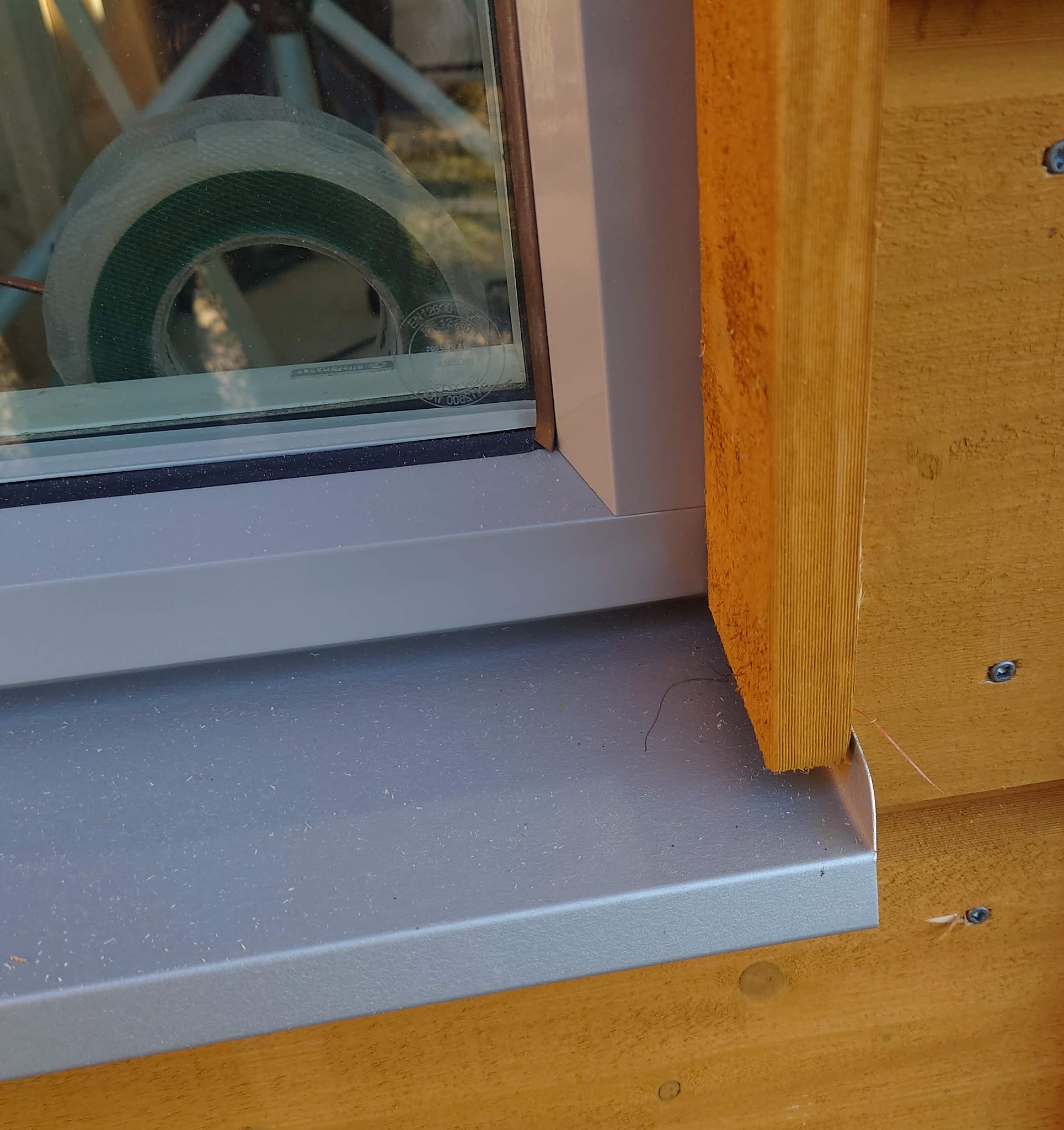

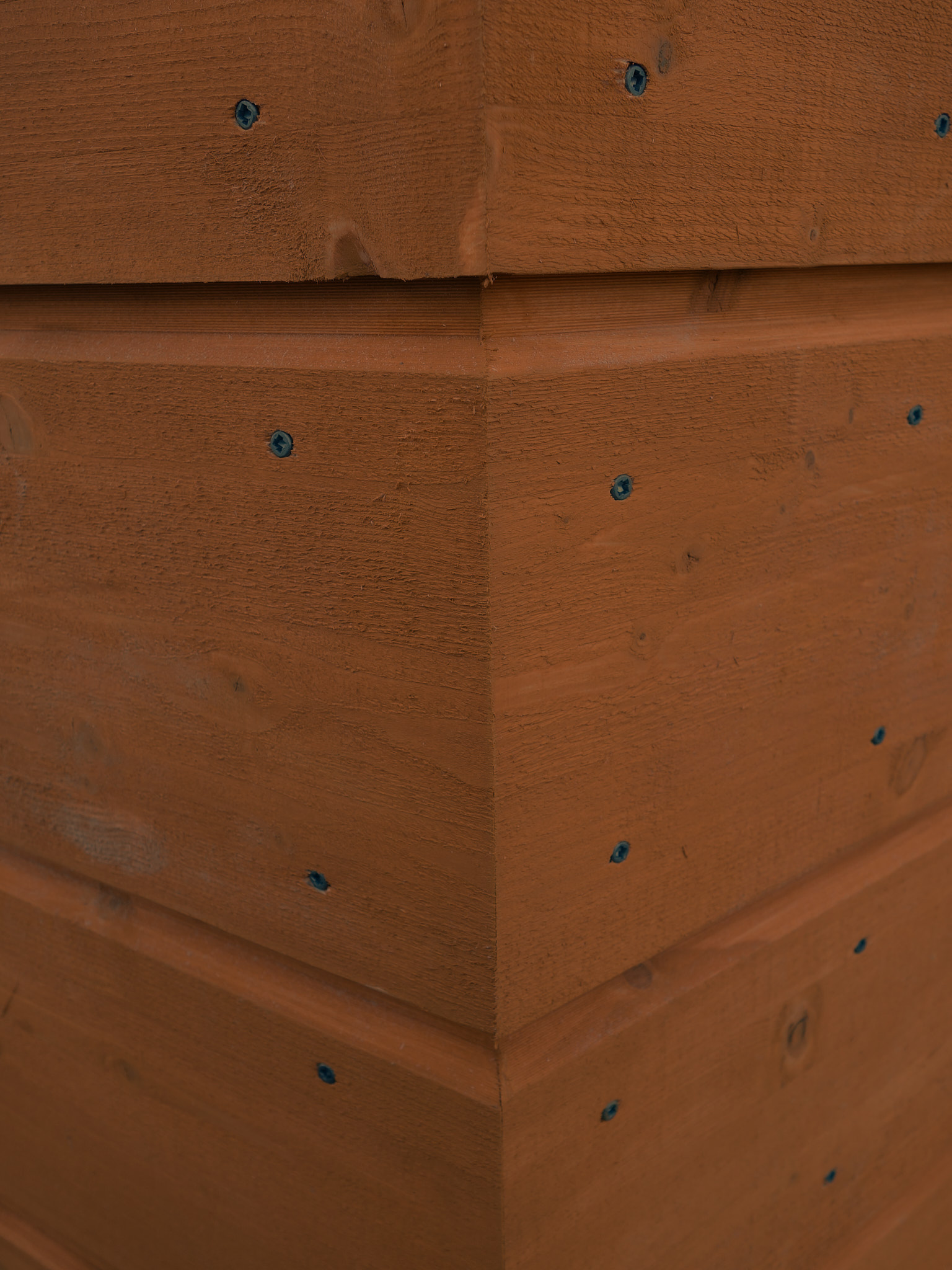

Kantningen av takplåten

Detaljbild på taket

Bilden visar hur plåttaket är vikt över fotbrädan. Det är gjort med en specialbockning som ger takavslutningen ett lätt utseende.

Notera att fasaden här är klädd med plywood. Den ska bytas till fönster och panel när vi bygger nästa etapp.

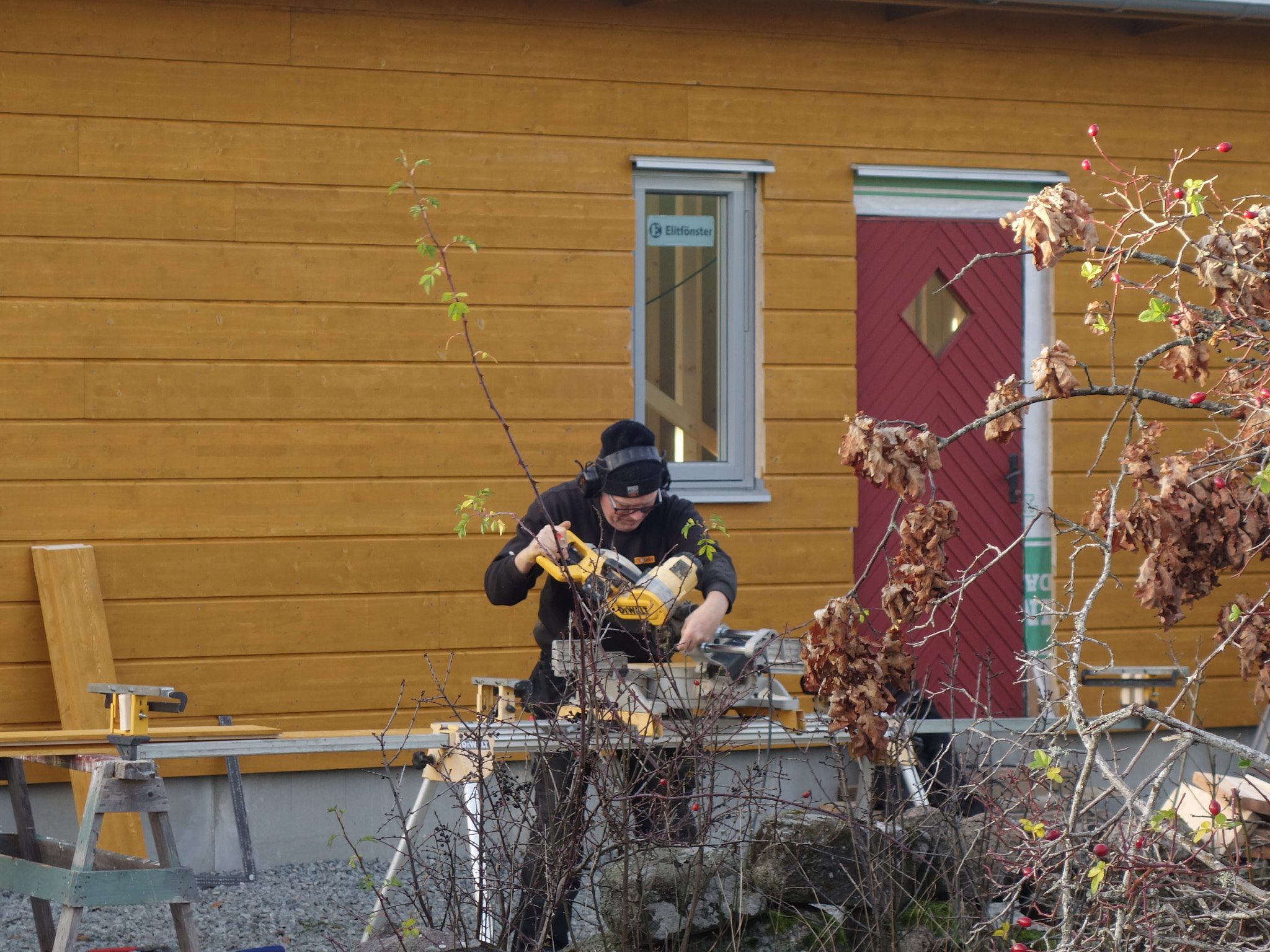

Sista panelkapningarna för dagen

Sista panelbitarna sågas till

Christer sågar en av de sista panelbrädorna som ska sättas på norrsidan. Att det är den som ska sitta mot hörnet kan man se på sågens vinkel.

Veckan avslutas med två klara sidor

Klar för veckan

På fredag 19/11 vid 16-tiden kunde två klara fasader ses mot den nedåtgående solen. Arbetet var klart för veckan.

Huset sett från gatan

December och då kom vintern

Nästan allt på utsidan var klart. Målningen av panelen blev gjord de sista dagarna innan temperaturen sjönk under fem grader, vilket är lägsta temperatur för applicering av färgen.

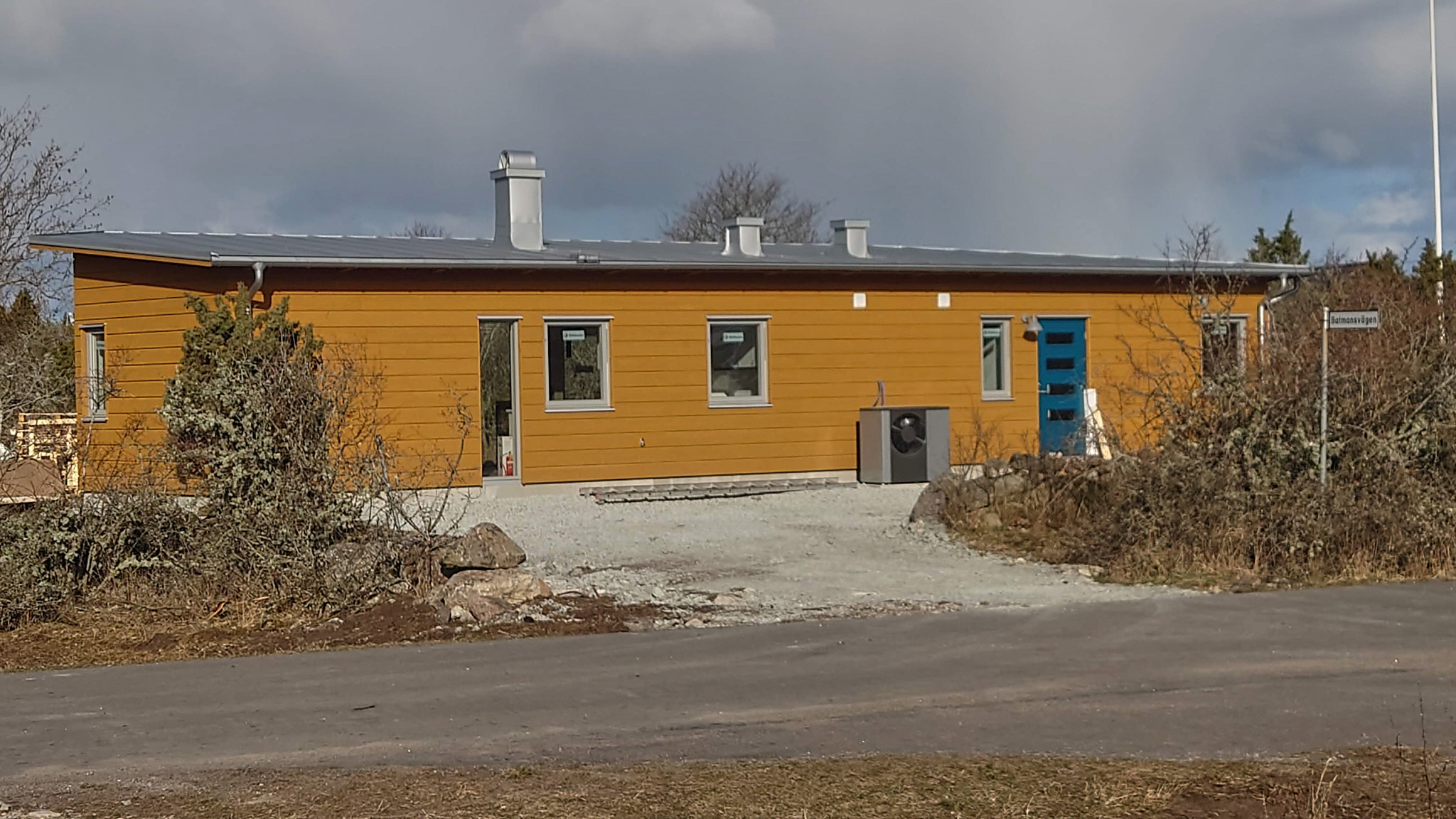

På bilden ser man hur huset kommer att te sig från gatan. Intrycket är lågt, lägre än grannfastigheterna, eftersom huset har pulpettak och ingen taknock.

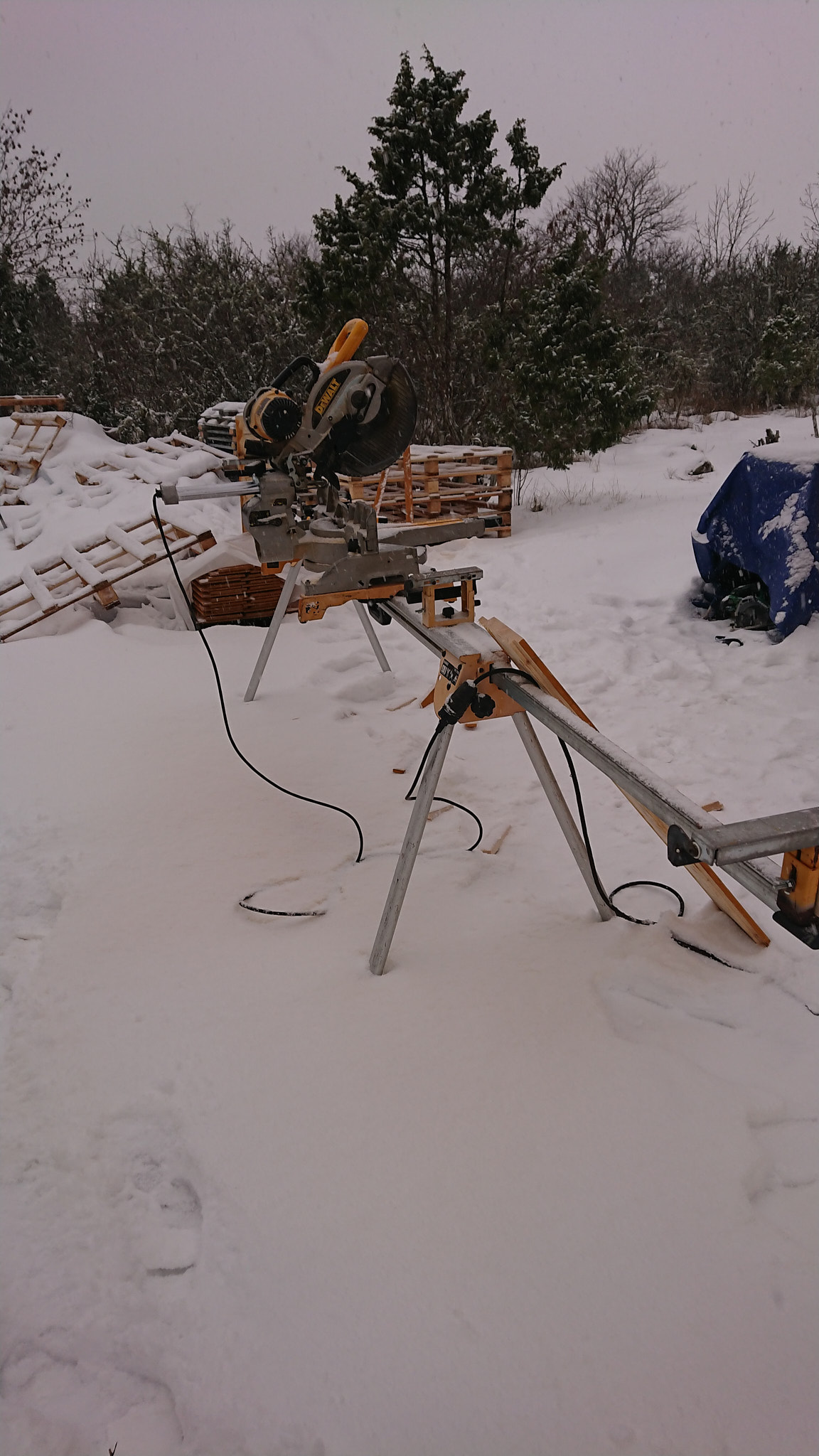

En såg med fötterna i snön

Kapsågen i snön

Några sista detaljer på utsidan fick göras i snöfall. Kallt om fingrarna för snickaren.

Sedan återstod bara inklädning runt fönstren så blev utsidan klar.

Efter detta skedde i stort sett allt arbete på insidan. Sjätte december när denna bild togs hade elektrikerna dragit igång för fullt med dragning av slang och kabel.

Innerväggarna kläs med panel

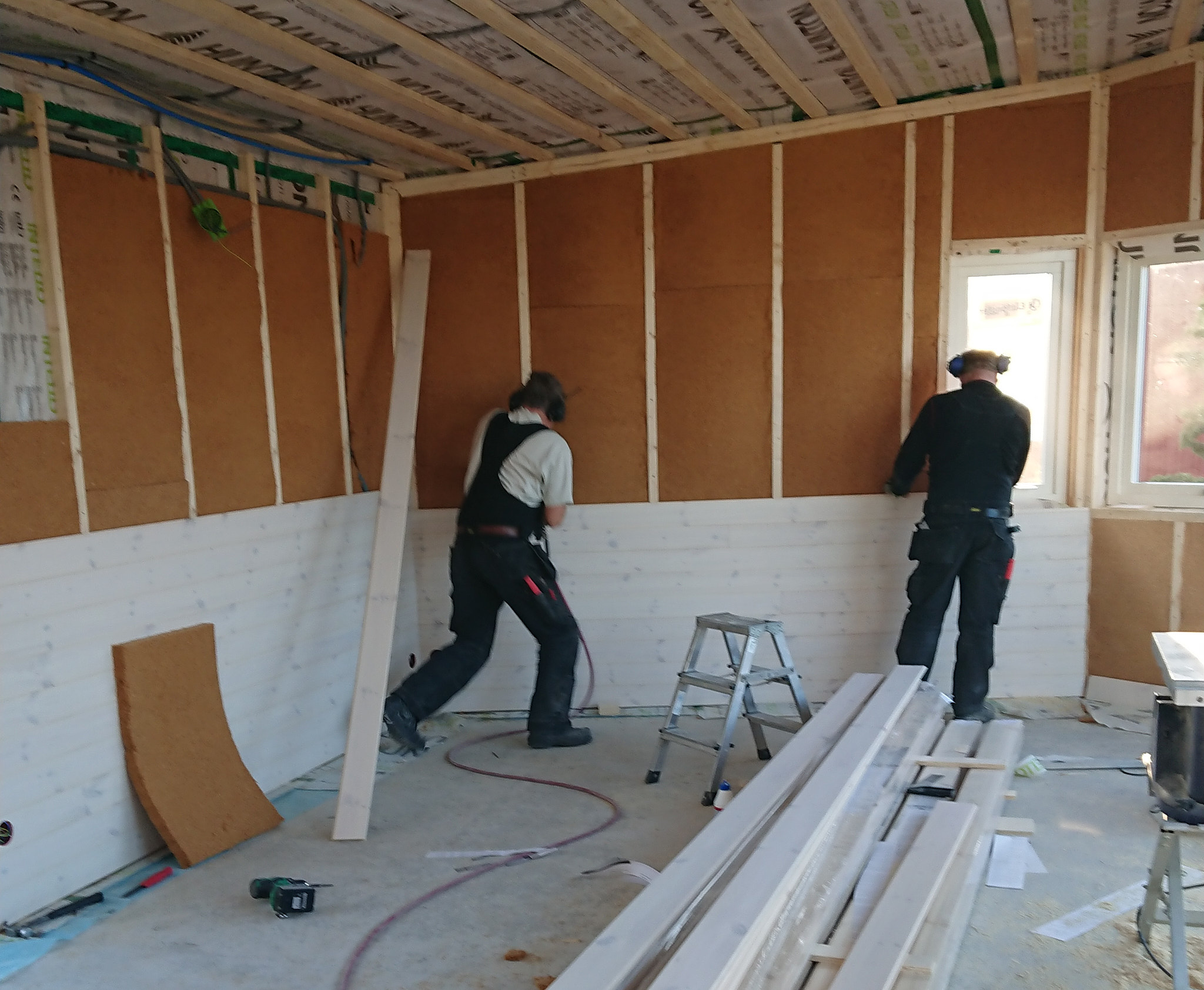

Panel på innerväggarna

Här är insidans panel på väg upp i köket/allrummet. Det är samma panel i hela huset, en slätspontpanel med "superlasyr" i vitt. Det är en tålig ytbehandling så att panelen ska tåla användning utan att bli solkig.

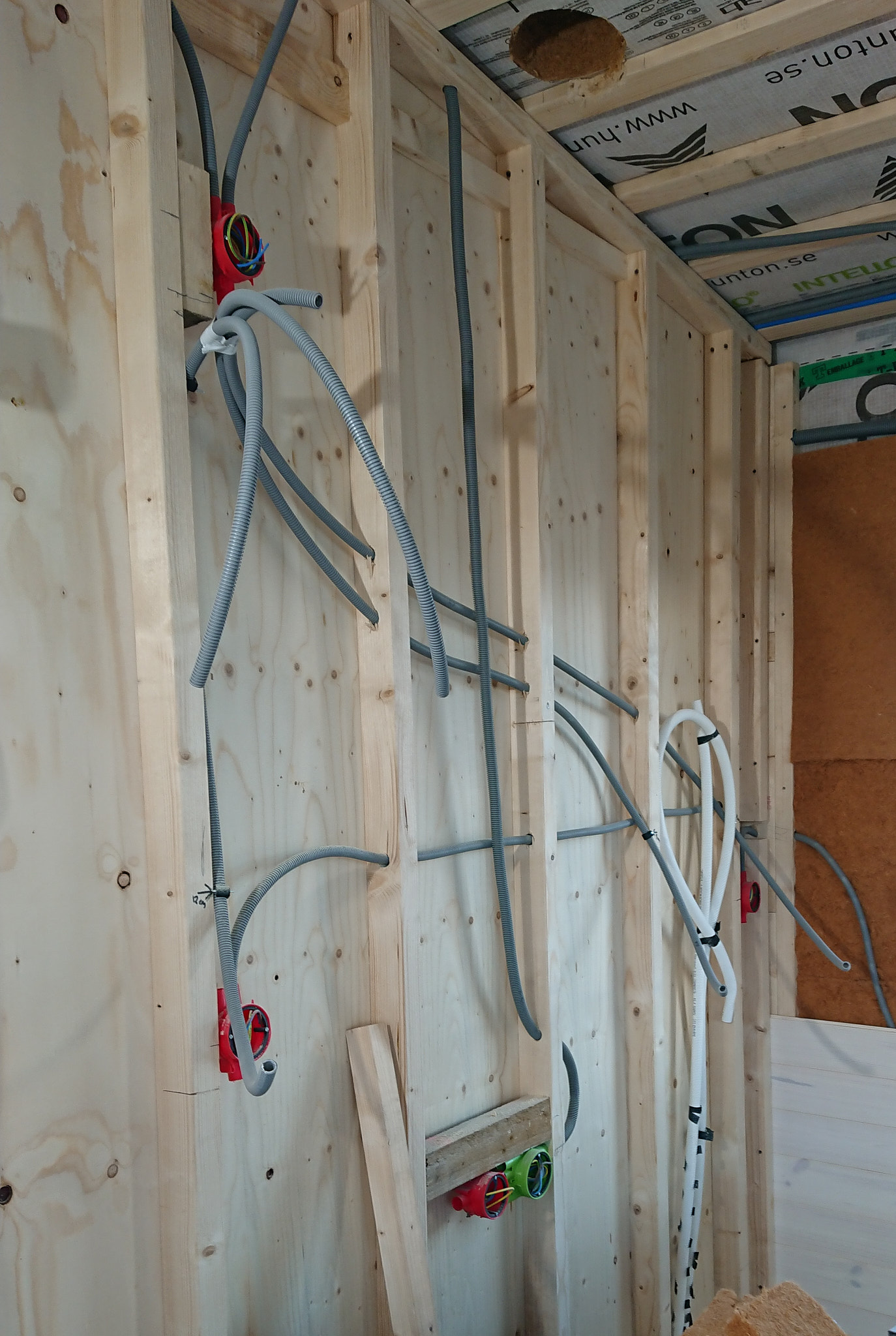

Förberedelse för el i köket

Elinstallationens första steg

Elinstallationen började med att alla kabelrör drogs genom hela huset. Det hela slutade med ett riktigt ormbo vid elcentralen. På bilden ses en köksvägg med el för spis, ugn, kylskåp och en del annat.

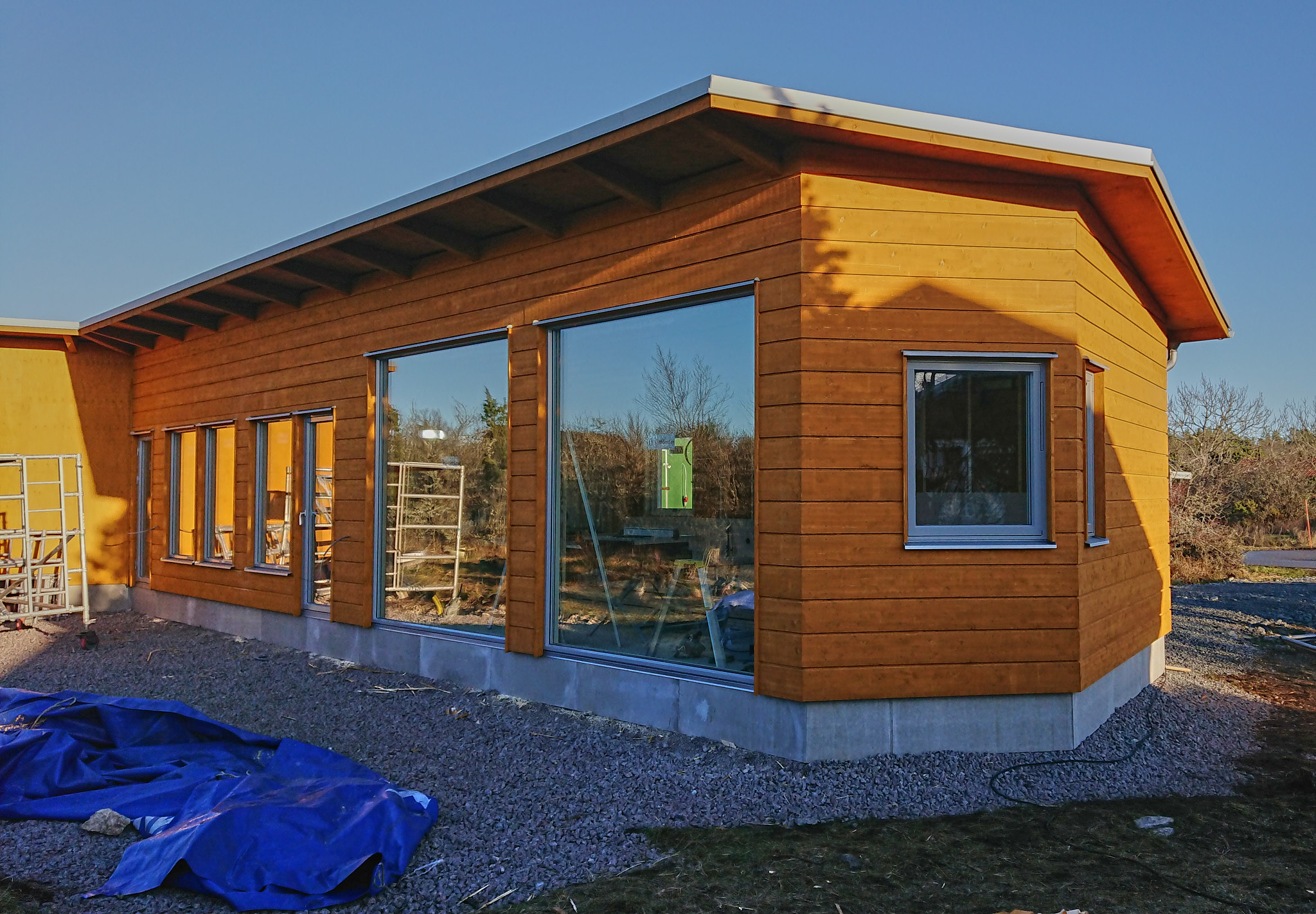

Utsidan med fönstren helt klara

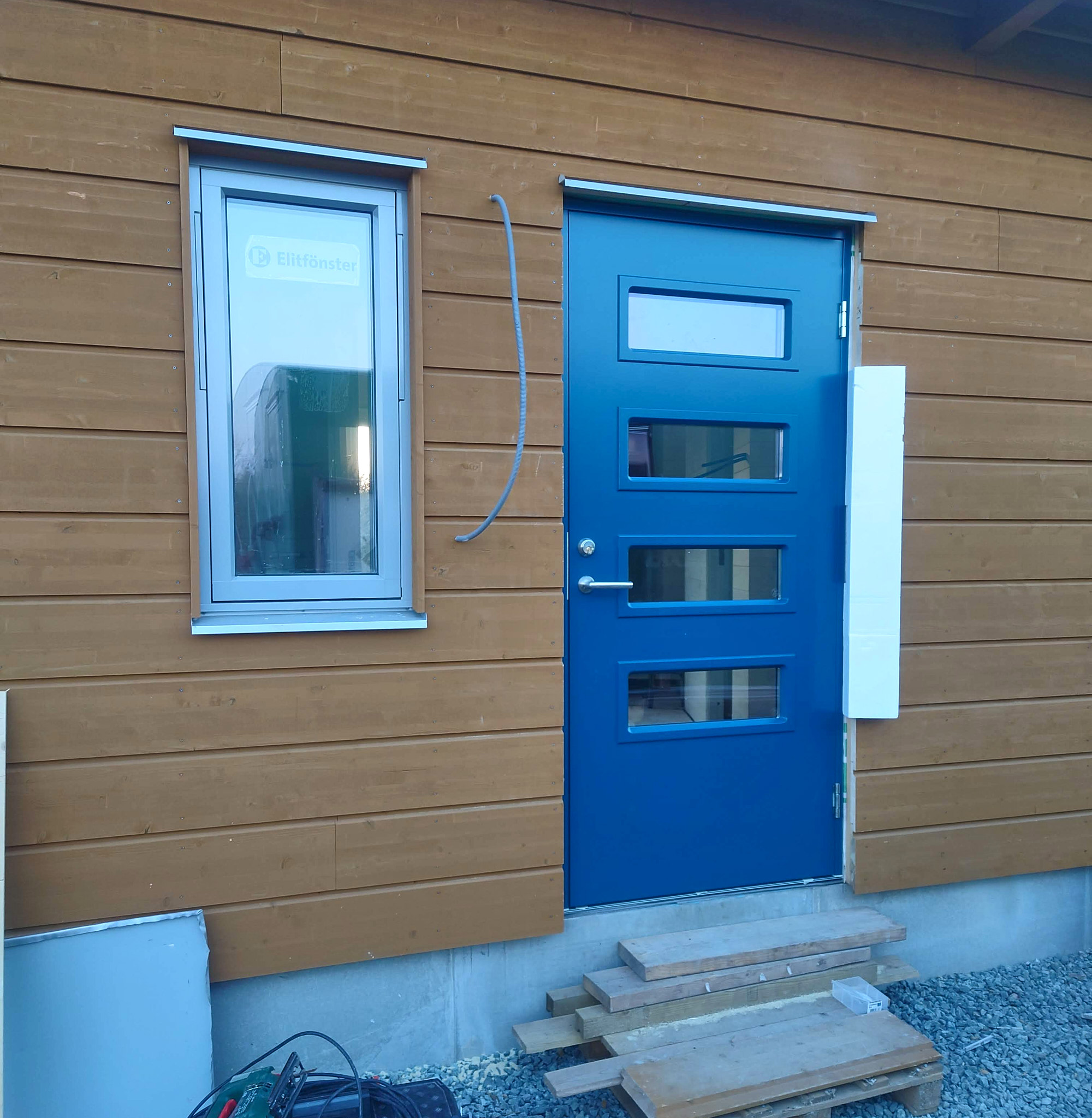

Inklädning runt fönstren på utsidan

Så här blev huset att se ut när allt var klart runt fönstren. Istället för att sätta foder runt fönstren så är det bara en infodring på sidorna. Detta bidrar till den strama looken på huset.

Klicka på bilden för att se en närbild på ett av fönstren.

Fönsterinklädnad - detalj.
Ett helt kök i ena sovrummet

Köket levereras

Precis före jul kom hela köksinredningen. Det var lite väl tidigt för att den skulle kunna monteras. Istället fick alltihop staplas in i ett av sovrummen.

Foto: Christer Grandin

Panel klar upp till innertak

Sista bilden innan jul

Så här såg det ut på insidan när julledigheten började. Innerpanelen hade kommit ända upp i takhöjd i köket/allrummet.

Foto: Christer Grandin

Panel, innertak och första delen av parketten

Januari 2022

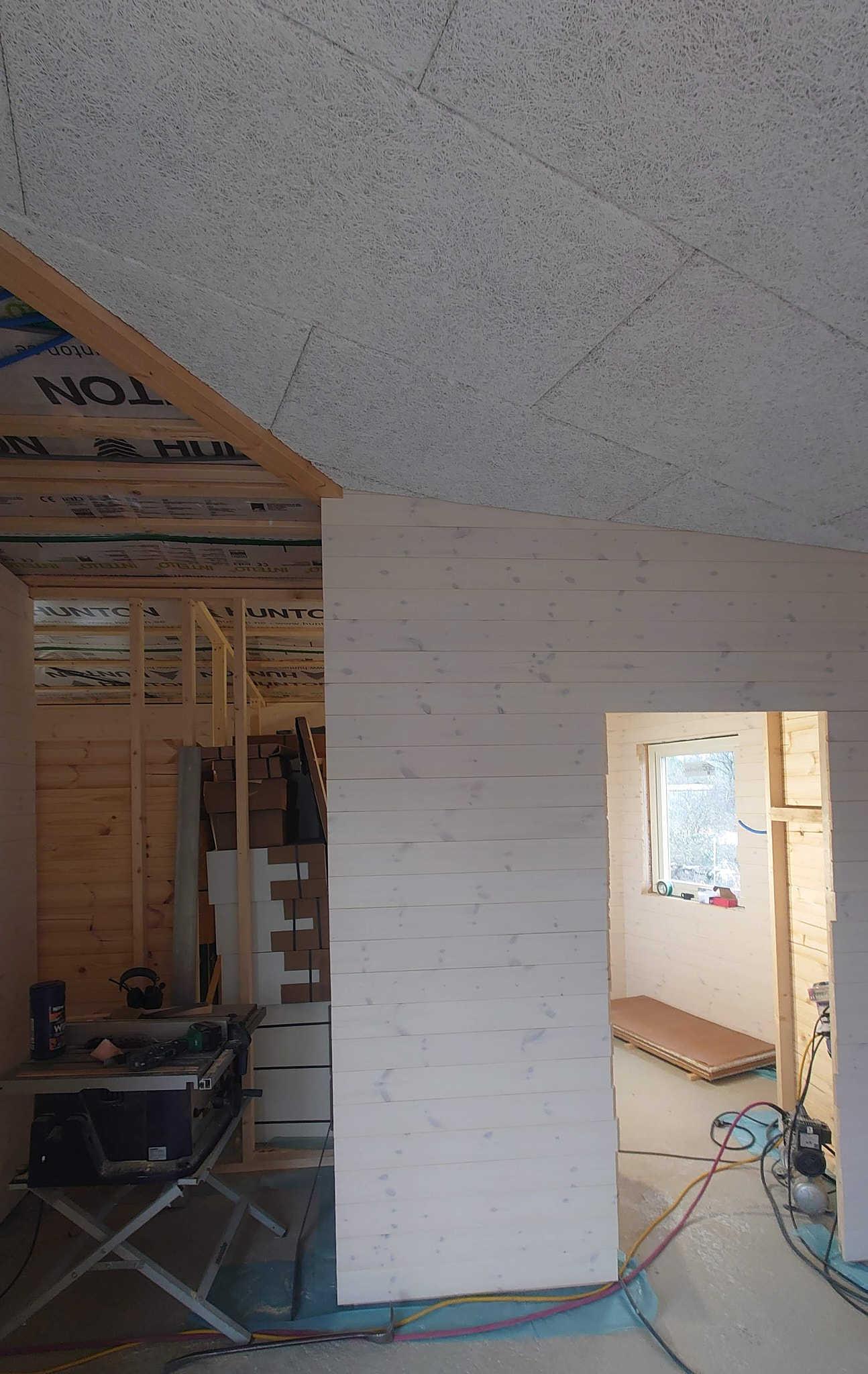

Arbetet fortsatte inomhus med främst panel, innertak och golv.

Innertaket består av skivor gjorda av trä och cement, tillverkade av Träullit. Skivorna har en bra ljuddämpande effekt när det är livligt i huset.

Plats för köksinredning

Förberedelse för köksinredning

Panelen är klar där köksinredningen ska installeras. El är draget för uttag under överskåpen. Även rör för belysning under överskåpen är klar. Det sitter plywood istället för panel där väggen ska kaklas. Innan kaklet sattes kläddes ytan med gips så att kaklet sätts på ett "dött" material. Allt trämaterial rör sig så att kaklet kan spricka. Gipsen rör sig inte.

Fördelningsskåp vatten

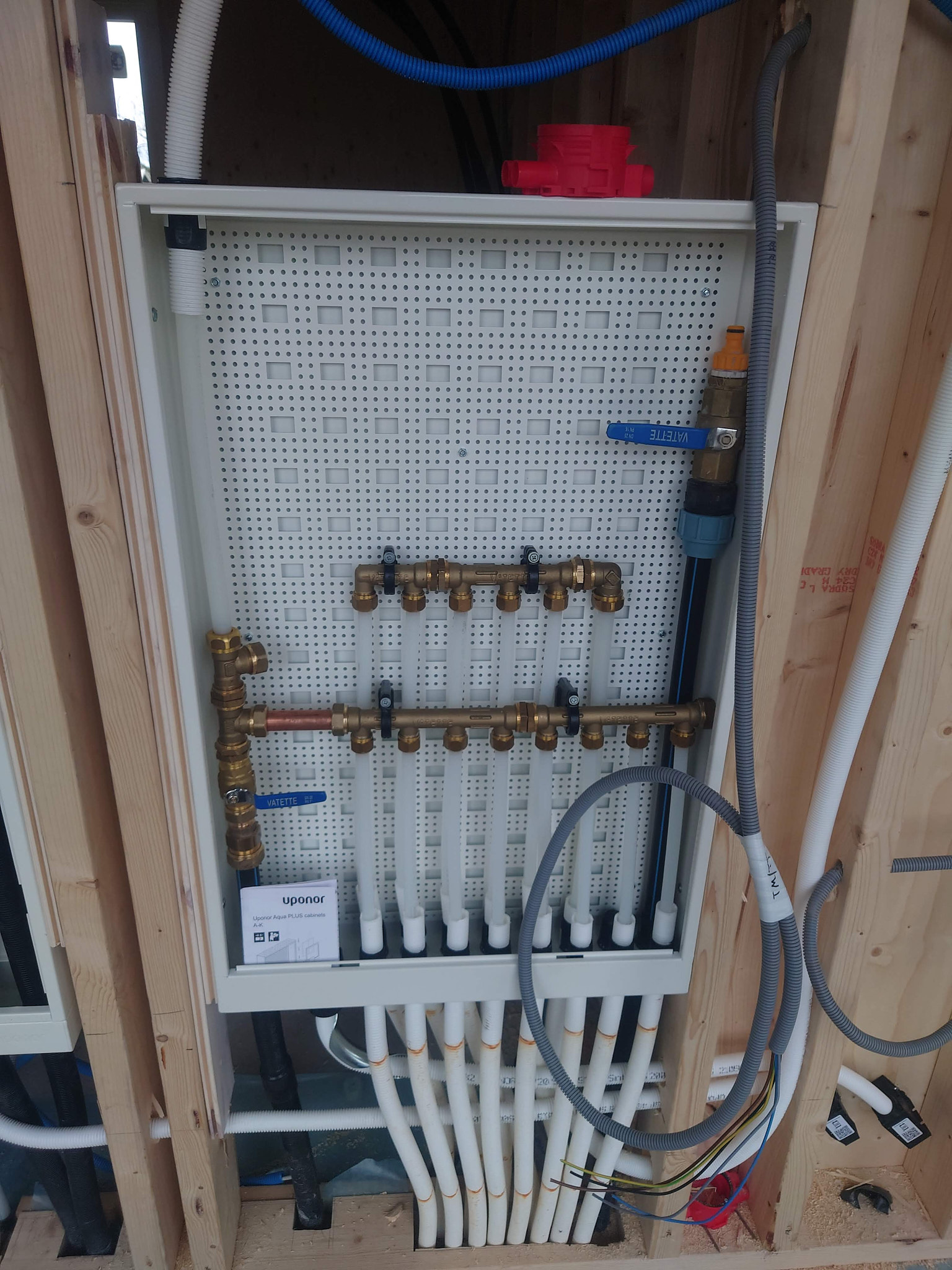

Fördelningsskåp för golvvärme och vatten

Bilden visar fördelningsskåpet för vatten. Här går ledningar till alla tappställen. På så sätt blir det inga skarvar eller kopplingar i väggarna. Dolda skarvar är inte tillåtet med dagens bestämmelser.

Klicka på bilden för att se fördelningsskåpet för golvvärme. Det är skilda slingor för de olika rummen.

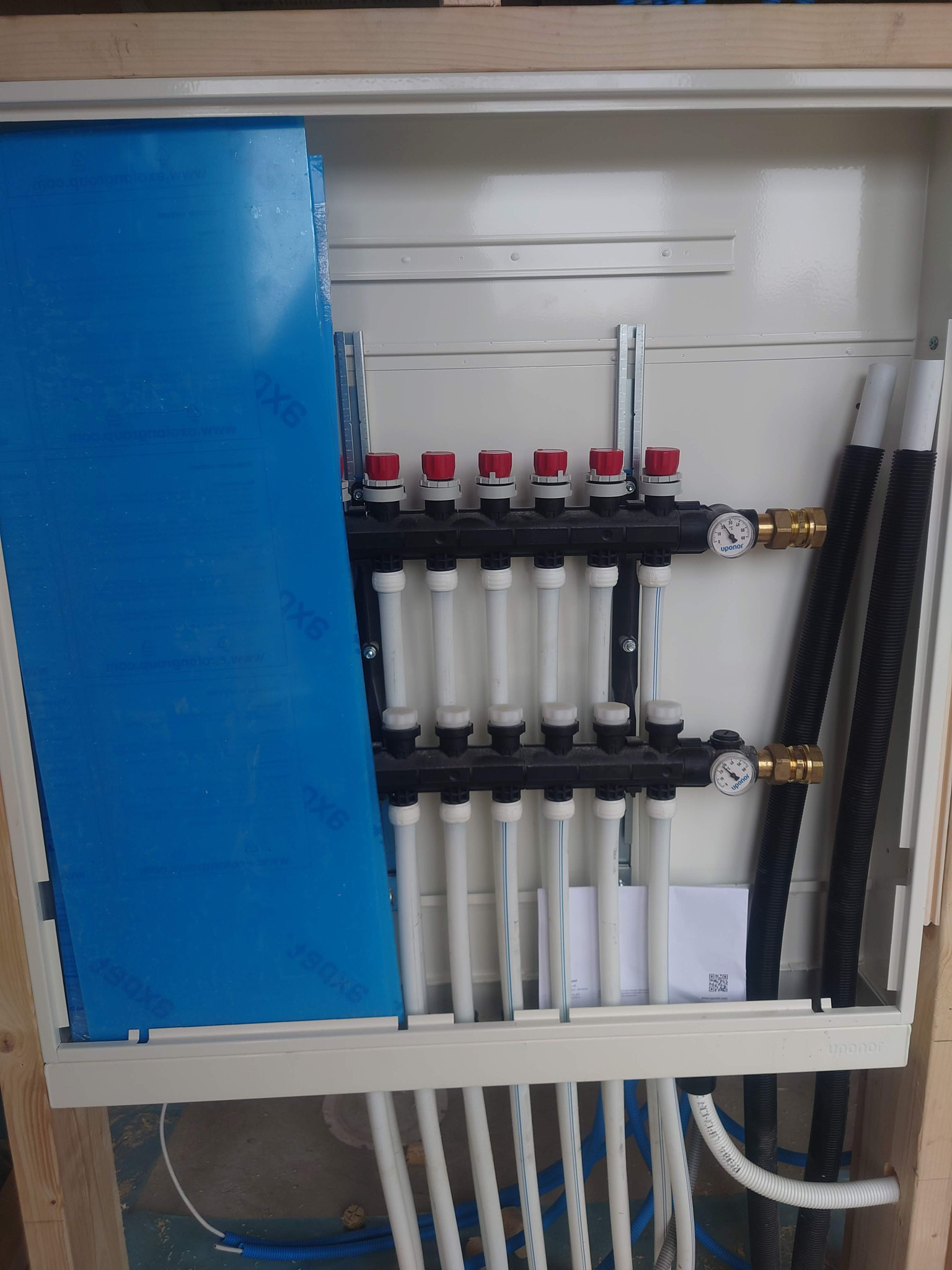

Fördelningsskåp golvvärme

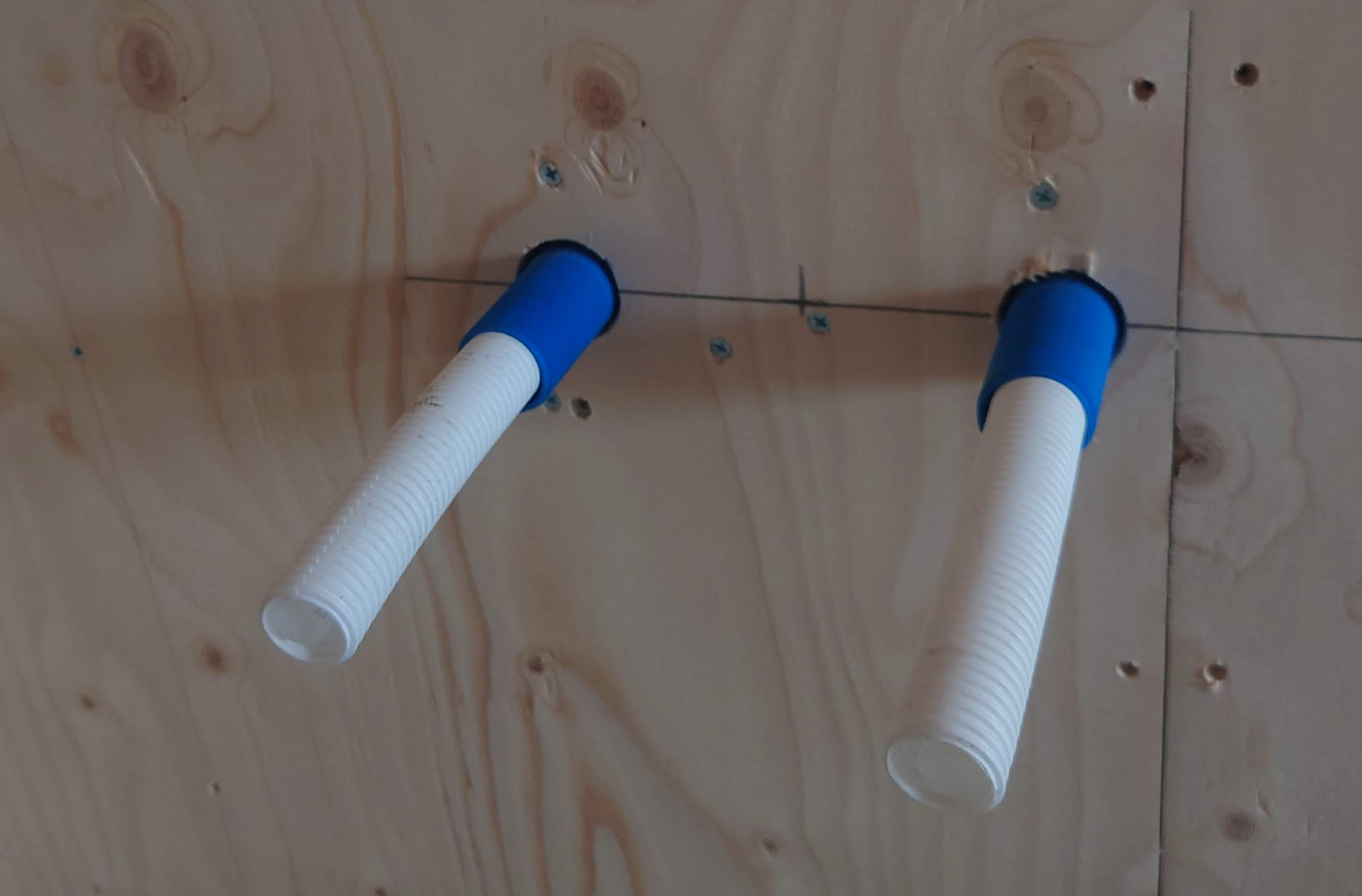

Vatten tiil en dusch

Här ska det bli dusch

Här ska det bli varmt och kallt vatten för ena duschen. De blå rören ska så småningom få tätskikt på sig så det blir tätt i väggen. Även i badrummen kläddes väggen med gips för att få ett "dött" underlag för gipsplattorna.

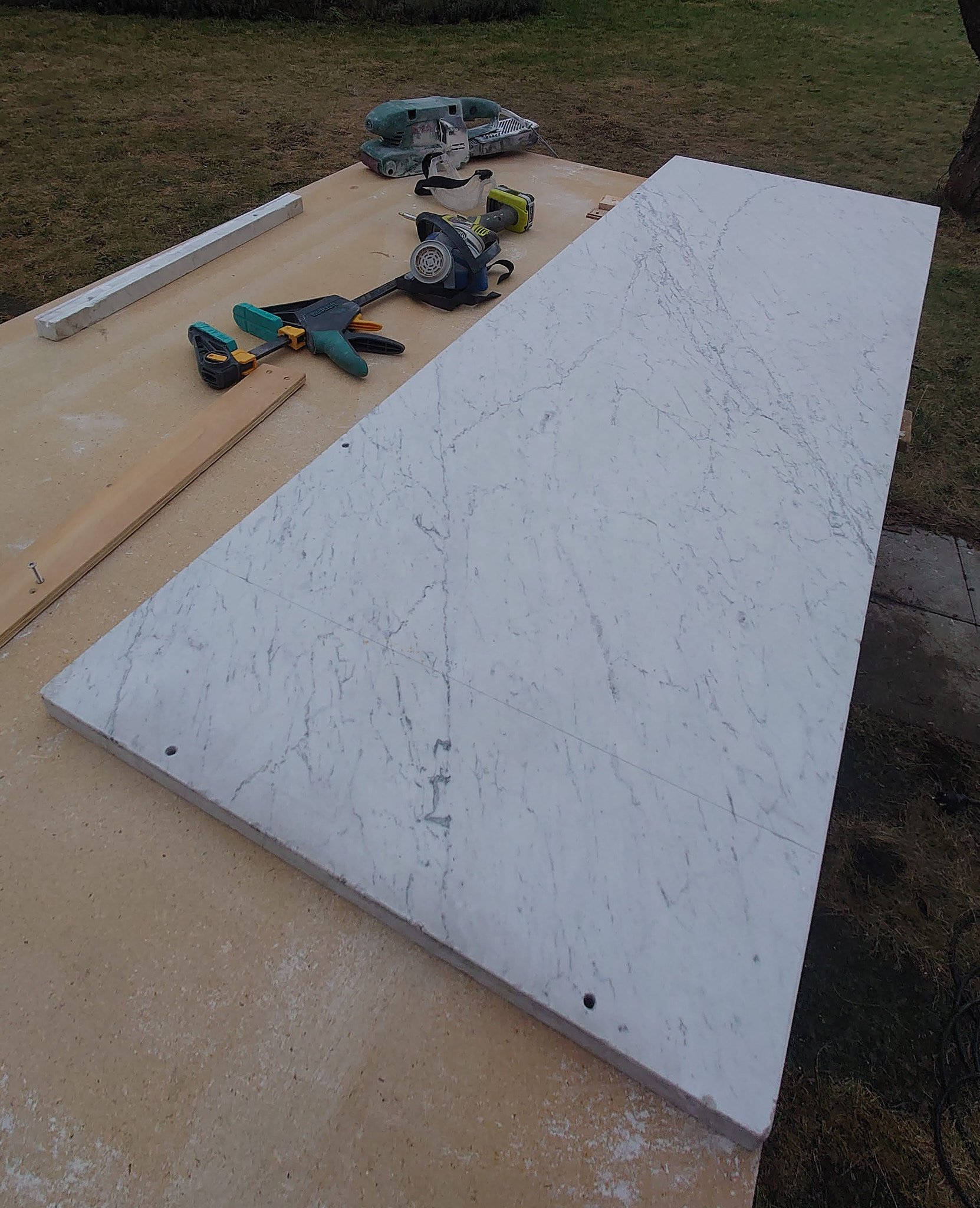

Renovering av marmorskiva

Gammal marmor blir som ny

Två gamla marmorskivor köpta i vårt kvarter i Kalmar blev bänkskivor i köket mot ytterväggen. Skivorna var väldigt slitna och smutsiga, men gick att få riktigt fina med slipning och polering.

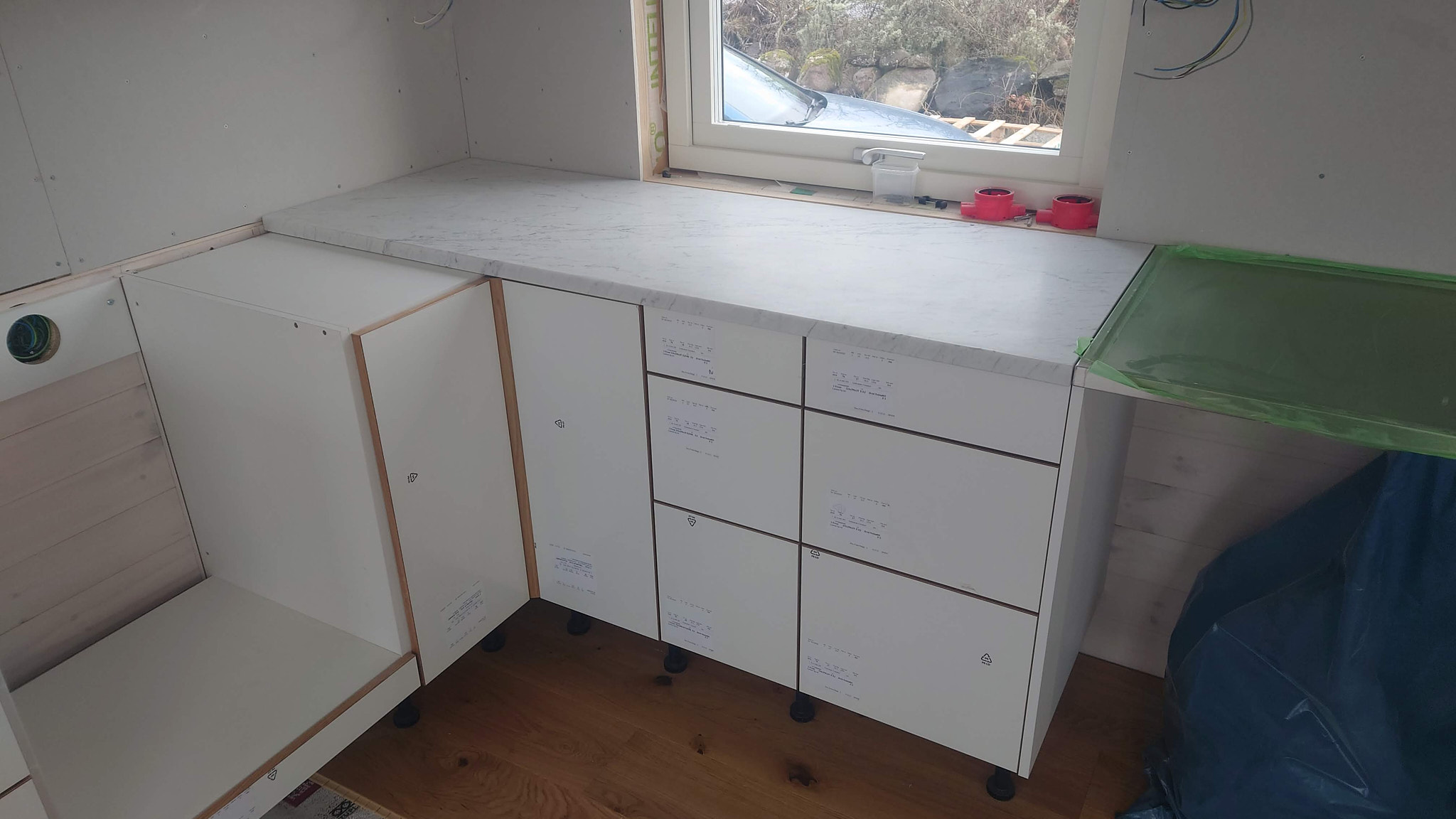

Bänkskiva av marmor på plats

Första bänkskivan på plats

Med Christers och Jörgens hjälp kom den färdiga skivan på plats till vänster om diskbänken. Skivan väger ca 80 kg och transporterades med stor försiktighet från Kalmar.

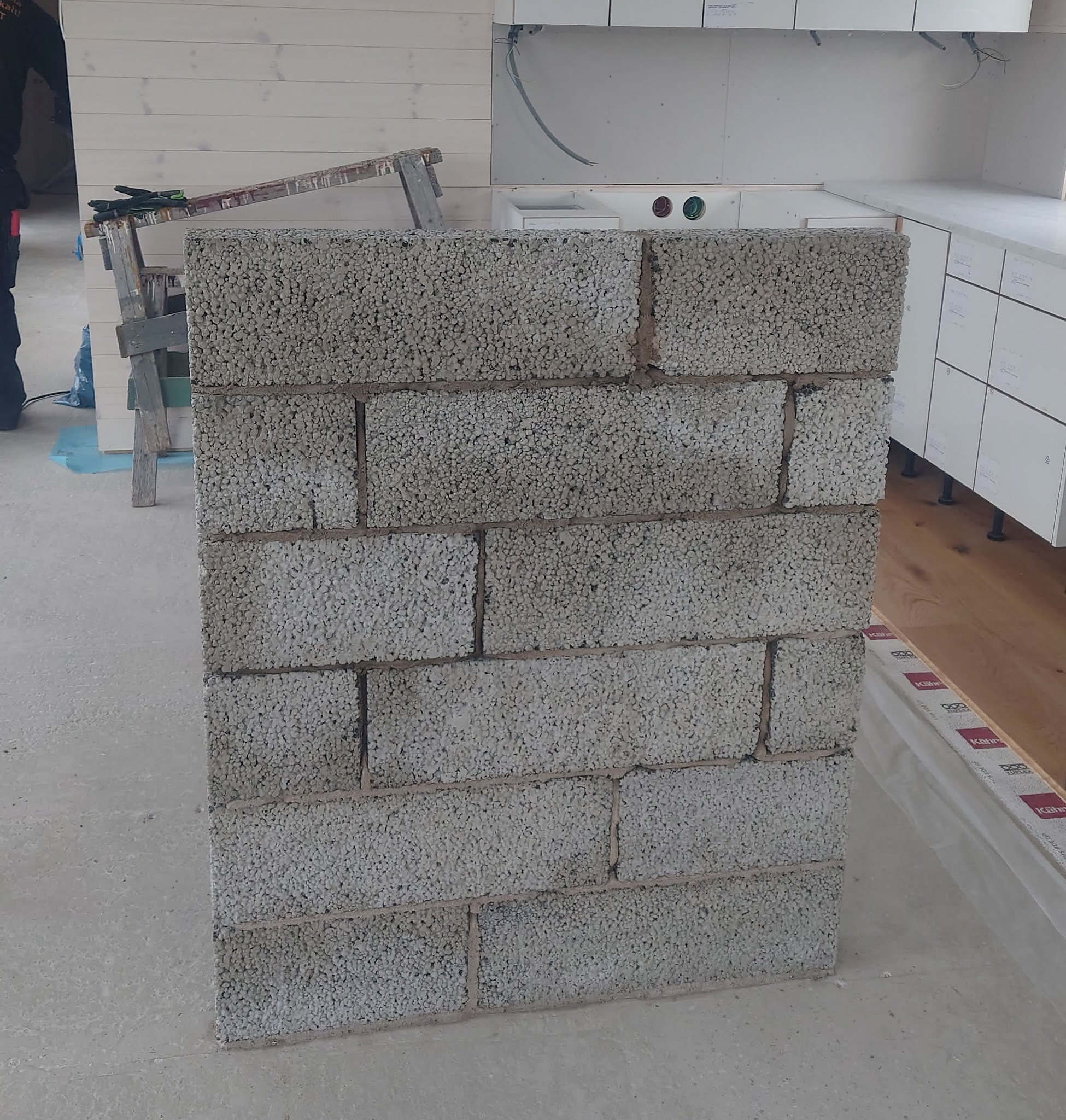

Skyddsmur bakom kamin

Skyddsmur bakom kamin

Mitt på golvet ska en kamin installeras. Bakom den byggdes en mur som skydd mot värmestrålningen. På andra sidan muren är det en köksö.

Innertaket klart fram till stora takbalken

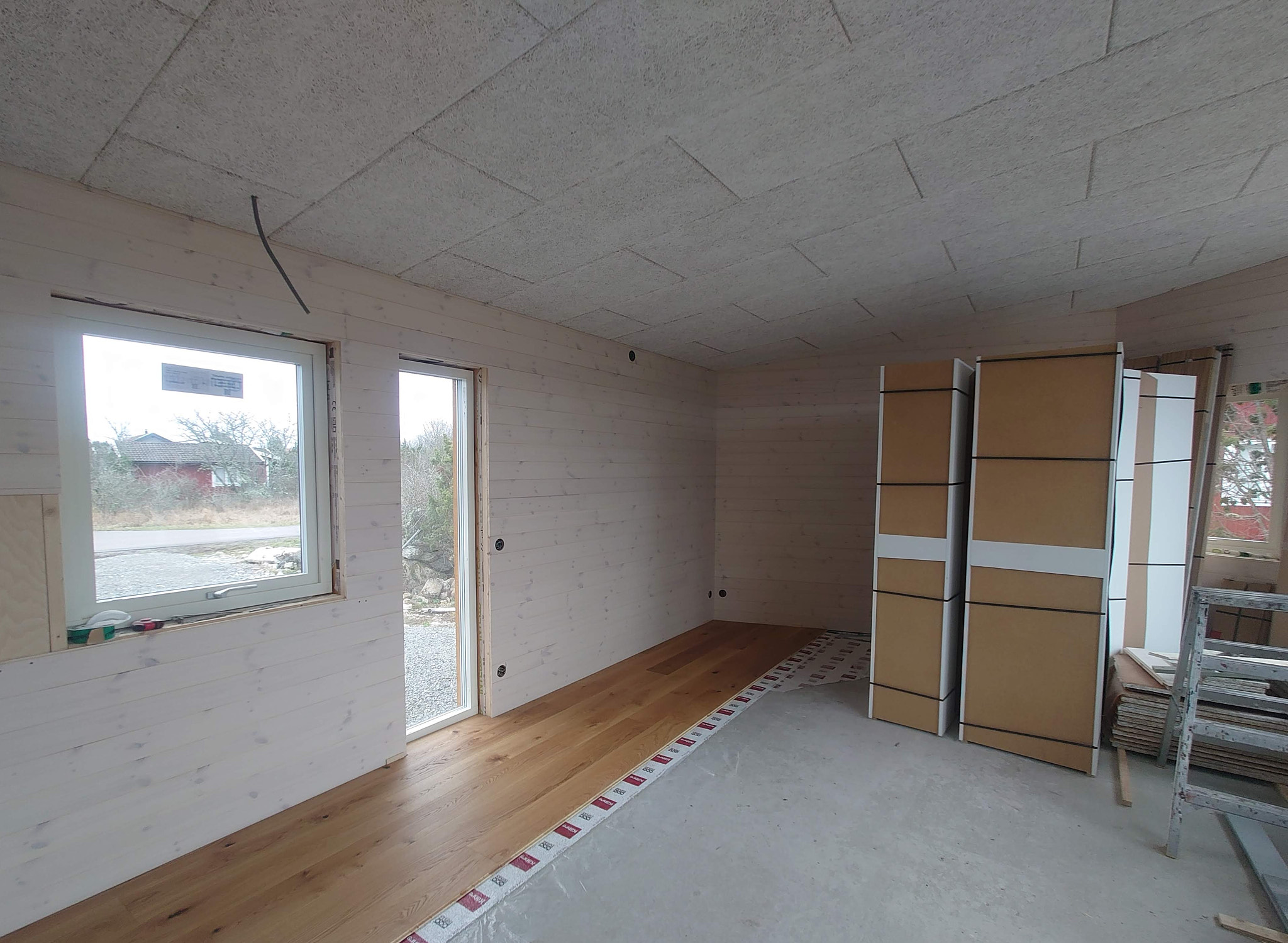

Innertaket klart i allrum/kök och korridor

Här är arbetet klart med innertaket i allrum/kök och korridoren mellan allrum och entré. Sista biten blev en del pusslande med vinklar. Till vänster syns anslutningen mot den stora limträbalken i husets vinkel. Nedre delen på den balken är synlig i det färdiga huset.

På bilden syns att panelen växer upp även i sovrummen.

Bildtext

Badrummen byggs

Badrummen växer vidare. Över skiktet med plywood sattes det nu ett lager med gips. De olika lagren har olika syfte. Plywooden ger ett stabilt underlag där det går att fästa tunga saker, som handfat och annat, utan att behöva ta hänsyn till var reglarna finns.

Gipsen ger ett "dött" skikt som inte rör sig på samma sätt som trä gör. Då går det att sätta kakel på väggen utan att det senare spricker.

Bildtext

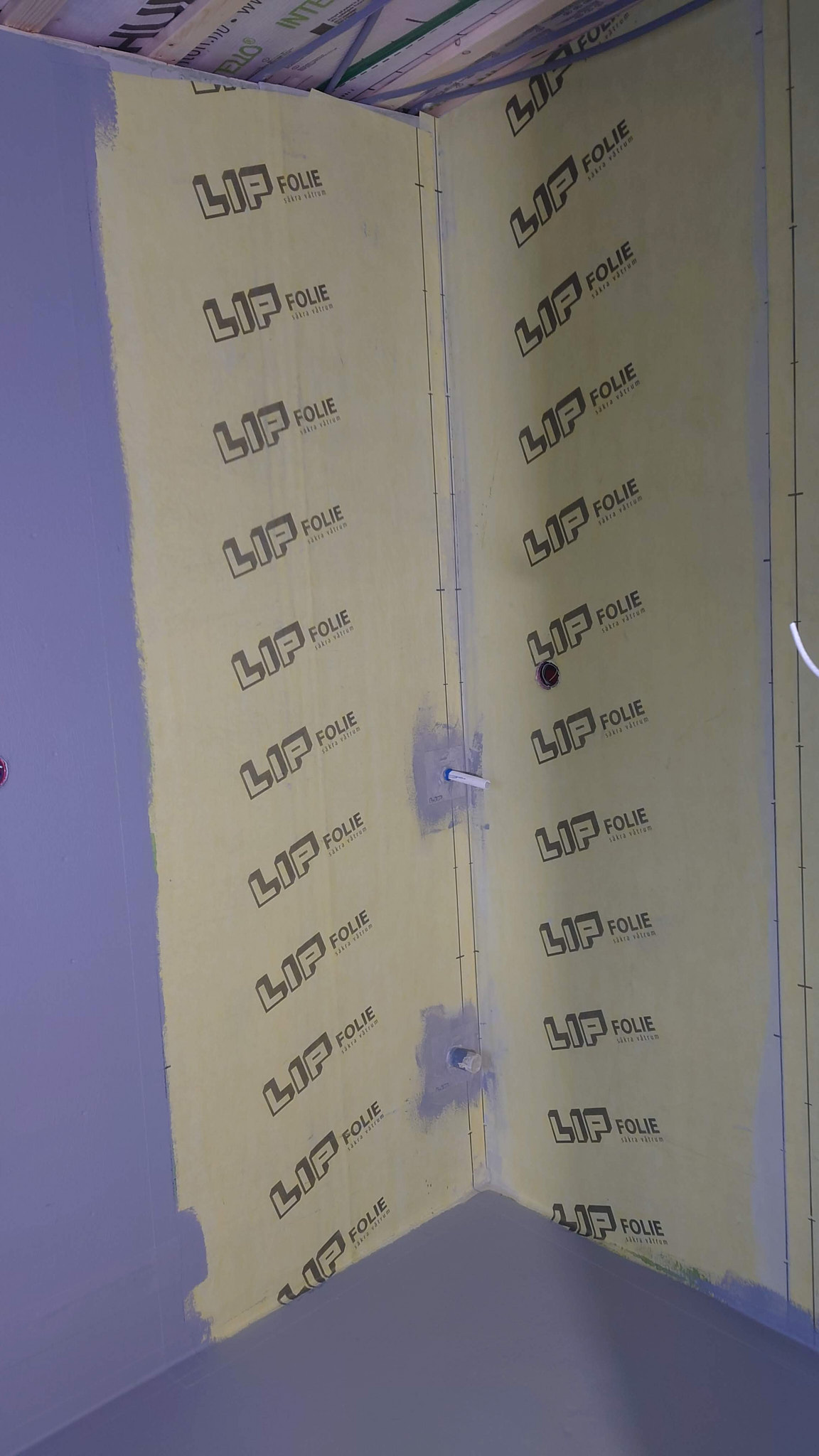

Tätskikten i badrummen

Eftersom badrummen är våtrum så försågs väggar och golv med ett tätskikt över gipsen. Gipsskivorna tål ingen fukt så nu blev det bli en helt tät vägg. Över alla rörgenomföringar finns det en kragning så att det blev tätt även där.

Bildtext

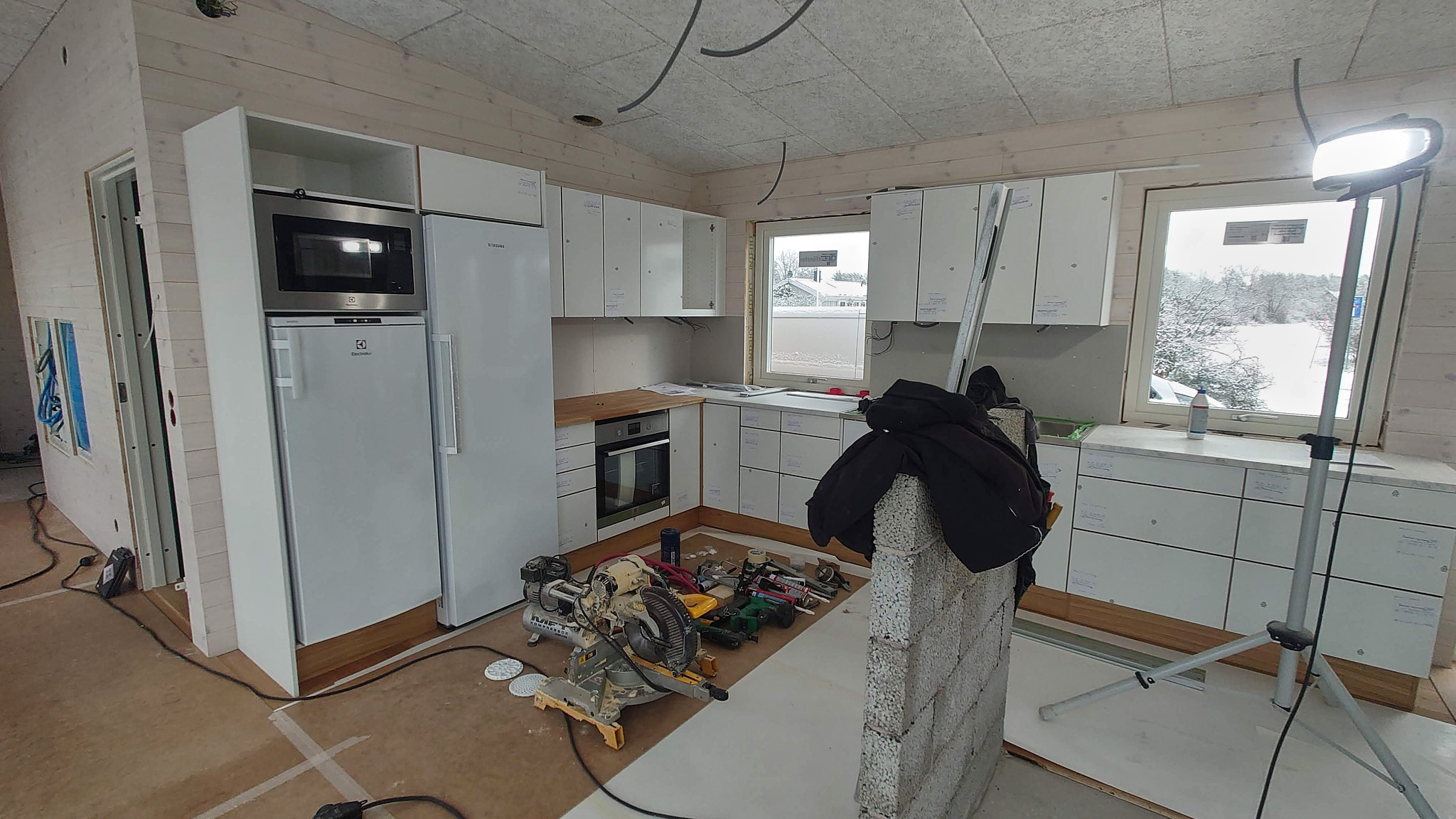

Vitvaror i köket

Köket växte vidare. På bilden har alla vitvaror kommit på plats och det var dags för elektriker att koppla in alla apparater, uttag och belysning.

Bildtext

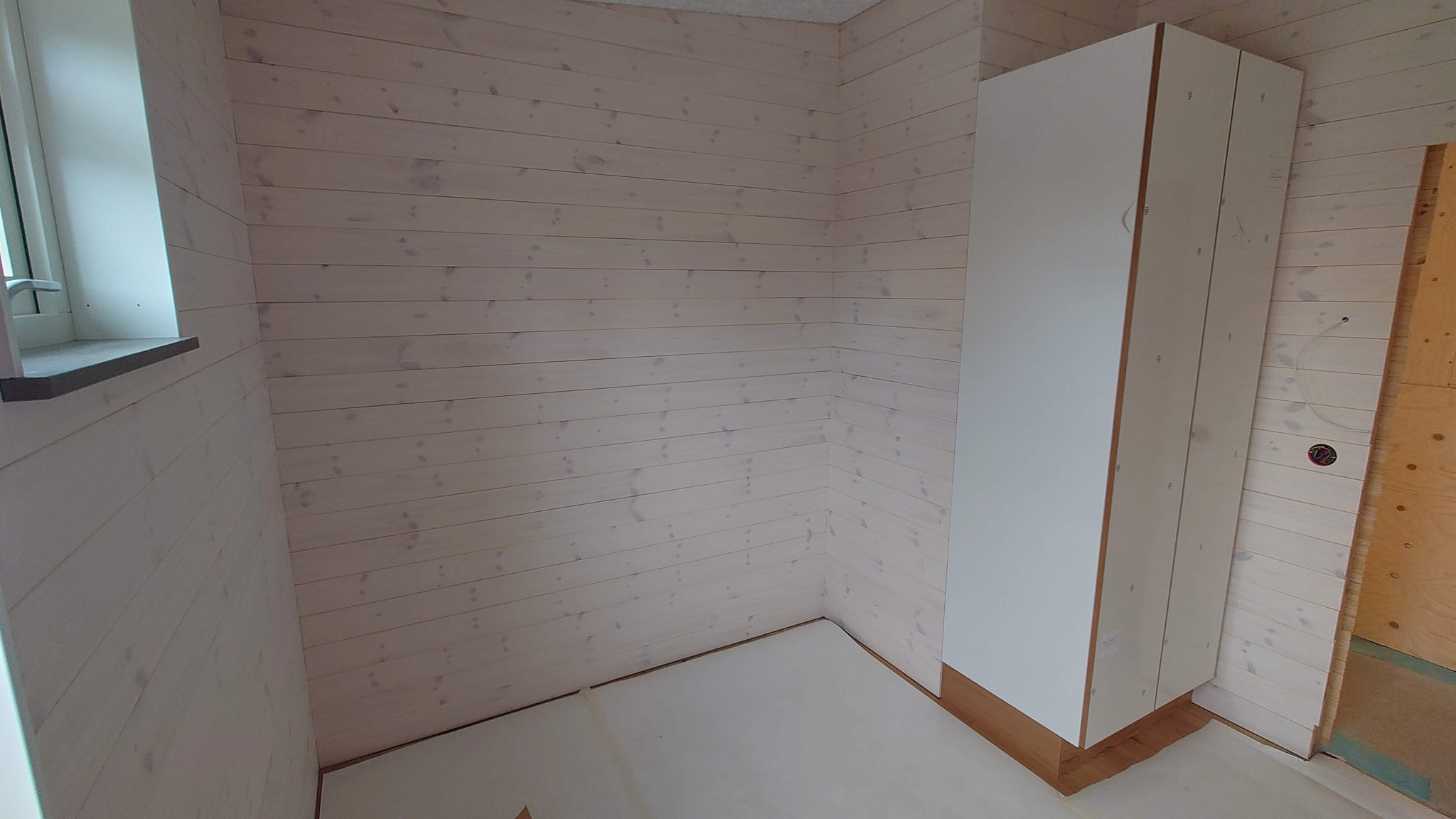

Väggar och garderober i sovrum

Sovrummen har blivit så gott som klara, men vi led av att det var svårt att få tag på vissa saker. Innerdörrar och golvsocklar av ek var restnoterade och kom mycket senare.

Bildtext

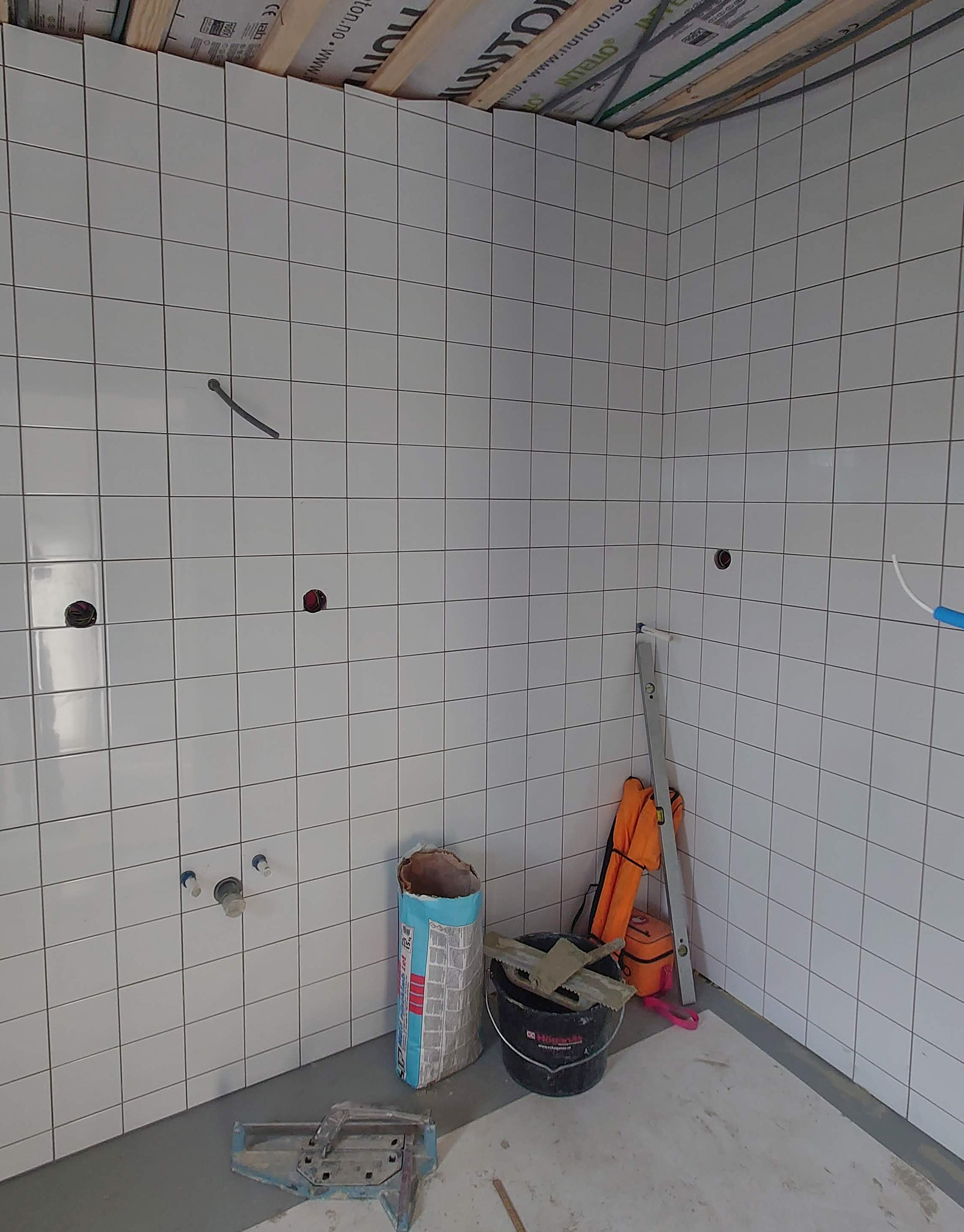

Badrummen kaklas

Här har väggarna klätts med kakel, som sitter över tätskiktet. På det viset blev det en konstruktion som tål vatten. Kaklet och fogarna blir våta, men fukten tränger inte igenom tätskiktet.

Bildtext

Inklädning med kalksten

Skyddsmuren för kamin kläddes i öländsk kalksten. Det blev också kalksten på golvet framför muren där kaminen står.

Bildtext

Klinker på golven i badrummen

Efter att det kommit kakel på väggarna i badrummen så var det dags för golven. Här är golven precis lagda med klinker. Bruket har inte riktigt torkat ännu så allt hålls på plats med plastklämmor.

Bildtext

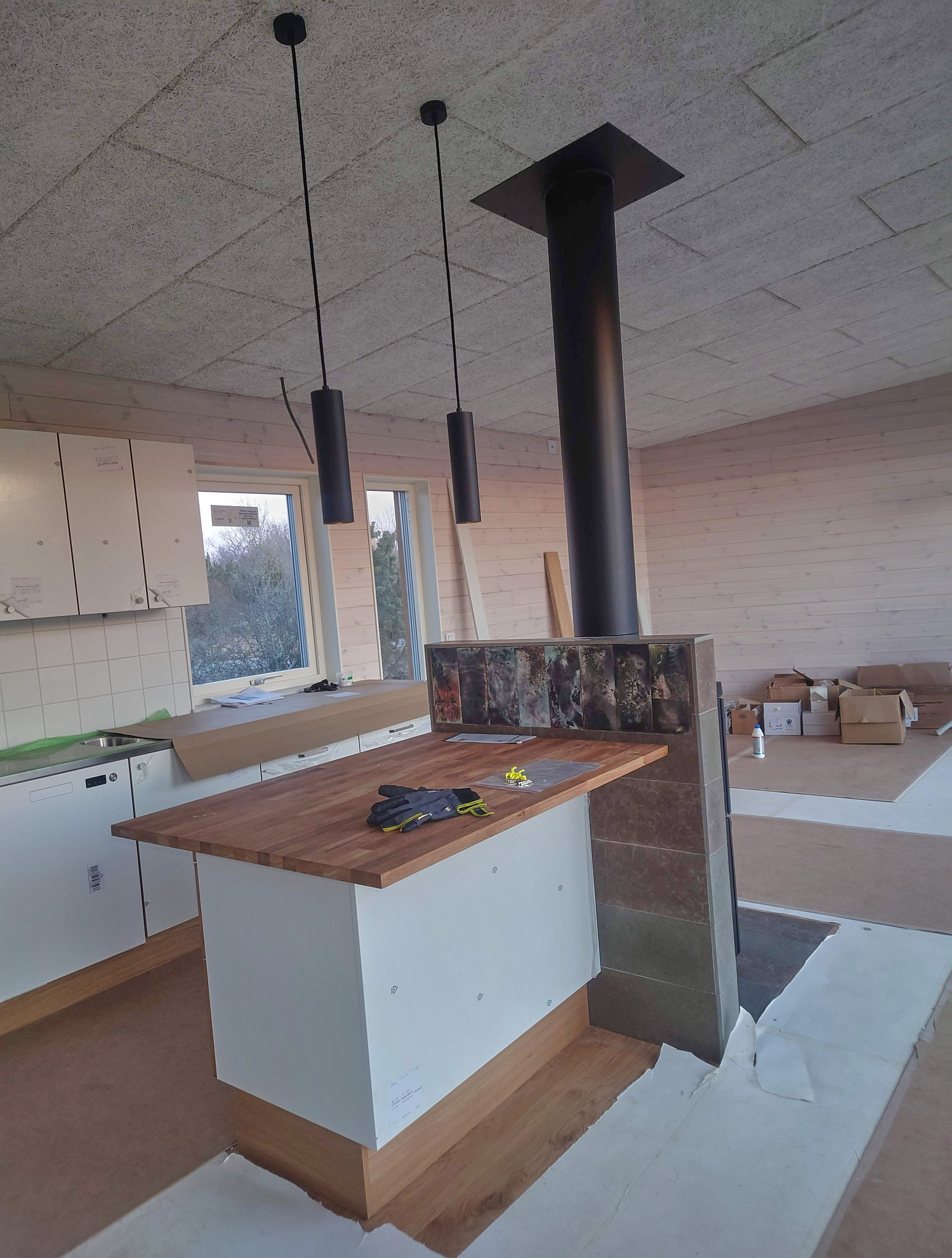

Kaminen installeras

Kaminen har kommit på plats. Den har en rökgång som går till en skorsten på taket. På utsidan av rökgången går ett luftintag som kommer från ovansidan av taket. Där tas luften till kaminens förbränning så att inte husets luft tas till detta. Då slipper man ett insug av kall luft i huset.

Bildtext

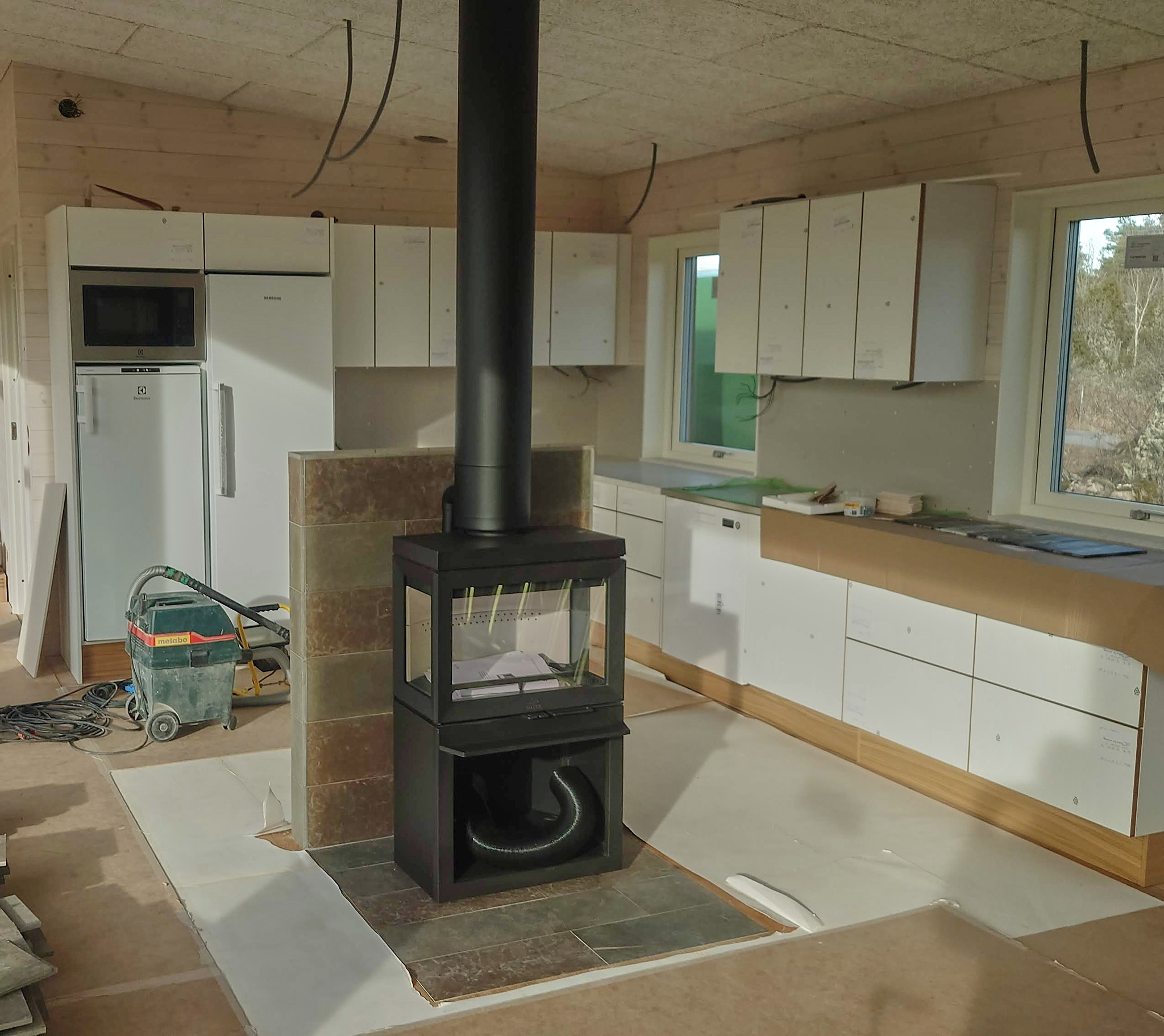

Köksön på plats

På andra sidan muren finns köksön. Ekskivan är en provisorisk skiva i väntan på att skivorna av körsbär ska bli klara. Det kommer att dröja ytterligare något halvår eller år innan det virket har torkat.

Belysningen över köksön matchar rökkanalen perfekt.

Bildtext

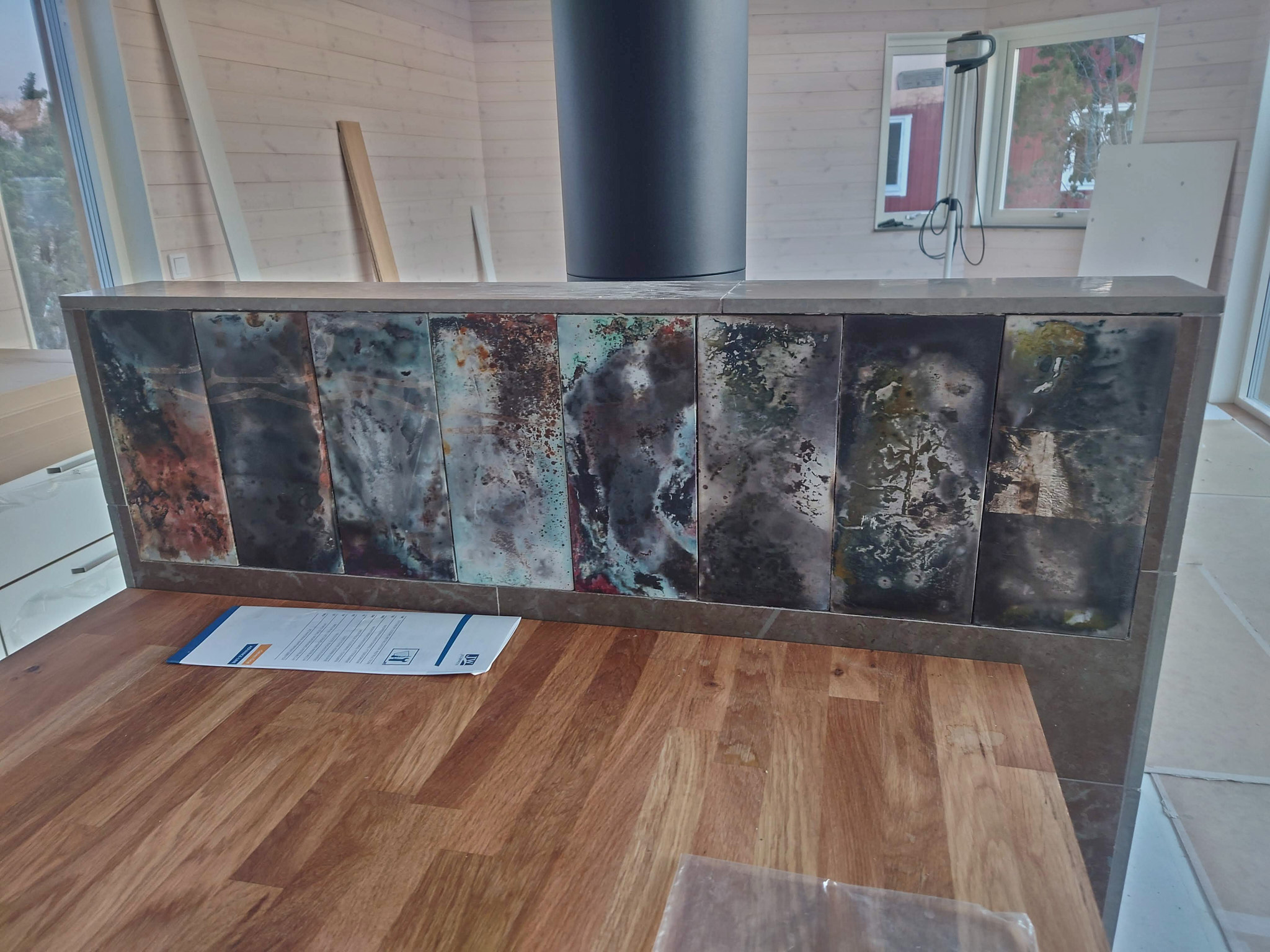

Konstnärlig utsmyckning

Överst på muren på sidan mot köksön sitter åtta keramikplattor från Keramik Haget. Vi har alltid uppskattat keramiken från Caroline Möller och det var roligt att kunna få in dessa fina plattor i huset.

Bildtext

Allt på plats i badrummen

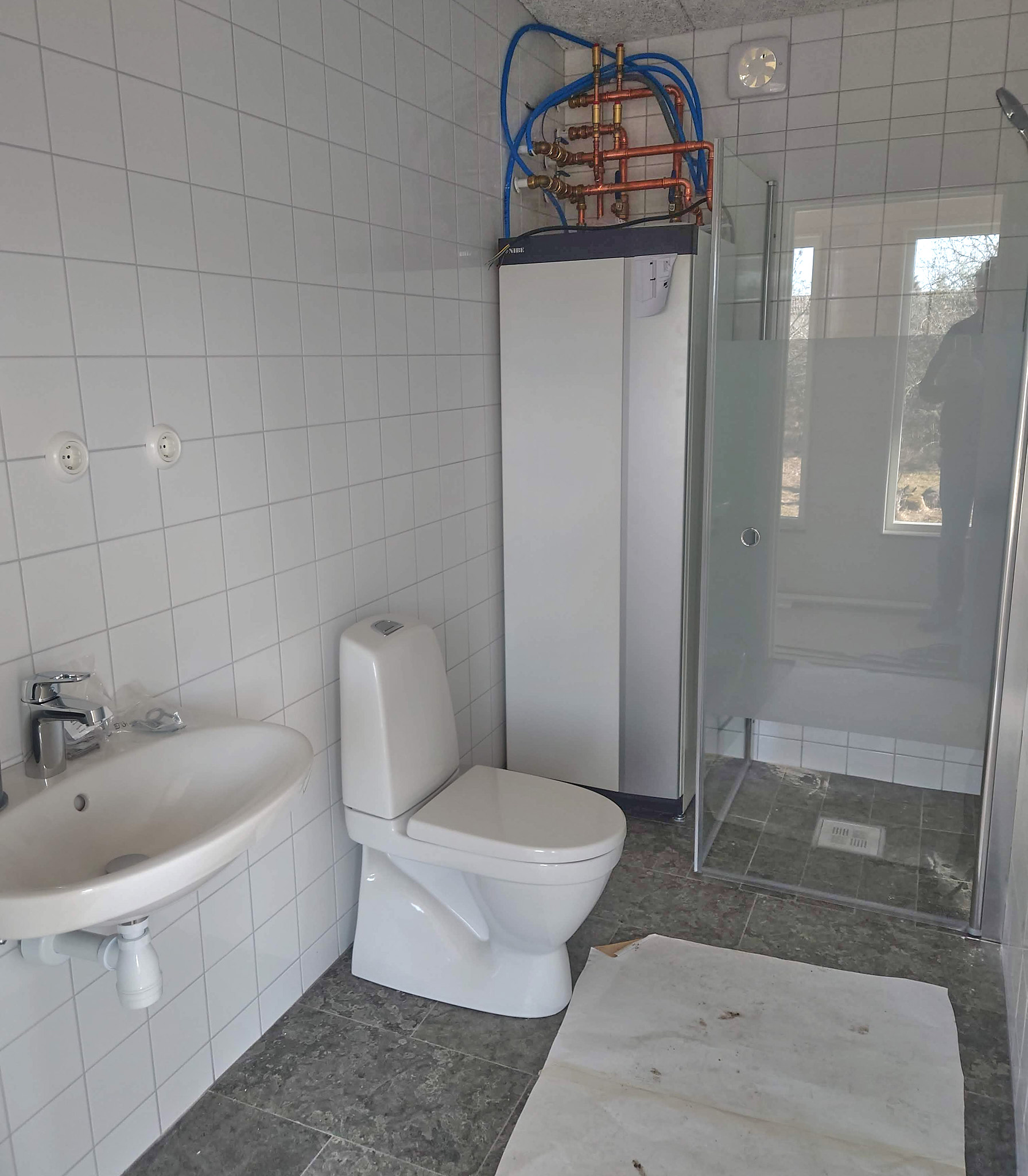

Handfat, WC och dusch har kommit på plats och får samsas om utrymmet med värmepannan. Värmepannan är en luft-till-vatten-värmepump med en del inne och en del på utsidan. Innedelen är krönt med krona av koppar. Den får anses tillhöra den konstnärliga utsmyckningen.

Inkoppling av elen till värmepumpen och driftsättning av den gjordes några dagar senare.

Bildtext

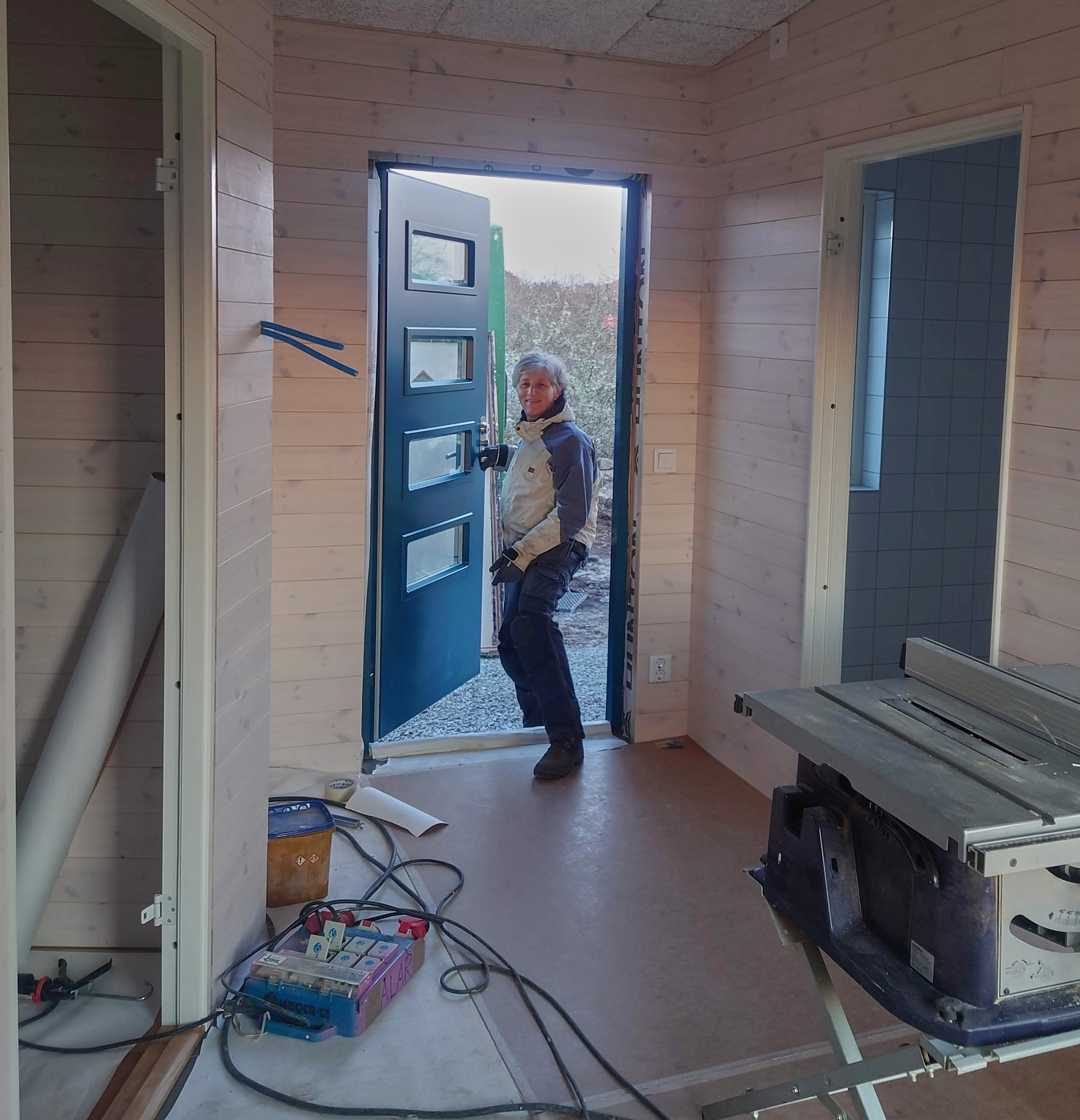

Ytterdörren på plats

Under hela byggtiden satt det en tillfällig dörr som fick ta alla smällar av allt material som bars in. Den riktiga ytterdörren hör till det sista som sattes på plats för det är så lätt att den skadas och blir förstörd.

Bildtext

Husägaren kommer in

För första gången kommer den glada husägaren in genom den riktiga dörren för att se hur långt bygget har framskridit.

Bildtext

Huset är klart, 3 april 2022

Den 3 april 2022 är huset helt klart så när som på några detaljer. Byggboden är bortkörd. Detta är första bilden på huset från gatan där ingen bod skymmer sikten. Det som saknades mest var de restnoterade innerdörrarna som kom en vecka senare.

Bilden är tagen dagen efter slutbesiktningen. Kommunens besiktningsperson och vår kontrollansvarige var på plats och granskade allt. Två dokument blev det på restlistan, men allt som är byggt är helt godkänt.

Huset är klart och nu tar vi det i bruk

Så fort som kommunen meddelade slutbesked tog vi huset i bruk och flyttade in. Nu blev det inflyttning med möbler, husgeråd, gardiner och en del annat. Det har varit ett stort nöje att följa bygget och se alla duktiga hantverkare som har samarbetat på Norröland för att skapa vackra och välbyggda hus.

Nu blir det inget mer skrivet på denna sida. Istället hälsar vi alla våra vänner välkomna att hälsa på oss när vi är på plats.
